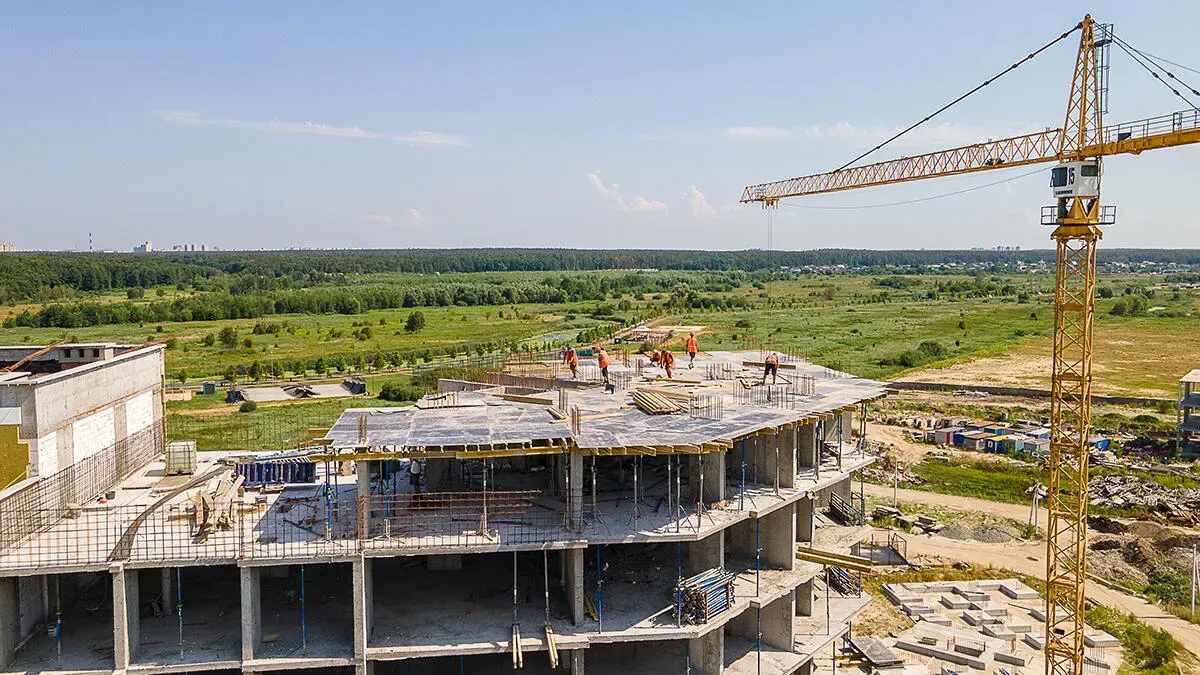

Ход строительства объектов Строительной группы Синергия в Киеве и Ирпене в июле 2024 года
15 июля 2024 г.

Сохраняем темпы и объемы строительства и делимся достижениями и новостями из стройплощадки в месяц.
Ход строительства ЖК Синергия Сити от 15 июля 2024 года
В 13 доме:
- завершили обустройство благоустройства придомовой территории.
- ожидаем сертификат готовности.
В 14 доме:
- приступили к устройству благоустройства придомовой территории.
В 15 доме:
- завершаем установку фальцевой кровли.
- продолжаем фасадные работы на террасах.
- смонтировали системы дождевой канализации с балконов и террас.
- выполнили стяжку пола на террасах, приступаем к гидроизоляции.
- установили окна на этажах со 2-го по 9-е.
- выполнили штукатурку квартир и мест общего пользования со 2-го по 7-й и 9-й этажи. Продолжаем на 1-м, 8-м и 10-м этажах.
- выполнили разводку воды поквартирно со 2-го по 6-й этажи, начинаем на 1-м этаже.
- начали монтаж электричества поквартирно на 2-м и 3-м этажах.
- завершили возведение стенок на 1-м этаже.
- начинаем подготовительные работы для стяжки полов 1-го этажа.
В 16 доме:
- на скатной крыше смонтировали турбовент.
- продолжаем фасадные работы на террасах.
- завершили гидроизоляцию террас.
- продолжаем фасадные работы.
- выполнили разводку электричества и воды поквартирно с 10-го по 7-й этажи.
- выполнили стяжку пола с 10-го по 7-й этажи.
- продолжаем штукатурку квартир на 5-м этаже.
- завершили штукатурку общих коридоров и приступили к финишной отделке.
- привезли лифтовое оборудование и вскоре приступим к его установке.
- построили стены квартир на 1-м этаже.
- установили окна на 1 этаже.
В 17 доме:
- завершаем утепление скатной крыши и приступаем к монтажу фальцевой кровли.
- продолжаем фасадные работы.
- установили окна.
- построили стены на 1-м этаже.
В 18 доме:
- продолжаем фасадные работы.
- построили стены на 1-м этаже.
- привезли лифтовое оборудование и вскоре приступим к его установке.
В 19 доме:
- продолжаем фасадные работы.
- привезли лифтовое оборудование и вскоре приступим к его установке.
В 26 доме:
- продолжаем фасадные работы.
- приступили к финишному устройству крыши рубероидом.
- выполнили ограждения и отливы лоджий.
В 27 доме:
- устраиваем опалубку для бетонирования плиты перекрытия 10 этажа.
- начали монтаж вентиляционных каналов с 1-го по 6-й этажи.
- приступили к устройству монолитных стен цоколя под кирпичную кладку на 1-м этаже.
- готовимся выполнять кирпичную кладку на 2-м этаже.
Устраиваем благоустройство:
- выполняем мощение дороги возле стилобата рядом с 23-м домом.
- установили зарядные станции для электромобилей возле Фуд-Сити и Спорт-Сити.
Ход строительства ЖК Синергия Киев от 15 июля 2024 года
- Для вентилируемой фасадной системы завершили монтаж кронштейнов и утеплителей. Начали монтировать керамогранитную плитку.
- Совершили покраску фасада дома с лицевой стороны.
- Начали утеплять фасад тыльной стороны дома минеральной ватой.
- Продолжаем монтировать электрические сети между этажами.
- Провели утепление кровли, залили керамзитобетоном.
- Продолжаем устраивать гидроизоляцию на 3 части подземного паркинга.
