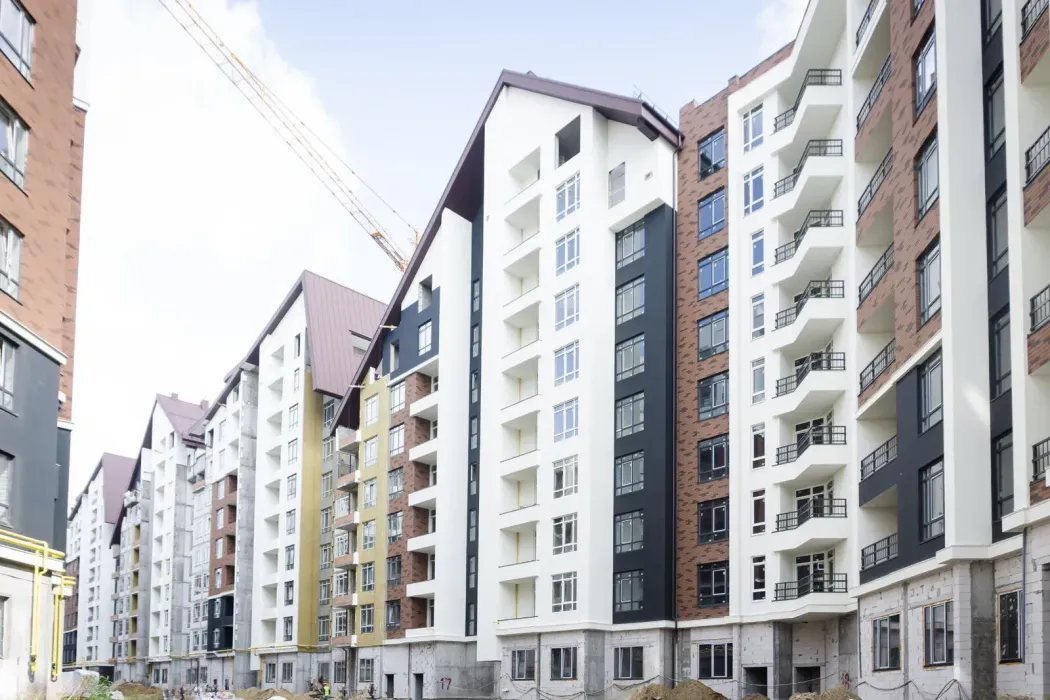

Ход строительства объектов Строительной группы Синергия в Киеве и Ирпене в сентябре 2024 года
17 сентября 2024 г.

Сохраняем темпы и объемы строительства и делимся достижениями и новостями из стройплощадки в месяц.
Ход строительства ЖК Синергия Киев от 15 сентября 2024:
- Монтируем керамогранитную плитку для вентилируемой фасадной системы.
- Продолжаем фасадные работы.
- Продолжаем штукатурку квартир со 2 по 9 этаж.
- Начали оштукатуривание общих коридоров.
- Продолжаем устраивать ниши для коммуникаций в общих коридорах.
- Продолжаем прокладывать электрические и сантехнические сети на этажах.
- Завершили второй пласт гидроизоляции на кровле.
- Установили кронштейны для парапетов на крыше.
- На 3-й части подземного паркинга залили бетонный фундамент. Армируем и бетонируем вертикальные конструкции.
Ход строительства ЖК Синергия Сити от 15 сентября 2024 года:
В 15 доме:
- Продолжаем фасадные работы.
- Выполнили разводку воды и электричества поквартирно.
- Выполнили устройство стяжки пола с 1 по 4 этажа.
- Продолжаем газовую обвязку.
- Продолжаем гидроизоляцию и утепление цоколя первого этажа.
- Установили окна в коммерческих помещениях.
- Уложили плитку в местах общего пользования на 2 и 3 этажах.
- Начали укладывать плитку на стенах и полу во лбу.
- Смонтировали лифт.
- Завершили монтаж видеонаблюдения и пожарной сигнализации на 1 этаже.
В 16 доме:
- Продолжаем фасадные работы.
- Выполнили стяжку пола.
- Выполнили разводку воды и электричества поквартирно.
- Выполнили штукатурку квартир.
- Завершили финишную отделку общих коридоров: монтируем гипсокартон со 2-го по 9-й этажи.
- Завершили установку входной двери в квартиры с 4-го по 9-й этажи.
- Начали укладывать плитку на полу в общих коридорах со 2-го по 10-й этажи.
- Смонтировали лифт.
- Провели гидроизоляцию и утепление цоколя первого этажа.
- Начали газовую обвязку.
- Приступили к нанесению декоративной штукатурки в общих коридорах.
- Установили окна на 1 этаже.
- Монтируем видеонаблюдение и пожарную сигнализацию на 1 этаже.
В 17 доме:
- Завершили строительство скатной крыши.
- Продолжаем фасадные работы.
- Приступаем к утеплению и гидроизоляции цоколя первого этажа.
- Выполнили штукатурку квартир и общих коридоров со 2-го по 8-й этажи.
- Продолжаем разводку воды и электричества со 2-го по 7-й этажи.
- Завершили монтаж лифта.
- Начали установку отливов под ограждения на лоджиях.
В 18 доме:
- Завершили фасадные роботы.
- Завершили монтаж отливов на окнах и ограждение лоджий.
- Утеплили вентиляционные каналы на крышах.
- Построили стены на 1-м этаже.
- Начали оштукатуривание общих коридоров и квартир на 2-м этаже.
- Начали монтаж лифта.
В 19 доме:
- Завершаем фасадные работы.
- Завершили монтаж отливов на окнах и ограждение лоджий.
- Начали оштукатуривание общих коридоров со 2-го по 7-й этажи.
- Начали гидроизоляцию и утепление цоколя.
В 26 доме:
- Завершили фасадные работы.
- Завершили обустройство крыши.
- Завершили монтаж отливов на окнах и ограждение лоджий.
- Завершили разводку систем канализации и водоотвода на 1 этаже.
- Завершили стяжку полов на 1-м этаже.
- Завершили возведение стенок на 1-м этаже.
- Приступили к утеплению фасада на 1-м этаже.
- Установили окна на 1 этаже.
- Развели кабели для видеонаблюдения на 1-м этаже.
В 27 доме:
- Завершаем установку вентиляционных каналов на крыше.
- Возводим стены на 4-м этаже.
- Завершили монтаж железобетонной лестницы в двухуровневых квартирах.
В 31 доме:
- Установили фундаментные сваи.
- Залили фундамент.
- Приступили к монолитным работам на 1-м этаже: завершили бетонирование вертикальных элементов.
Устраиваем благоустройство:
- Обустраиваем новую подъездную дорогу со стороны улицы Соборной.
- Около 5-й очереди высадили цветы, деревья и кустарники.
