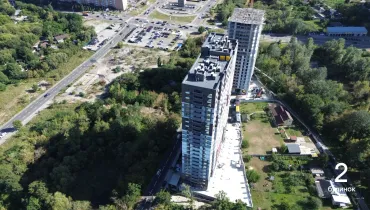

Синергія Київ: Хід будівництва — Вересень 2025

DJI_0775IMG_1482-Улучшено-Ум. шумаIMG_1491-Улучшено-Ум. шумаIMG_1495-Улучшено-Ум. шумаIMG_1506IMG_1508-Улучшено-Ум. шумаIMG_1514-Улучшено-Ум. шумаIMG_5613-Улучшено-Ум. шумаIMG_5679IMG_5614-Улучшено-Ум. шумаIMG_5616-Улучшено-Ум. шумаIMG_5622IMG_5624IMG_5626IMG_5627IMG_5628-Улучшено-Ум. шумаIMG_5631-Улучшено-Ум. шумаIMG_5634-Улучшено-Ум. шумаIMG_5635-Улучшено-Ум. шумаIMG_5637-Улучшено-Ум. шумаIMG_5641-Улучшено-Ум. шумаIMG_5643-Улучшено-Ум. шумаIMG_5683IMG_5685IMG_5686IMG_5690IMG_5691IMG_1473IMG_1526IMG_1533-Улучшено-Ум. шумаIMG_1554IMG_1557IMG_5619IMG_5669-Улучшено-Ум. шумаIMG_5676-Улучшено-Ум. шумаIMG_5677IMG_5678-Улучшено-Ум. шумаIMG_1521IMG_5605IMG_5608IMG_5609IMG_5612IMG_5621IMG_5659IMG_5661

Фотозвіт з будівництва ЖК Синергія Київ від 15 вересня 2025 року

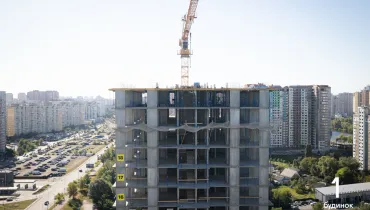

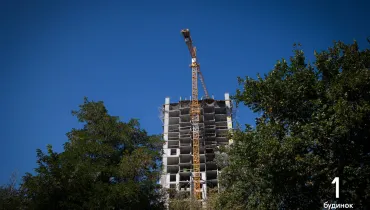

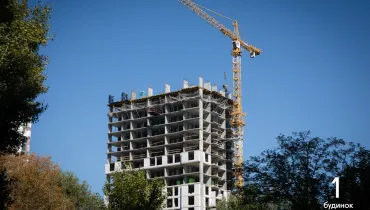

У 1 будинку продовжуємо:

  • монолітні роботи — забетонували вертикалі 21-го поверху.

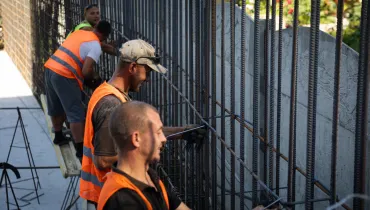

  • мурування стін на 14-му поверсі.

  • встановлення вікон на 6-му поверсі.

  • тинькування стін у спільних коридорах на 3 поверсі.

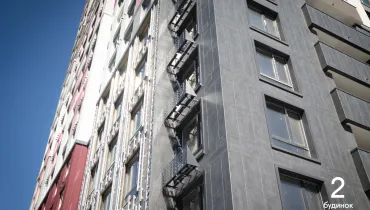

У 2 будинку продовжуємо:

  • фарбування стін у спільних коридорах на 9 поверсі.

  • укладання плитки у спільних коридорах і сходових прогонах на 21 поверсі.

  • встановлення огородження на сходах на 10 поверсі.

  • встановлення лічильників водопостачання та опалення.

  • встановлення корзин для кондиціонерів на фасаді.

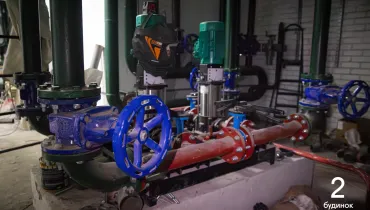

  • монтаж насосу для постачання води до квартир.

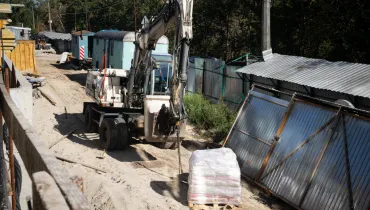

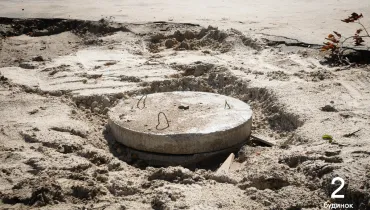

  • влаштування зовнішніх мереж – підключили першу частину комунікацій (каналізацію) до міста.

Завершили:

  • тинькування сходових прогонів декоративно.

  • встановлення радіаторів опалення в квартирах.

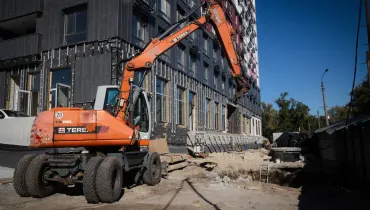

На території продовжуємо:

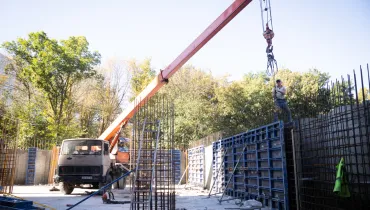

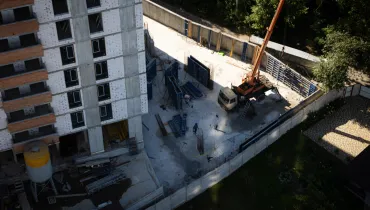

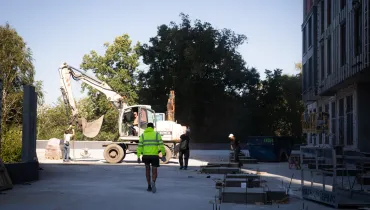

  • роботи з влаштування благоустрою над 2-ю частиною паркінгу — забетонували основи для пергол.

  • будівництво 5-ї частини паркінгу біля 1-го будинку — забетонували вертикалі.
