Синергія Київ: Хід будівництва — Квітень 2026
Фотозвіт з будівництва ЖК Синергія Київ від 15 квітня 2026 року

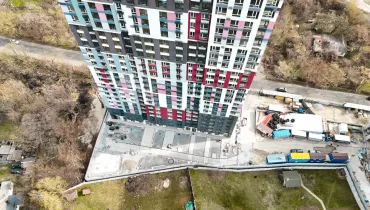

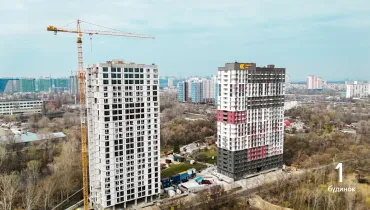

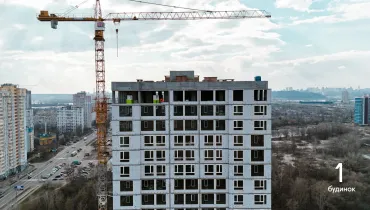

У 1 будинку продовжуємо:

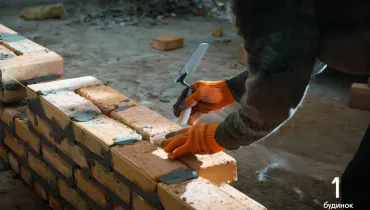

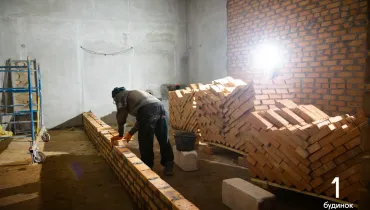

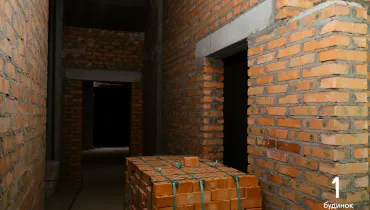

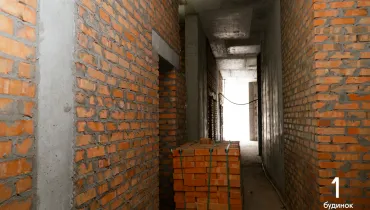

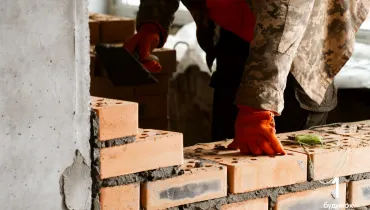

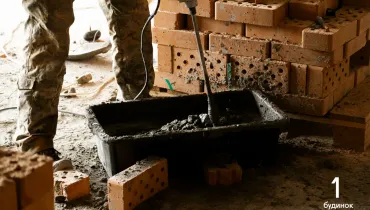

• мурування стін на 21-24-му поверхах та на -1 поверсі.
• встановлення вікон на 21-24-му поверсі.
• розведення сантехніки та електрики по квартирах.

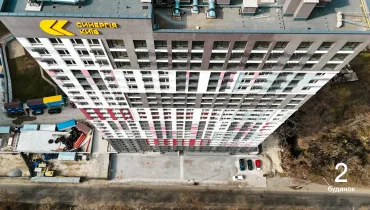

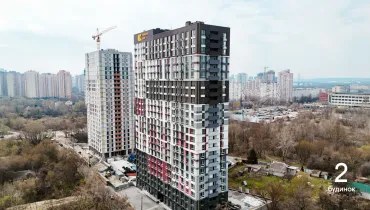

2 будинок готуємо до здачі в експлуатацію.
На території продовжуємо:

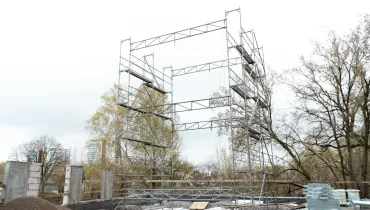

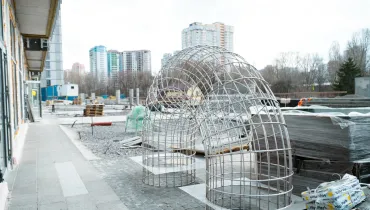

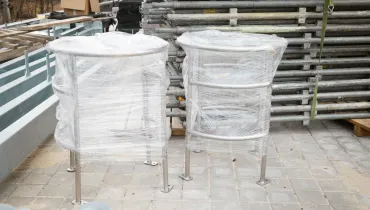

• підготовчі роботи до монтажу дитячого майданчика біля 2-го будинку.

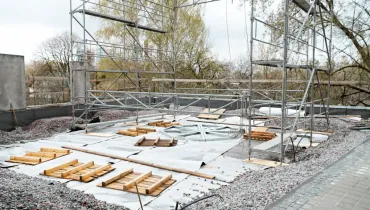

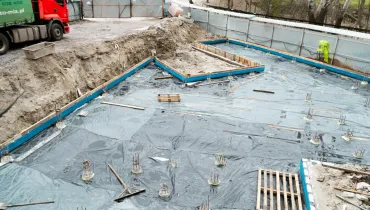

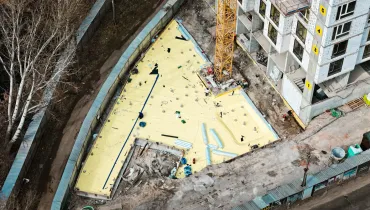

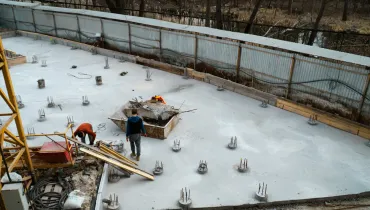

• будівництво нової частини підземного паркінгу — вклали гідроізоляцію та забетонували фундаментну плиту.
