Синергія Київ: Хід будівництва — Вересень 2024

DSC08244DSC06733DSC06737DSC08264DSC06739DSC08267DSC06740DSC06742DSC06743DSC08227DSC08229DSC08230DSC08231DSC08232DSC08241DSC08243DSC08250DSC08254DSC08265DSC08272DSC08276DSC08280DSC08297DSC08300DSC08307DSC08311DSC08332DSC08334DSC08337DSC08341DSC08342DSC08261IMG_3349IMG_3351IMG_3354IMG_5021-3

Фотозвіт з будівництва ЖК Синергія Київ від 15 вересня 2024 року

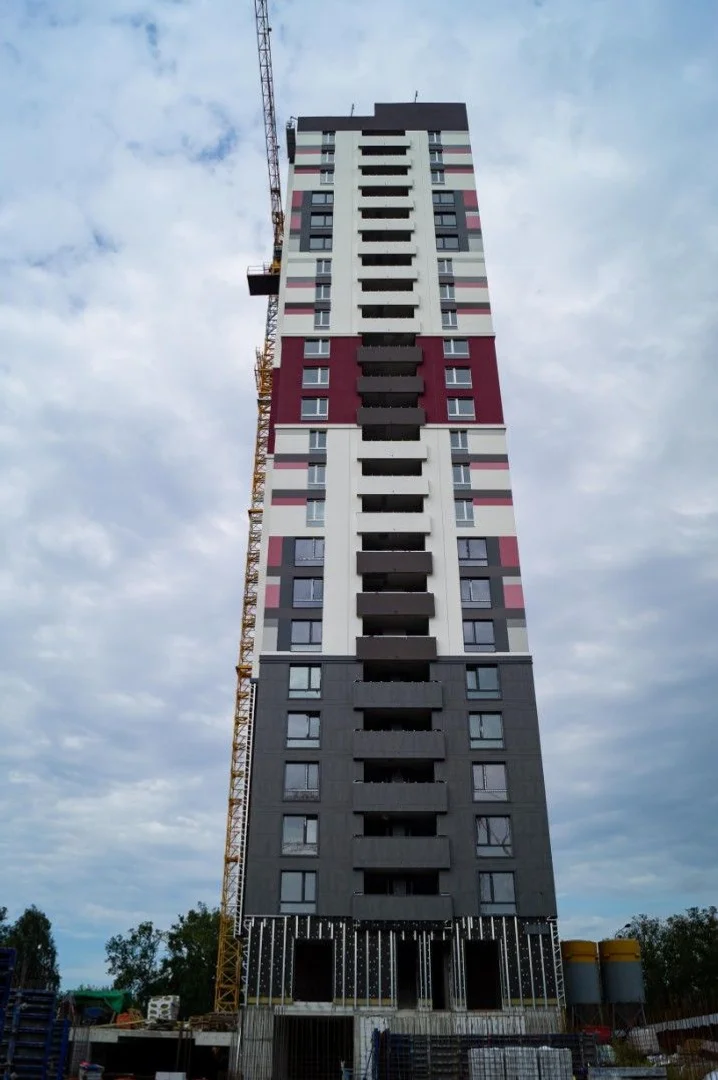

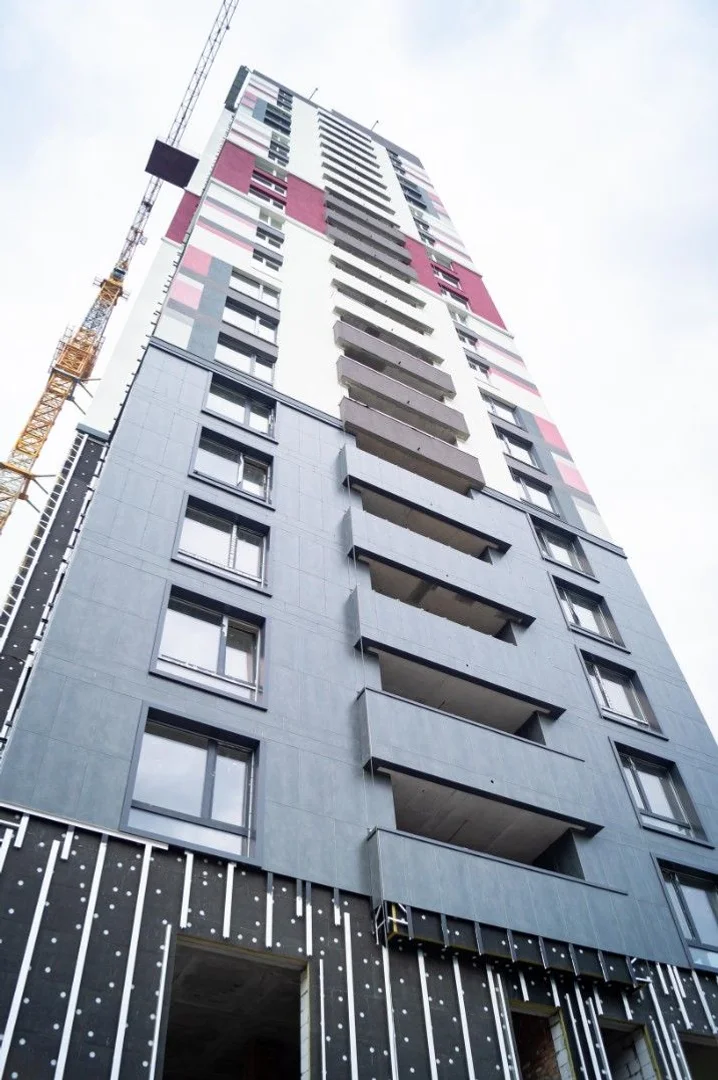

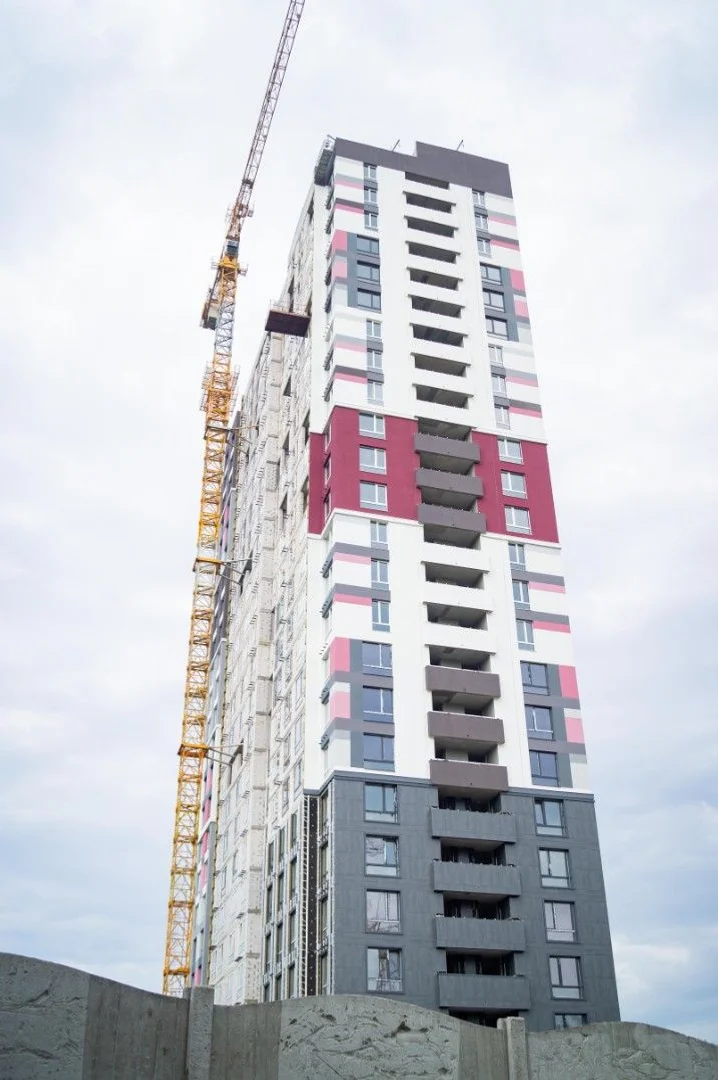

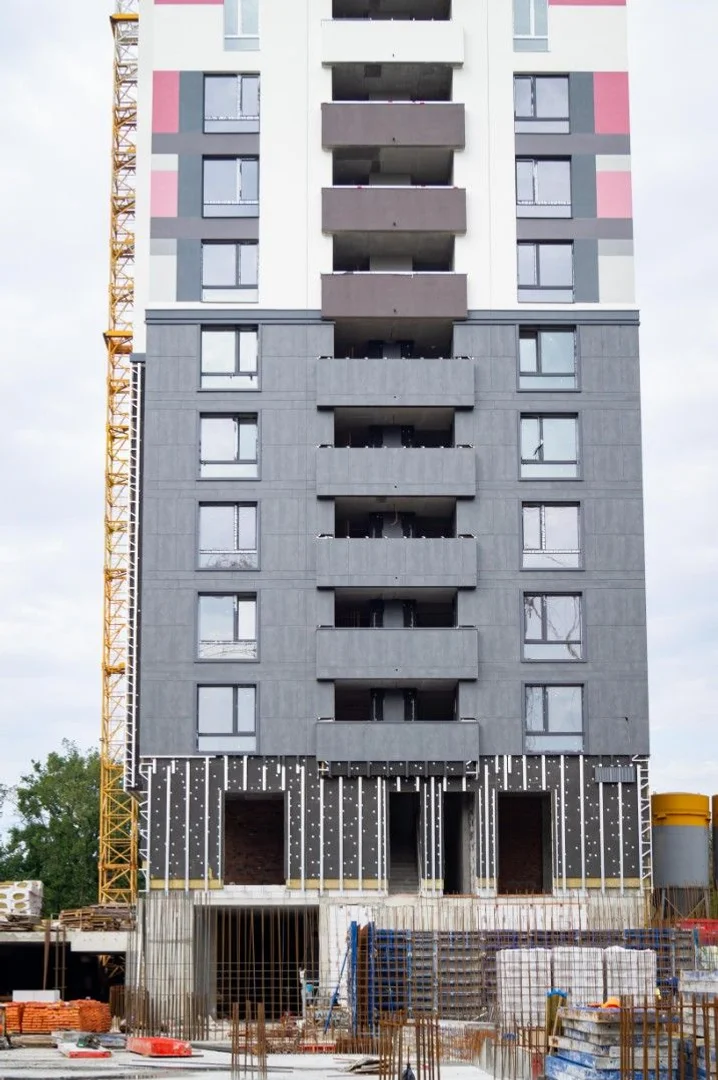

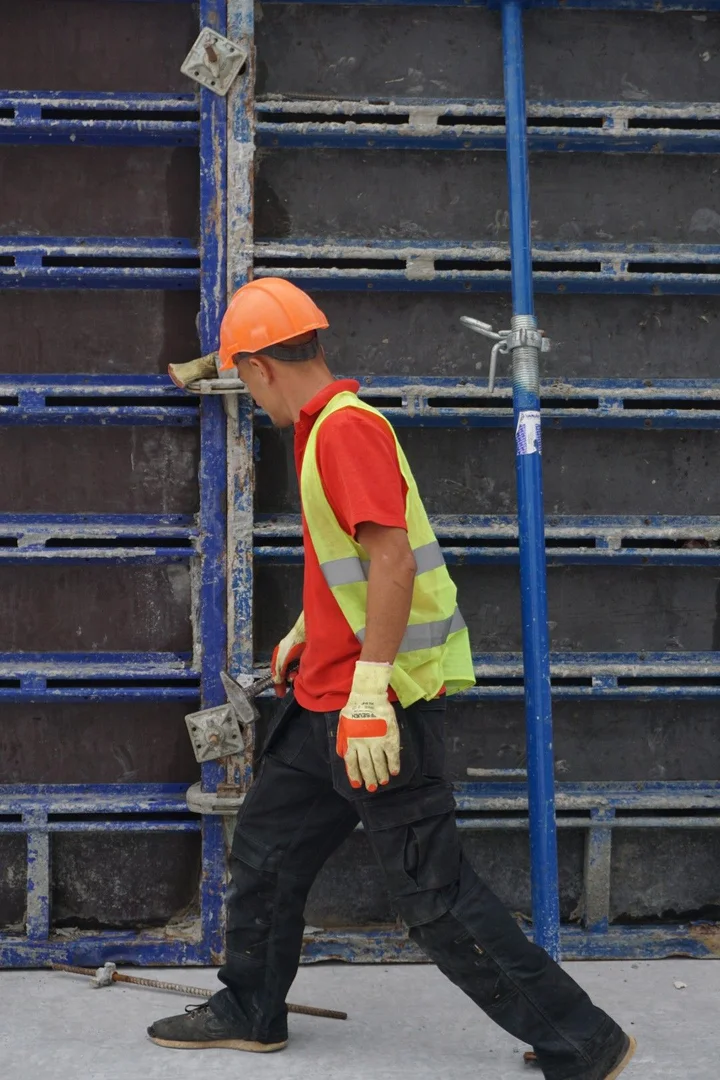

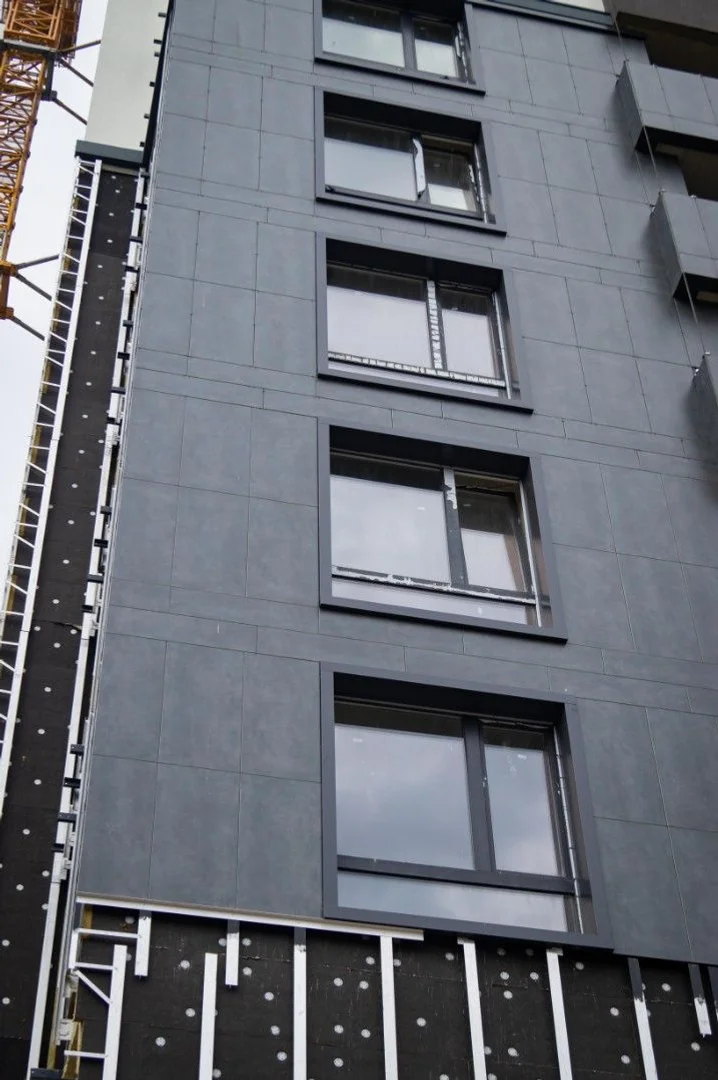

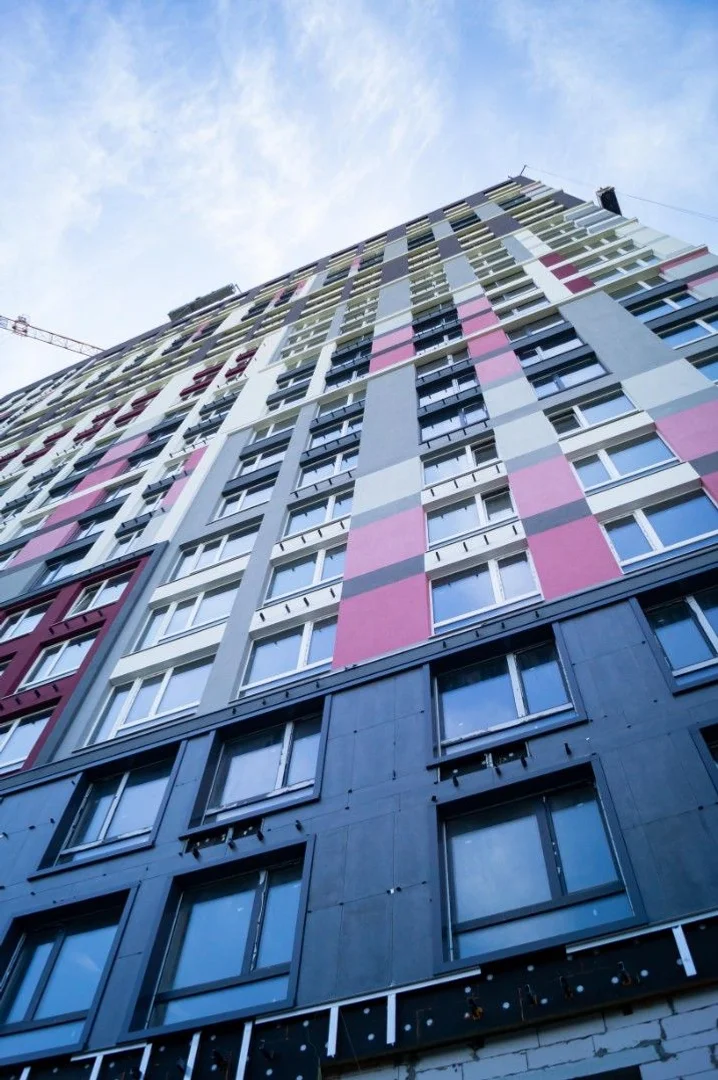

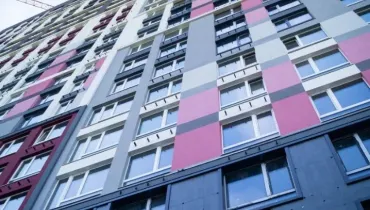

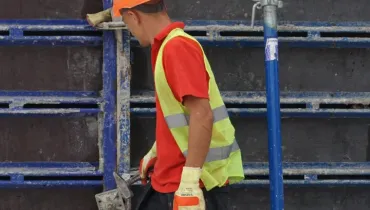

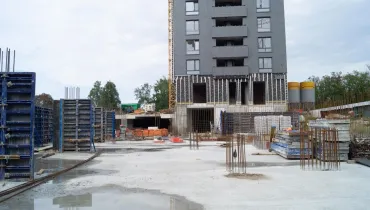

  • Монтуємо керамогранітну плитку для вентильованої фасадної системи.

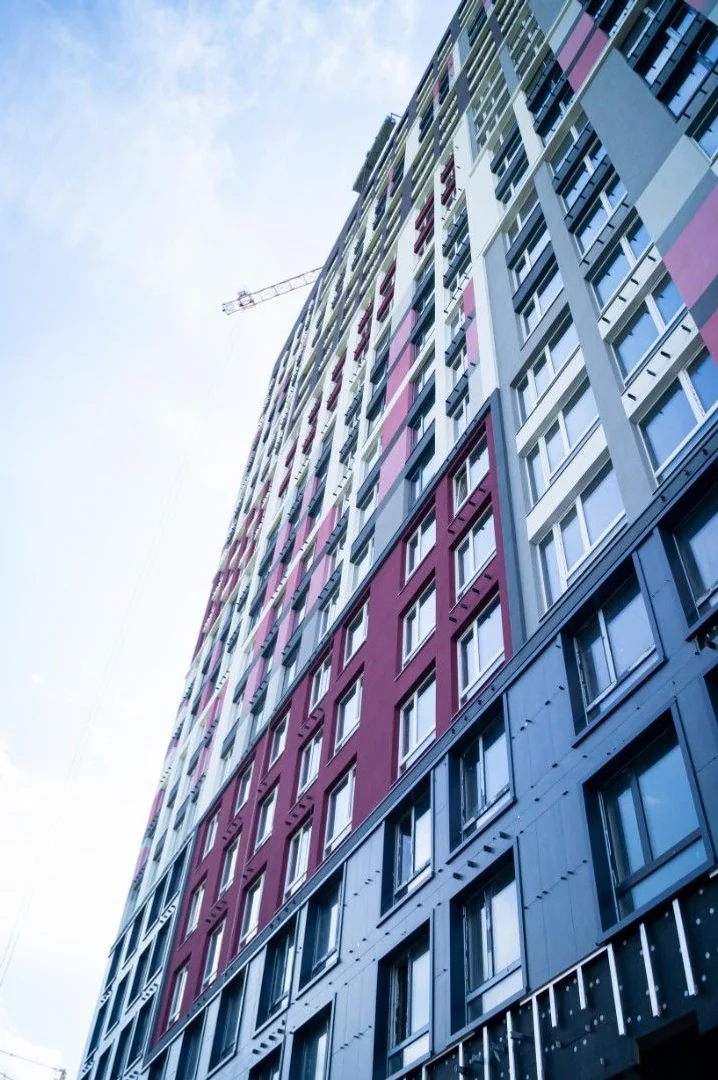

  • Продовжуємо фасадні роботи.

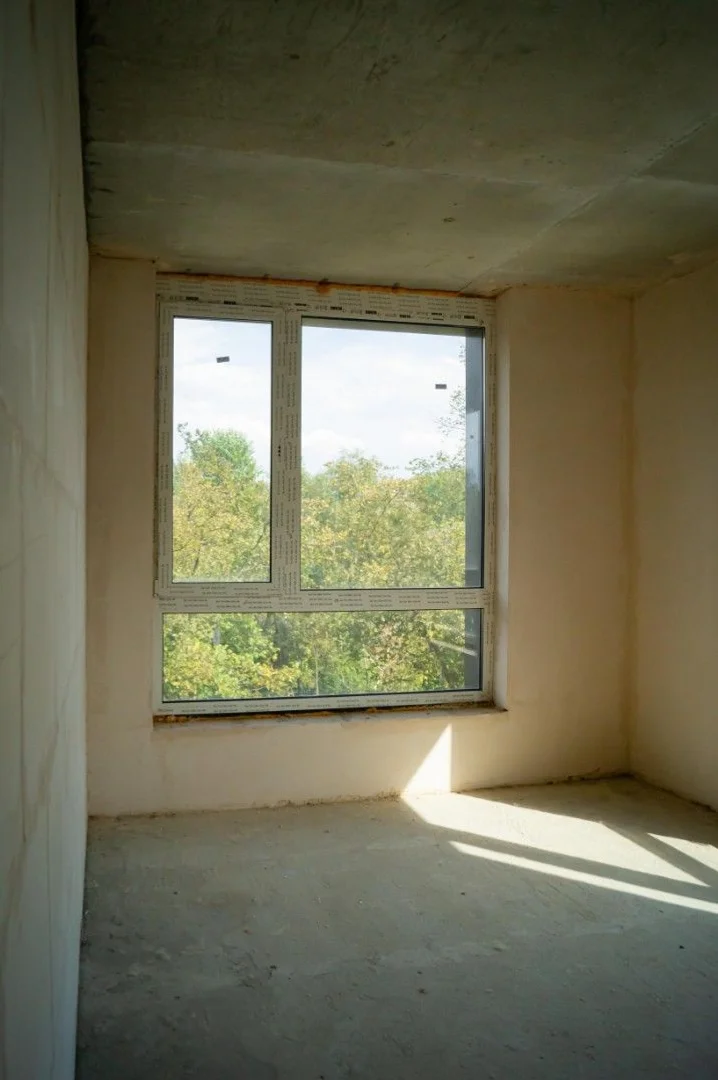

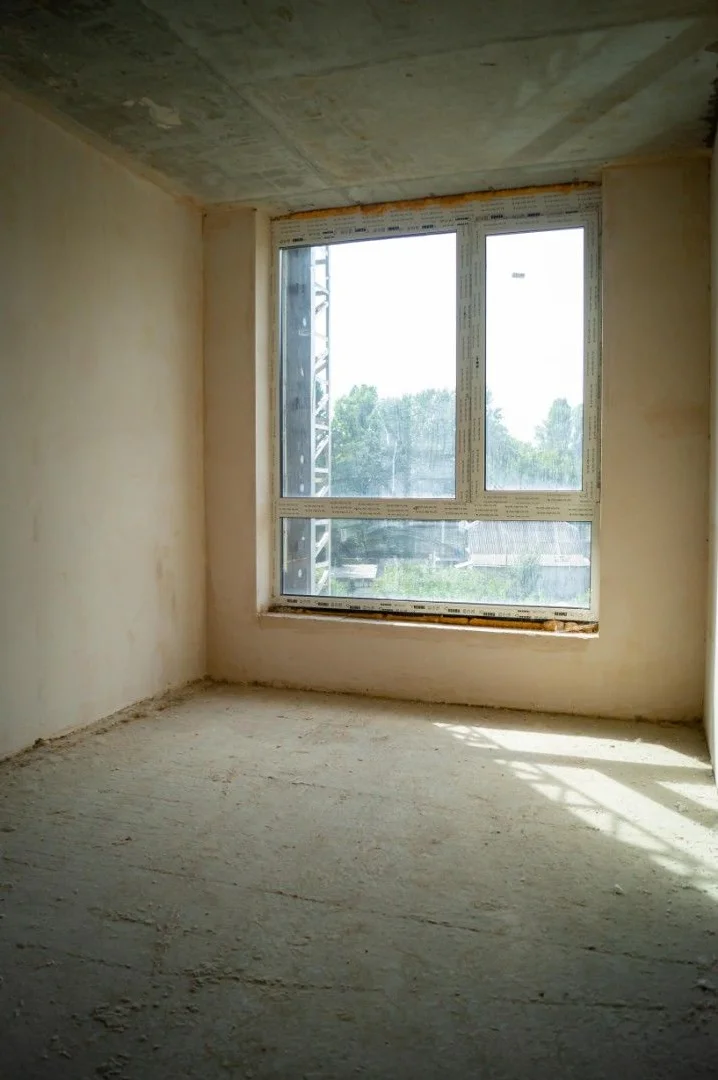

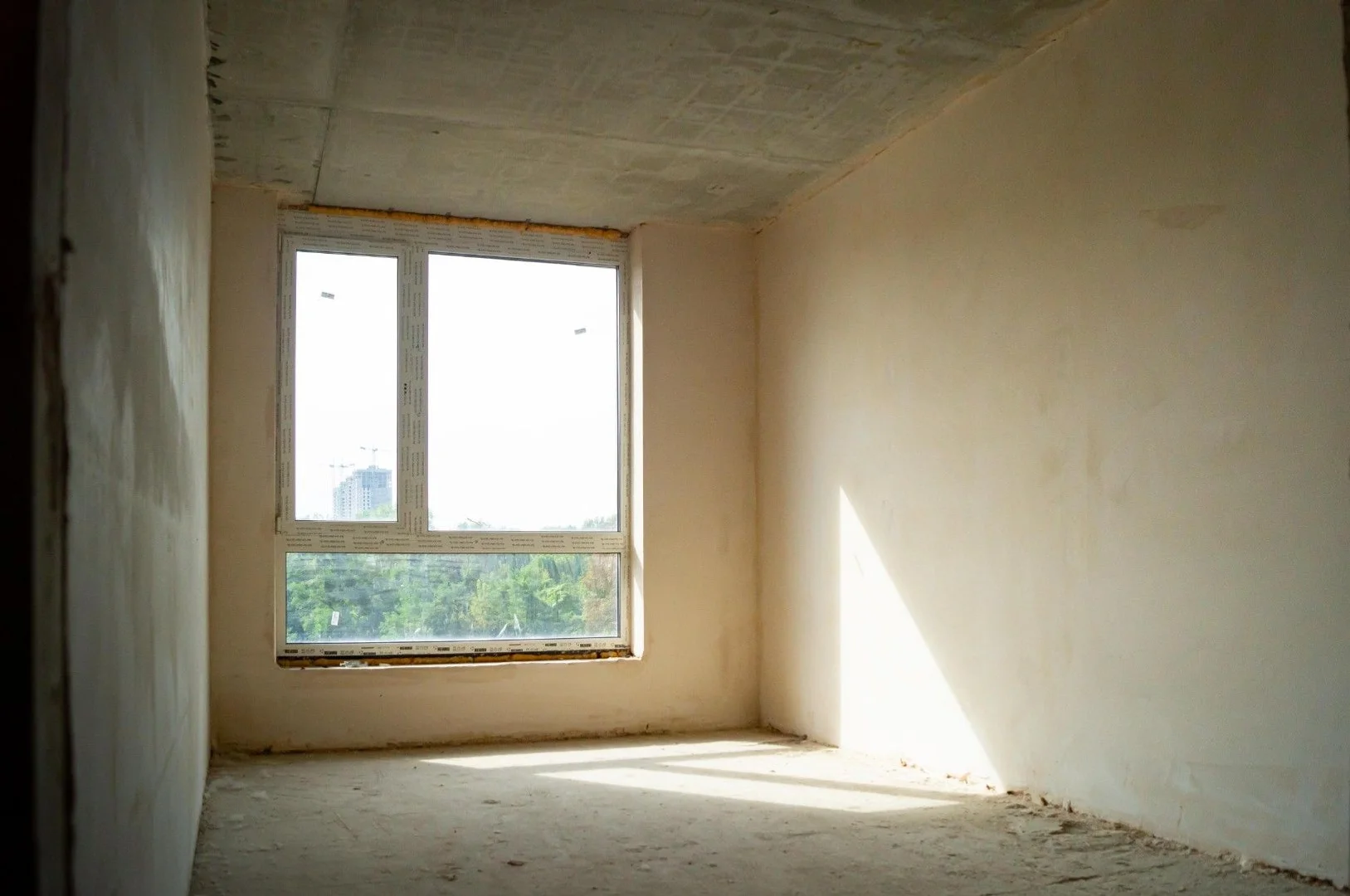

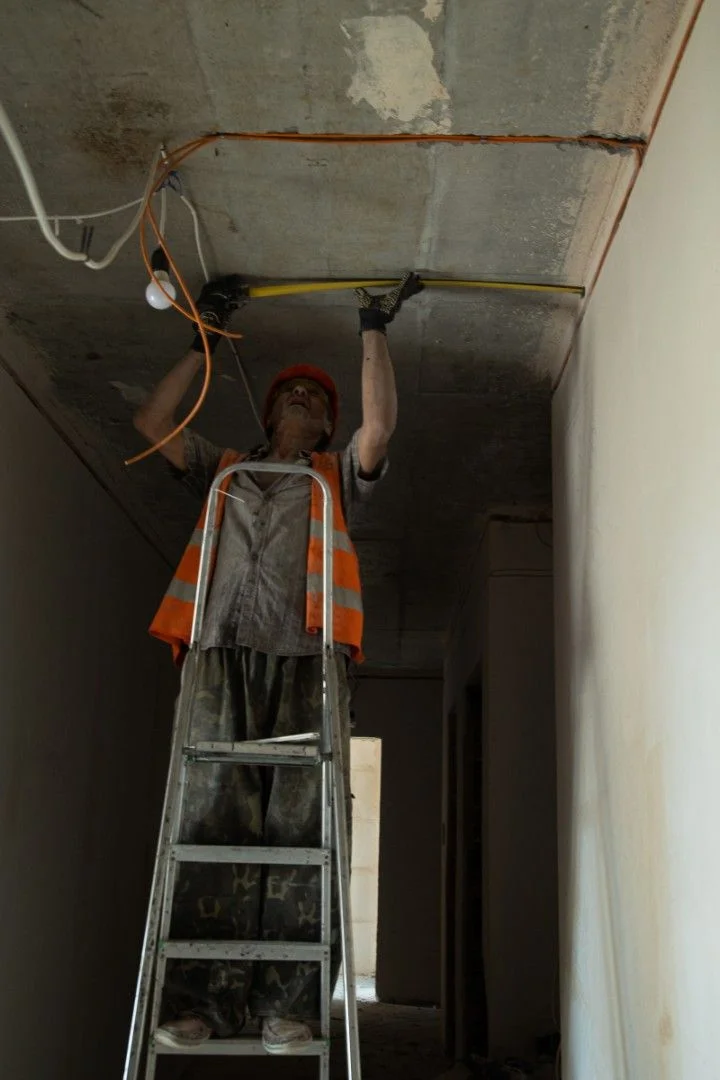

  • Продовжуємо тинькування квартир з 2 по 9 поверх.

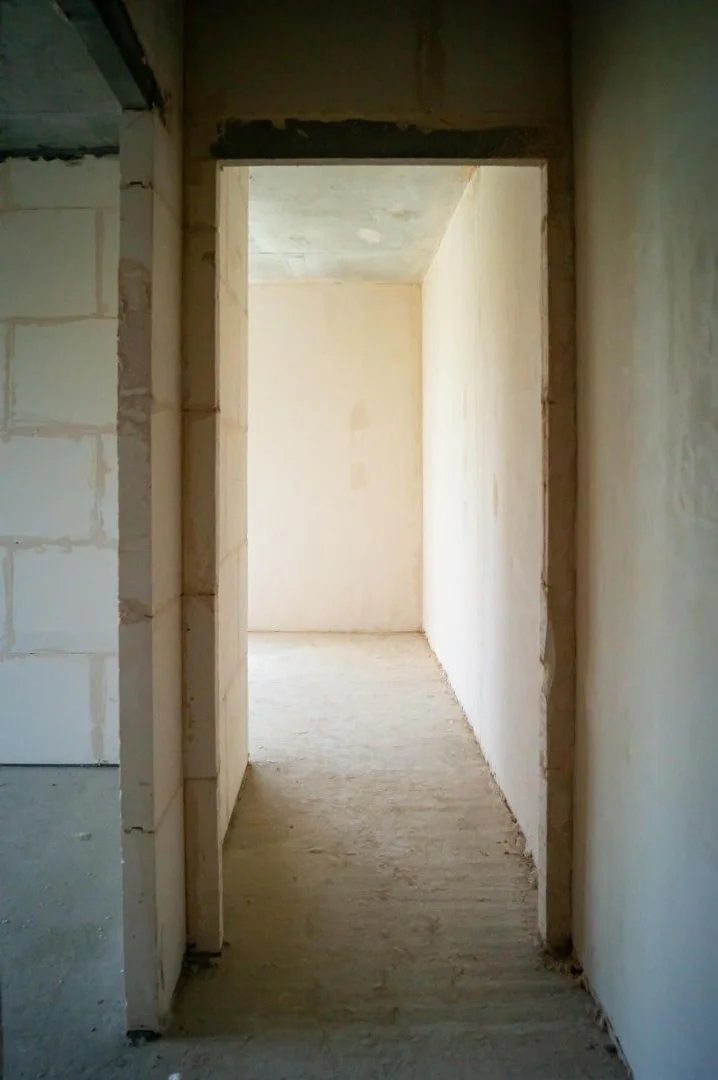

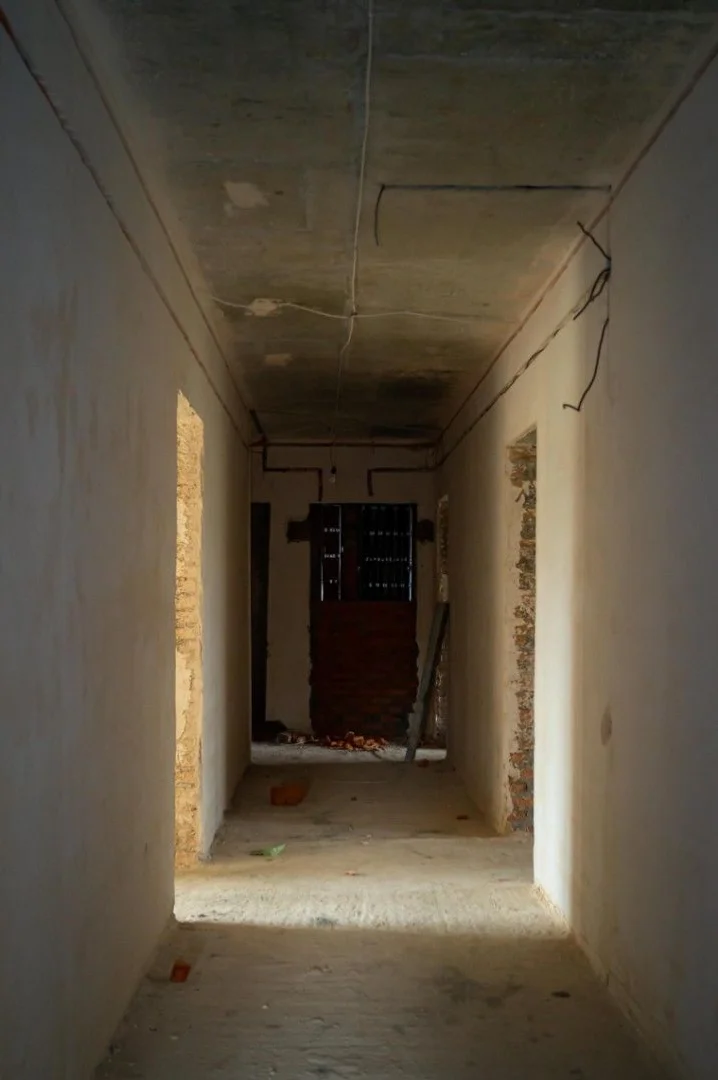

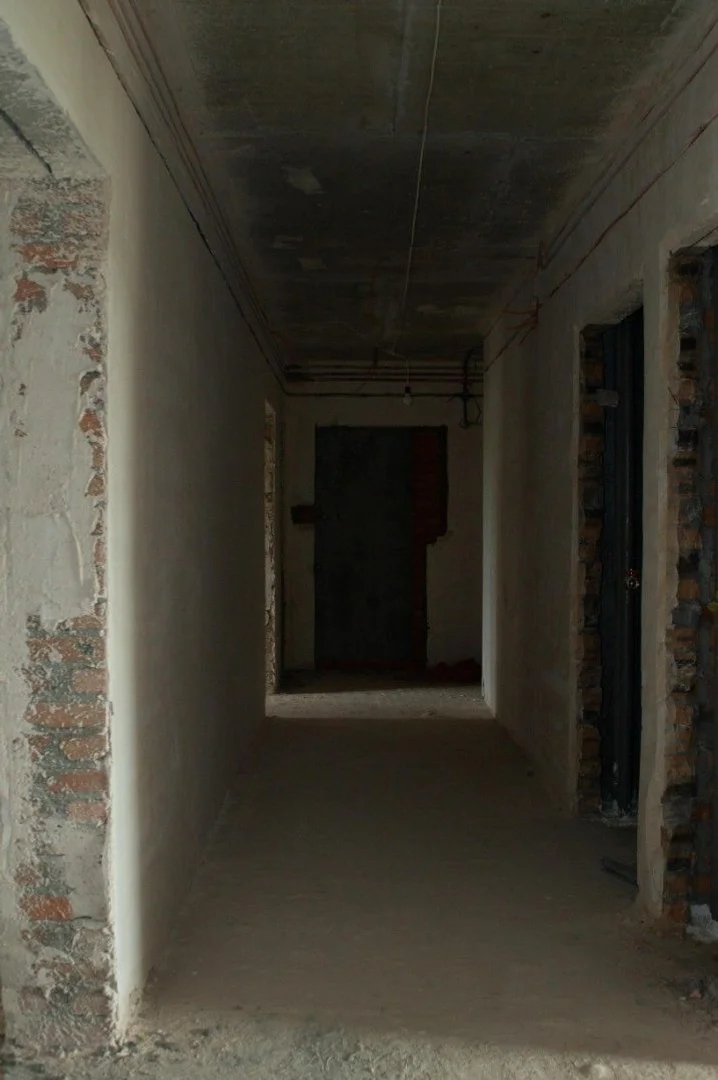

  • Розпочали тинькування спільних коридорів.

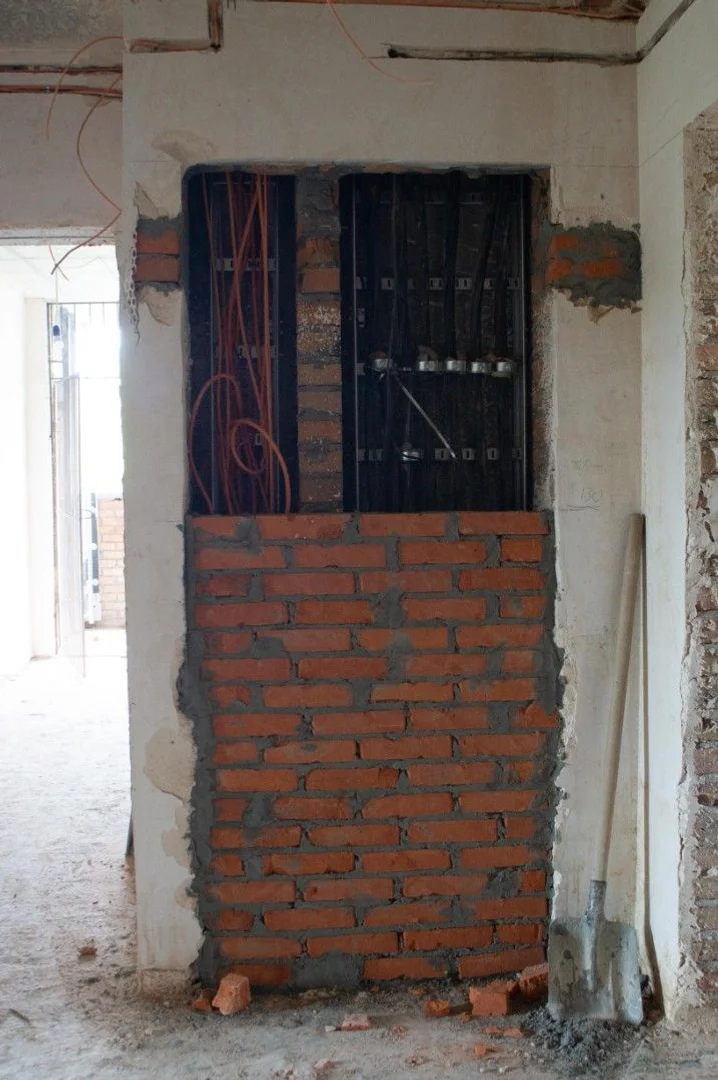

  • Продовжуємо влаштовувати ніші для комунікацій в спільних коридорах.

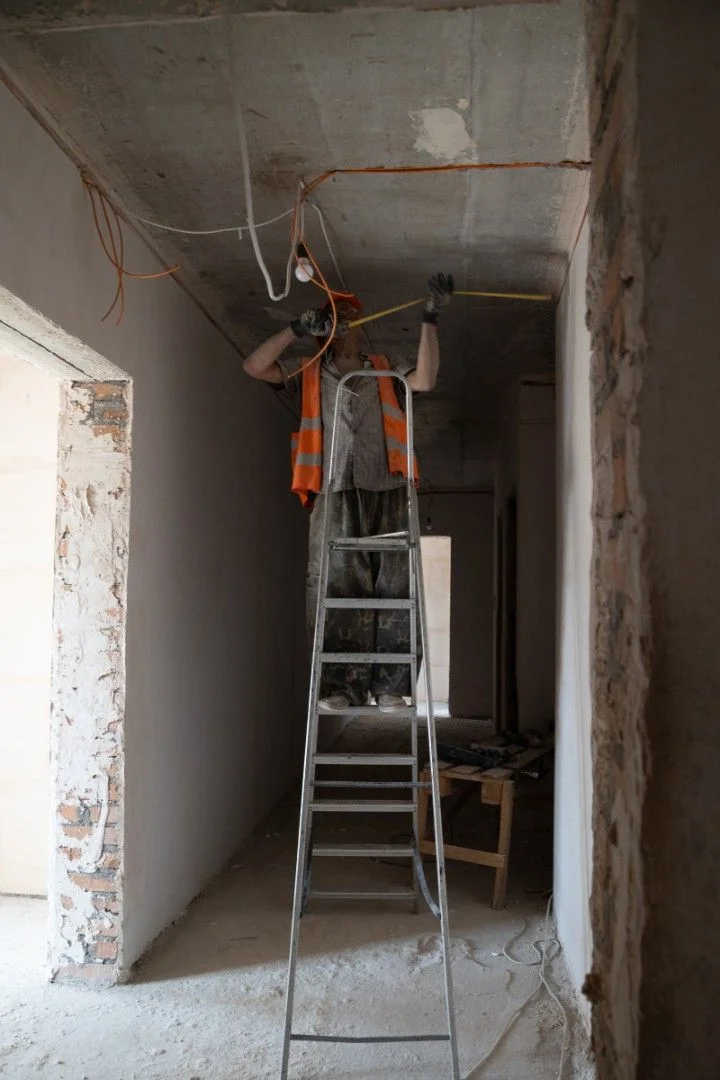

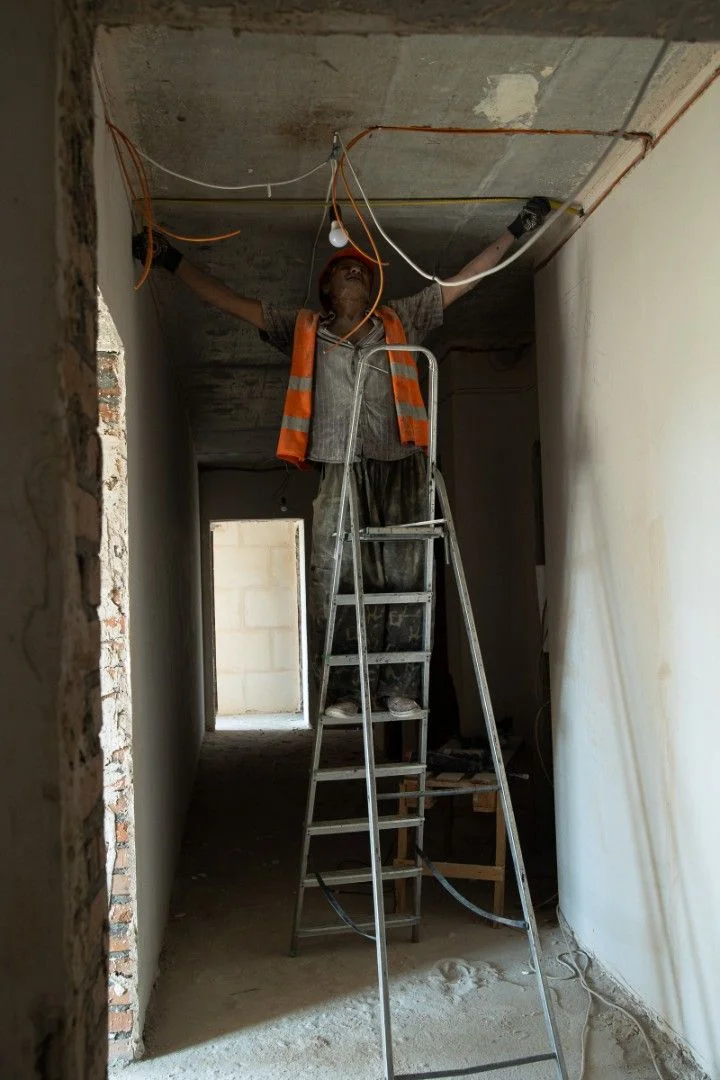

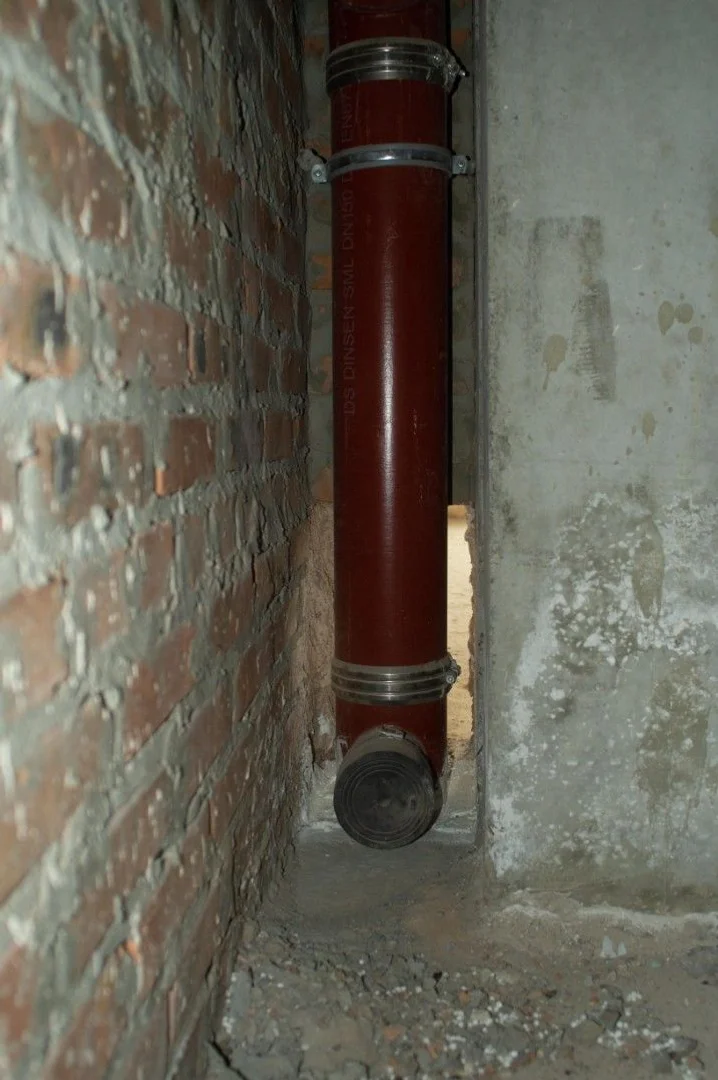

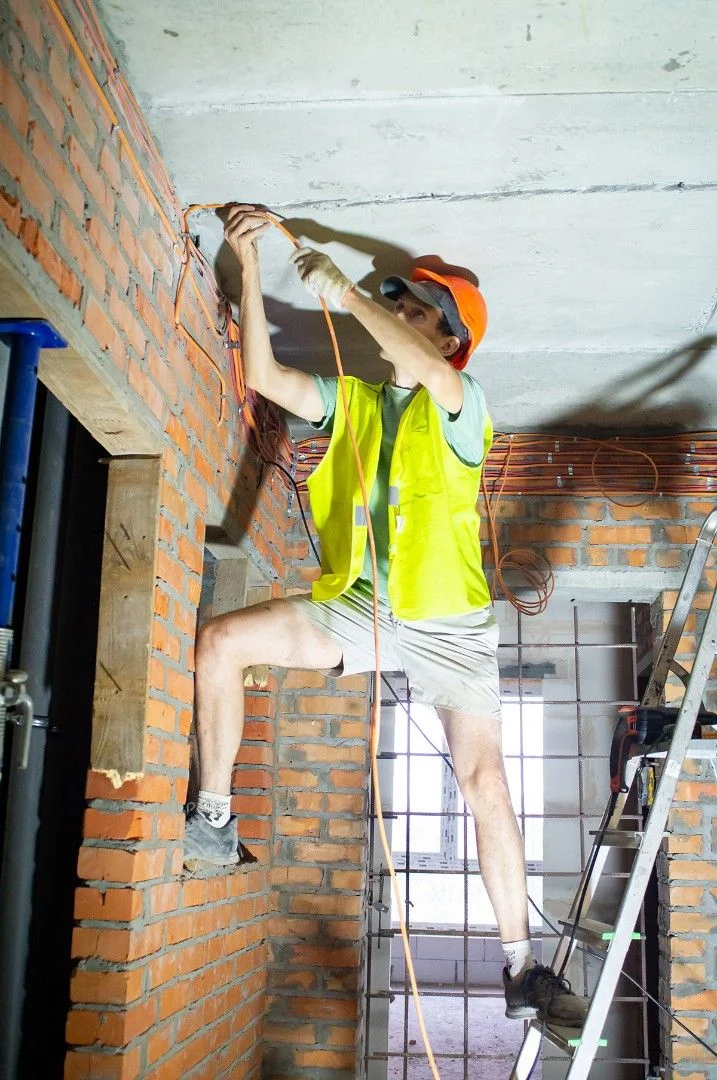

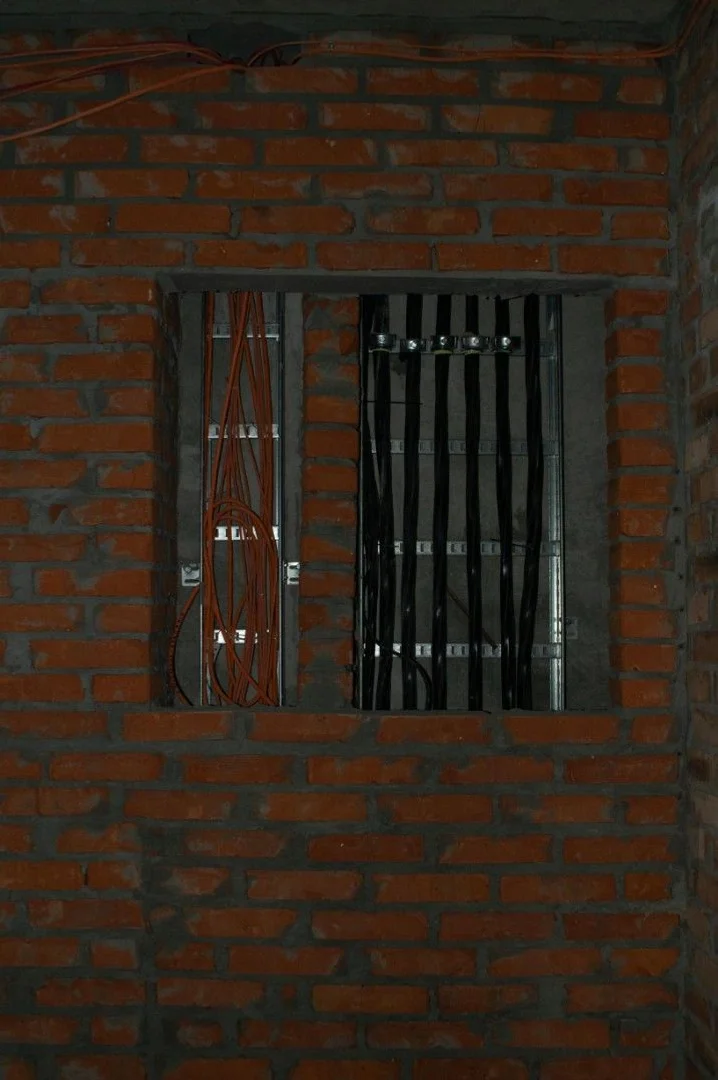

  • Продовжуємо прокладати електричні та сантехнічні мережі на поверхах.

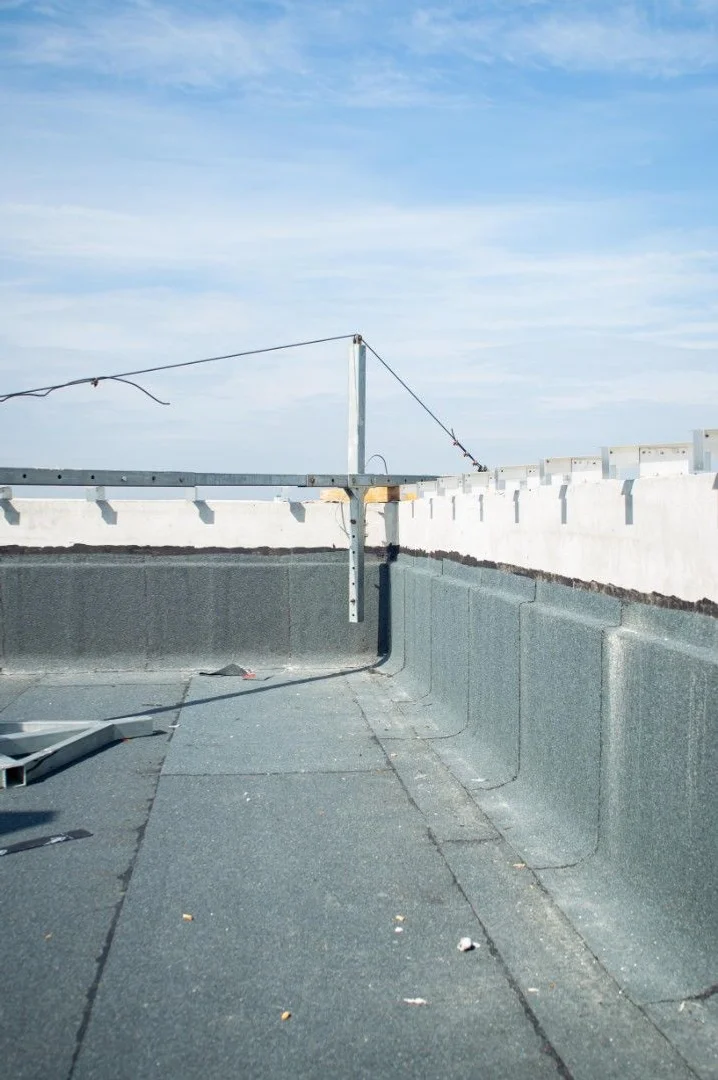

  • Завершили другий шар гідроізоляції на покрівлі.

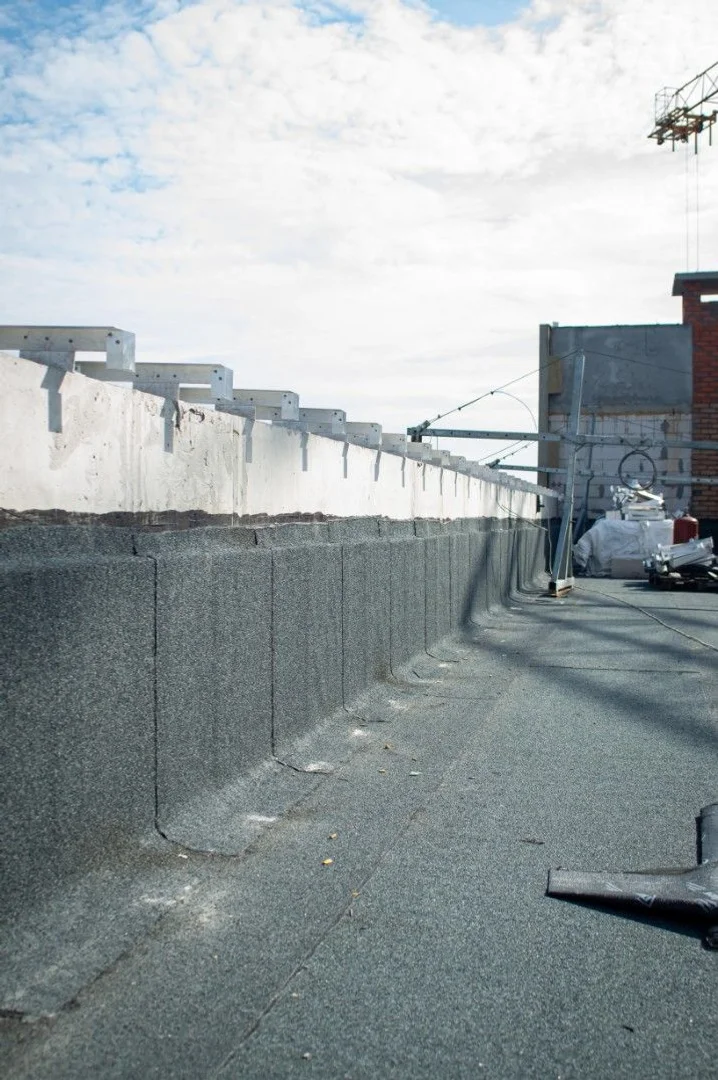

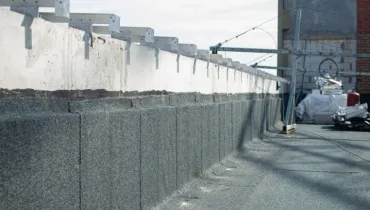

  • Встановили кронштейни для парапетів на даху.

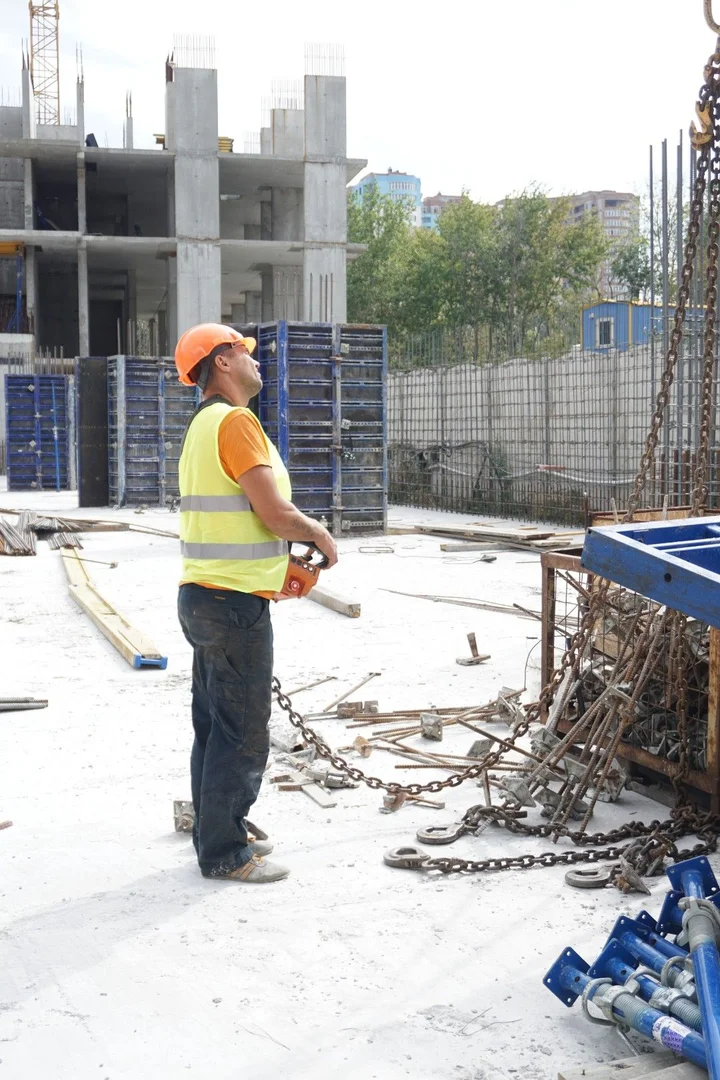

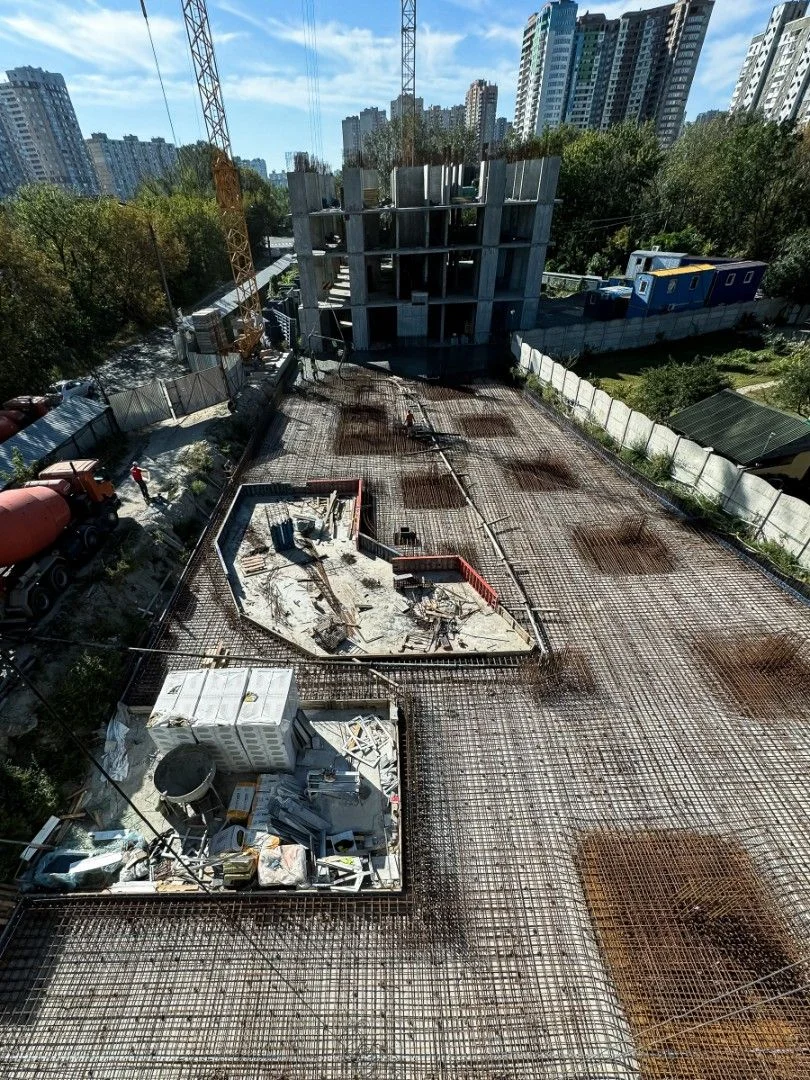

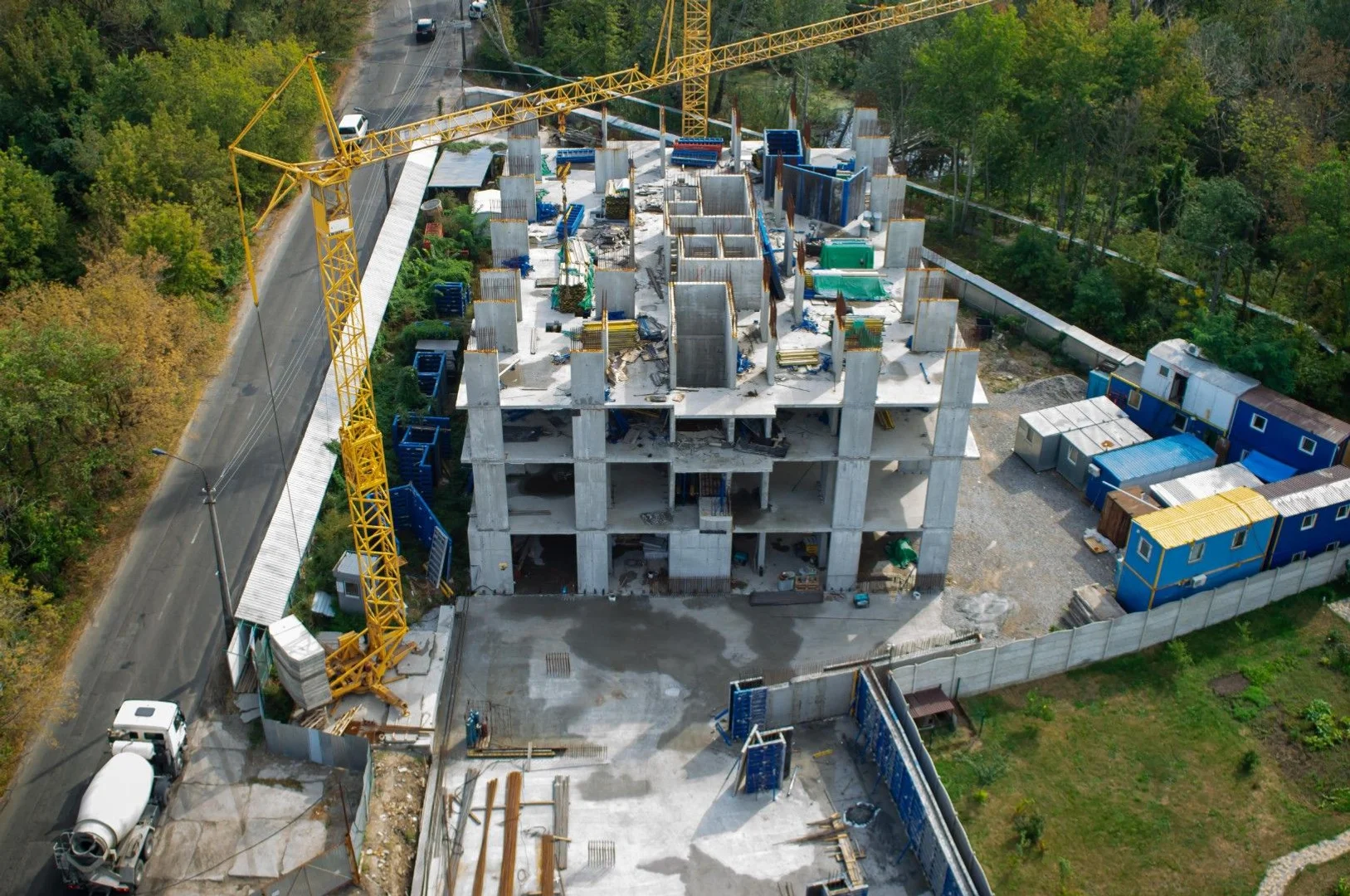

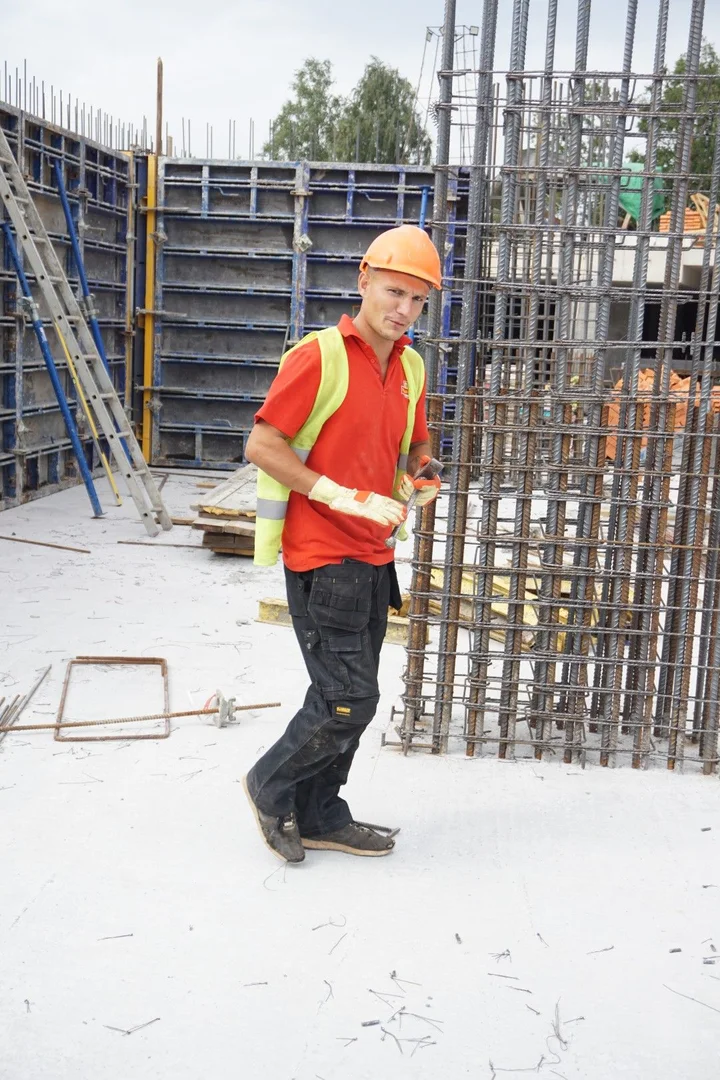

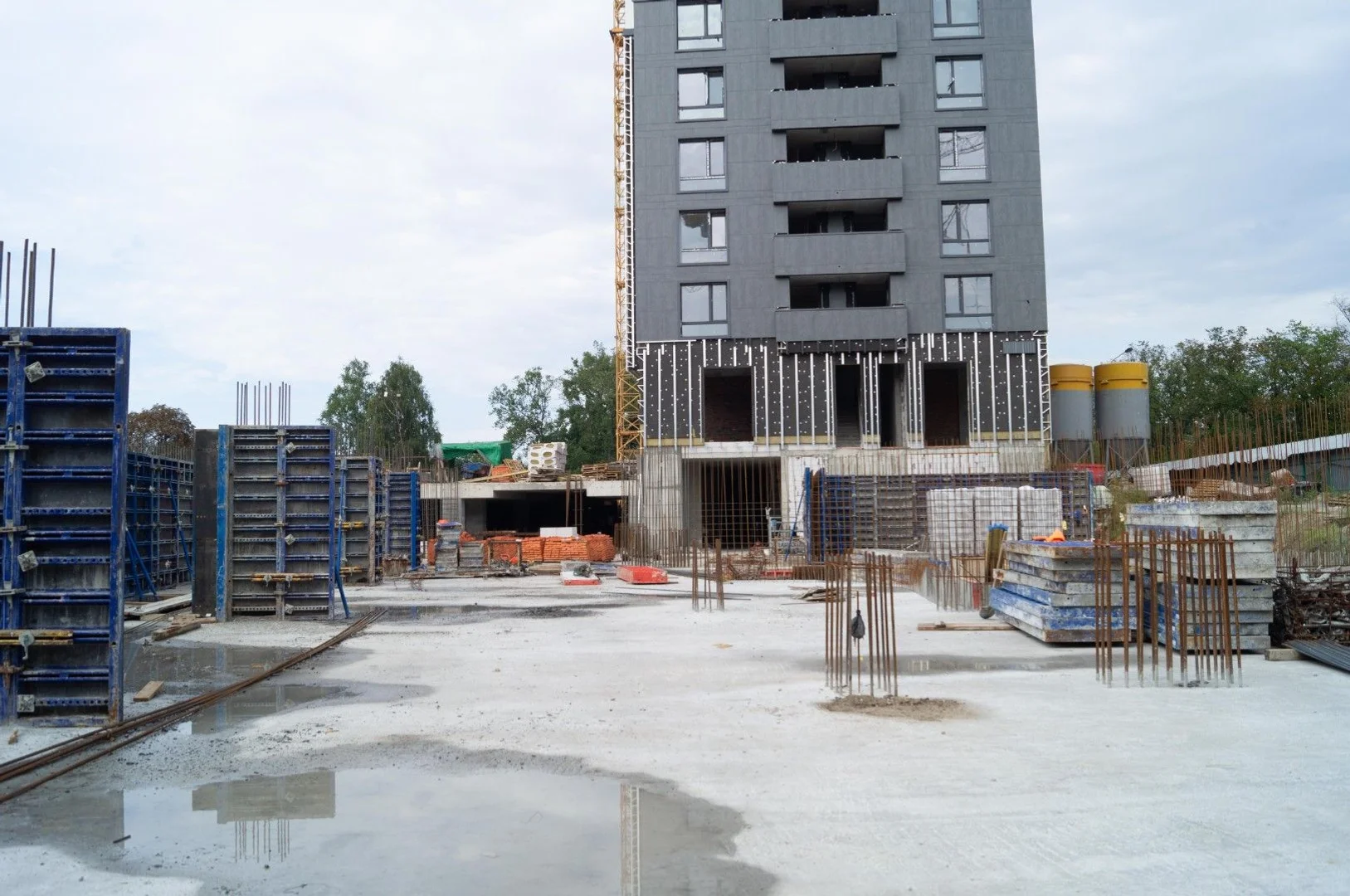

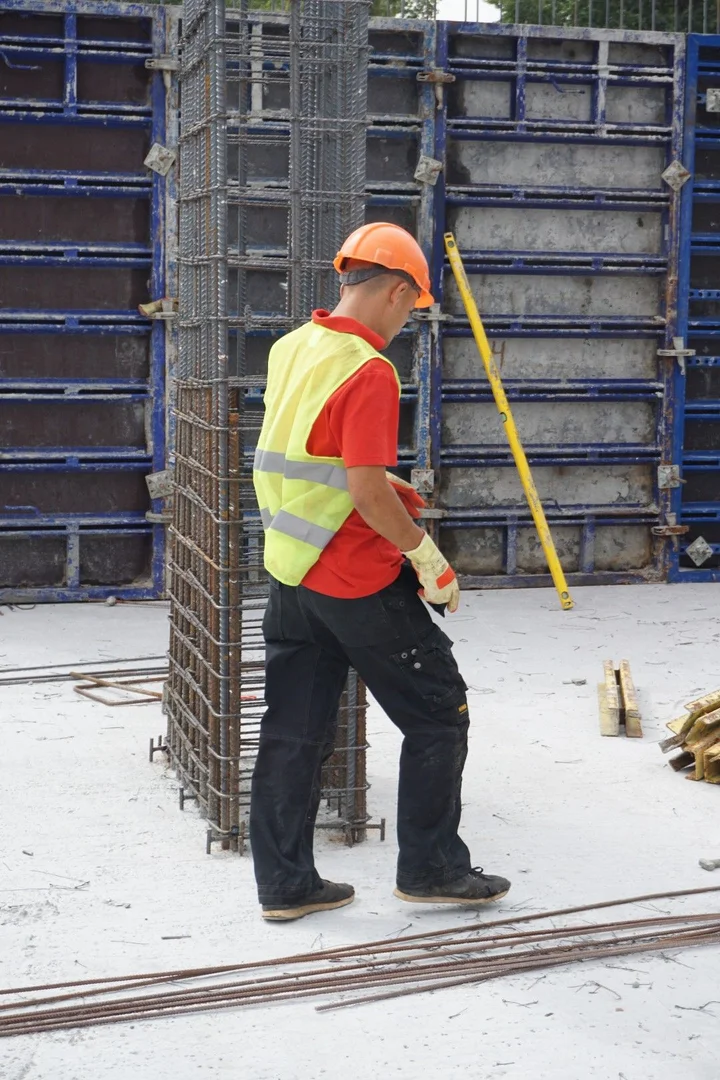

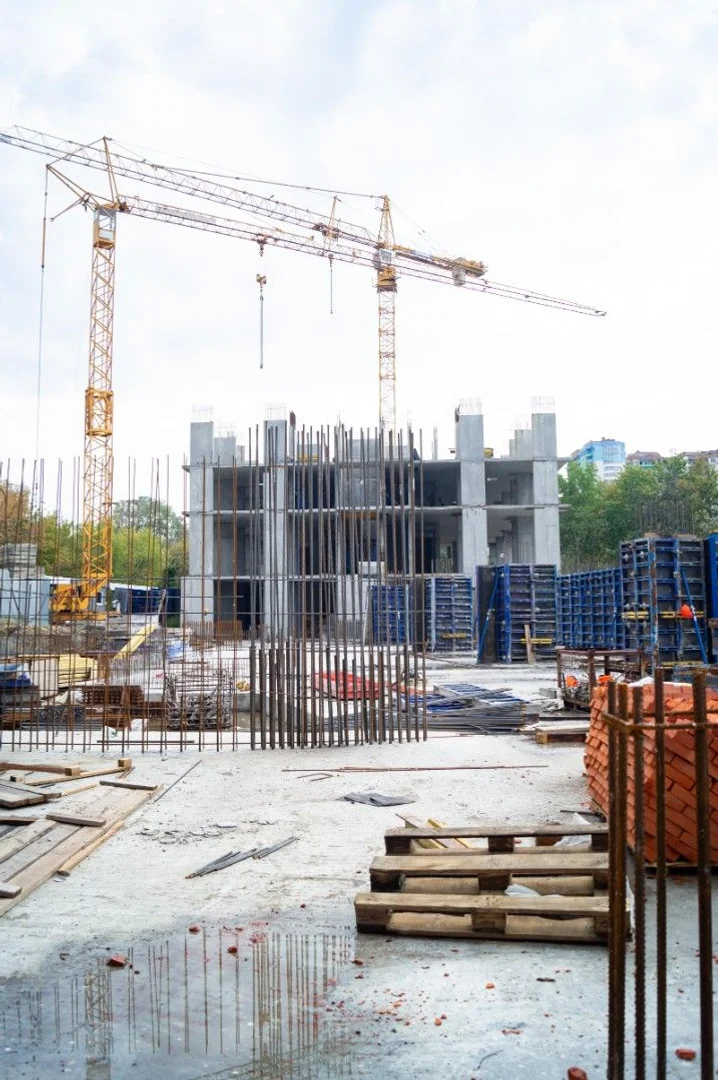

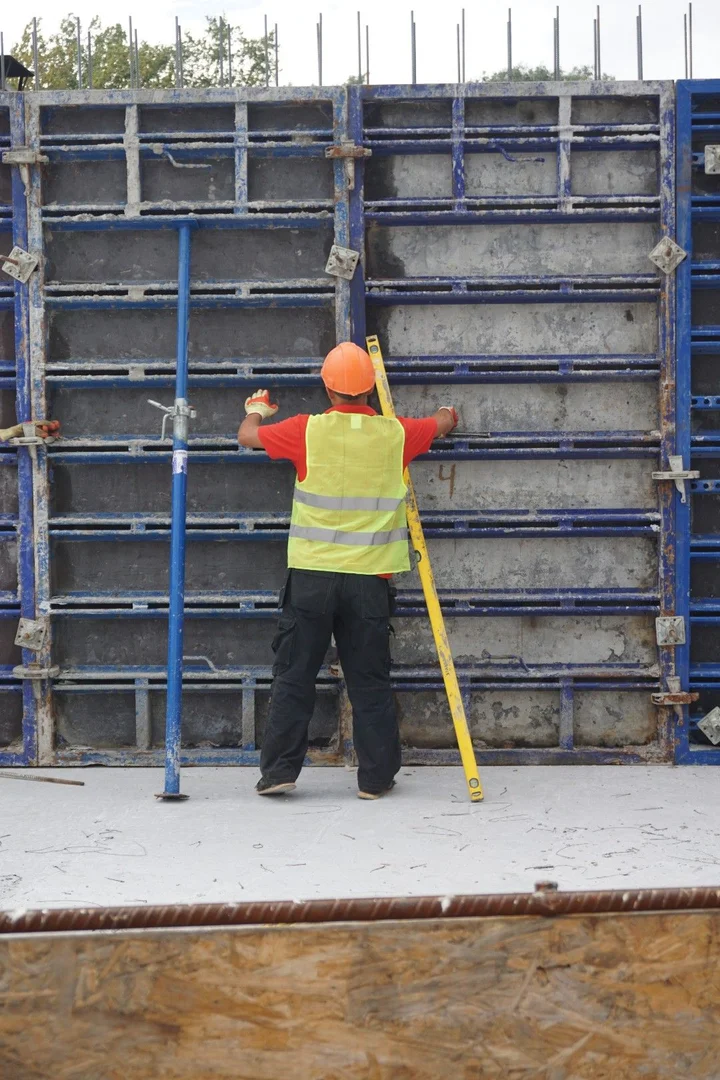

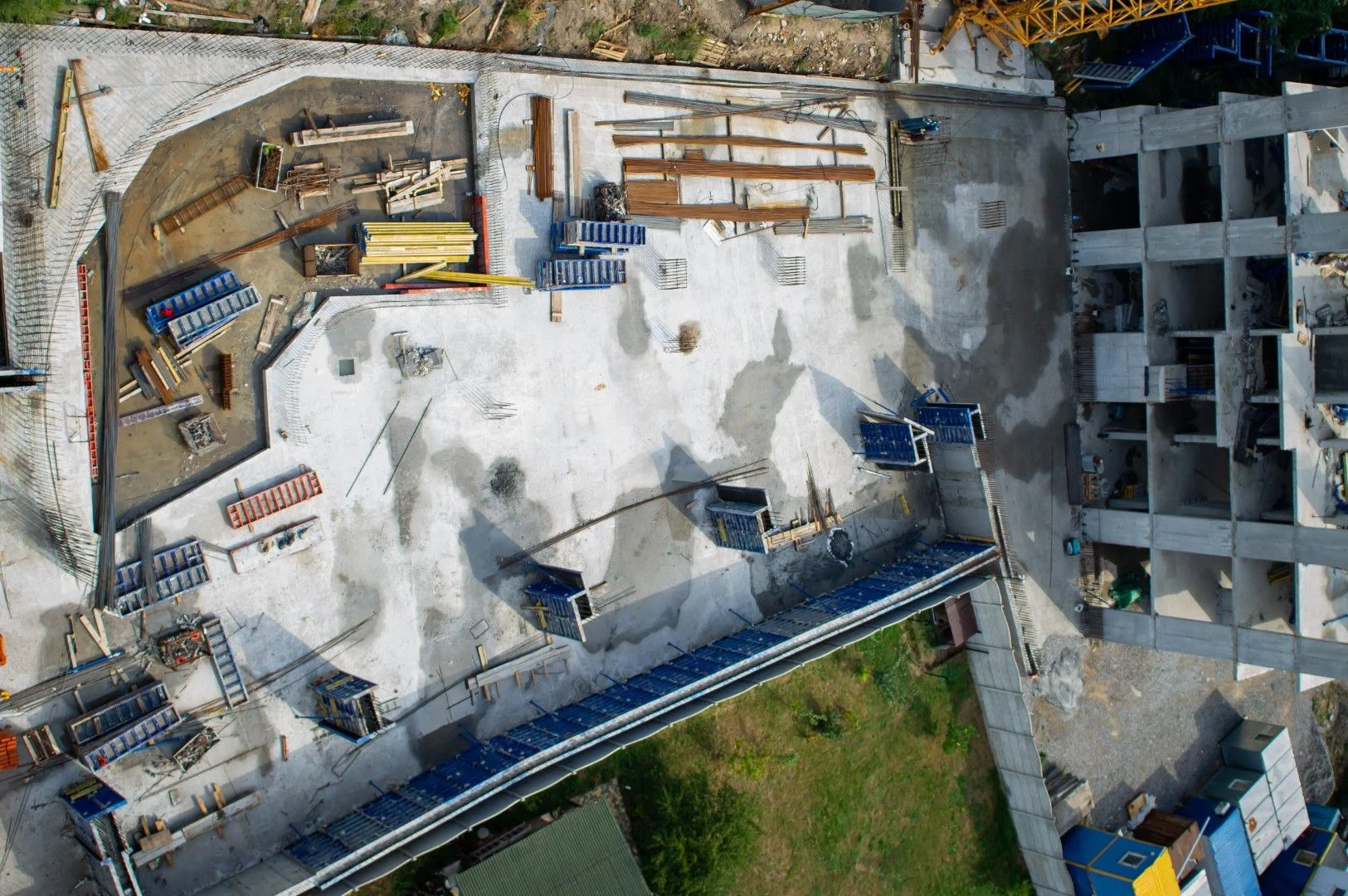

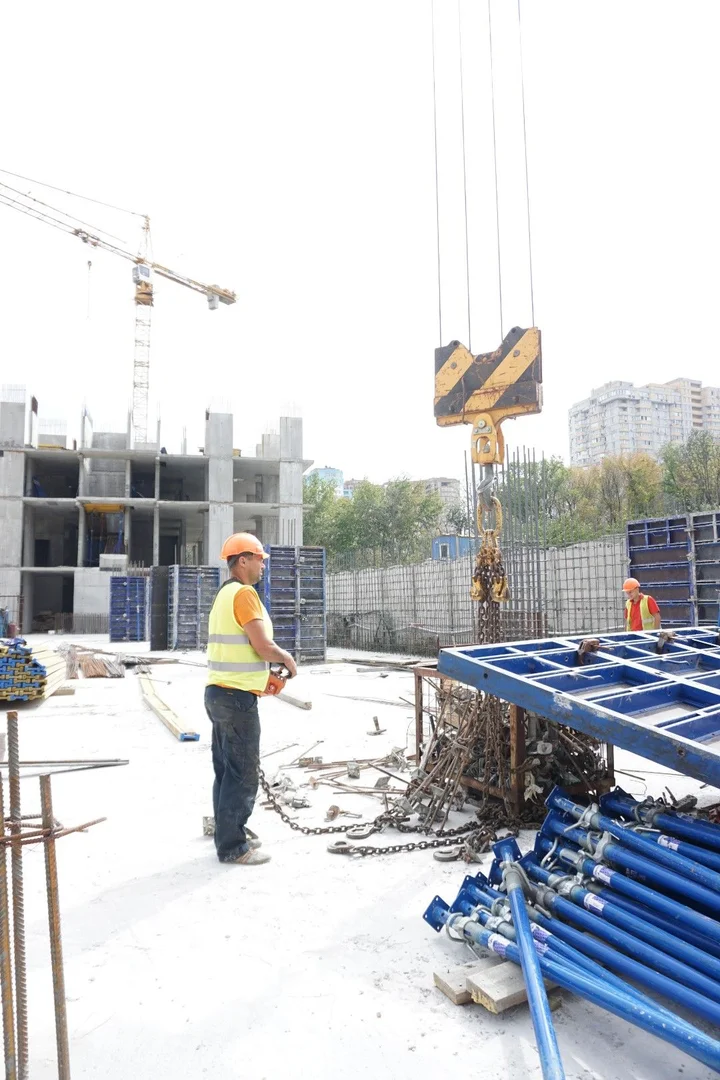

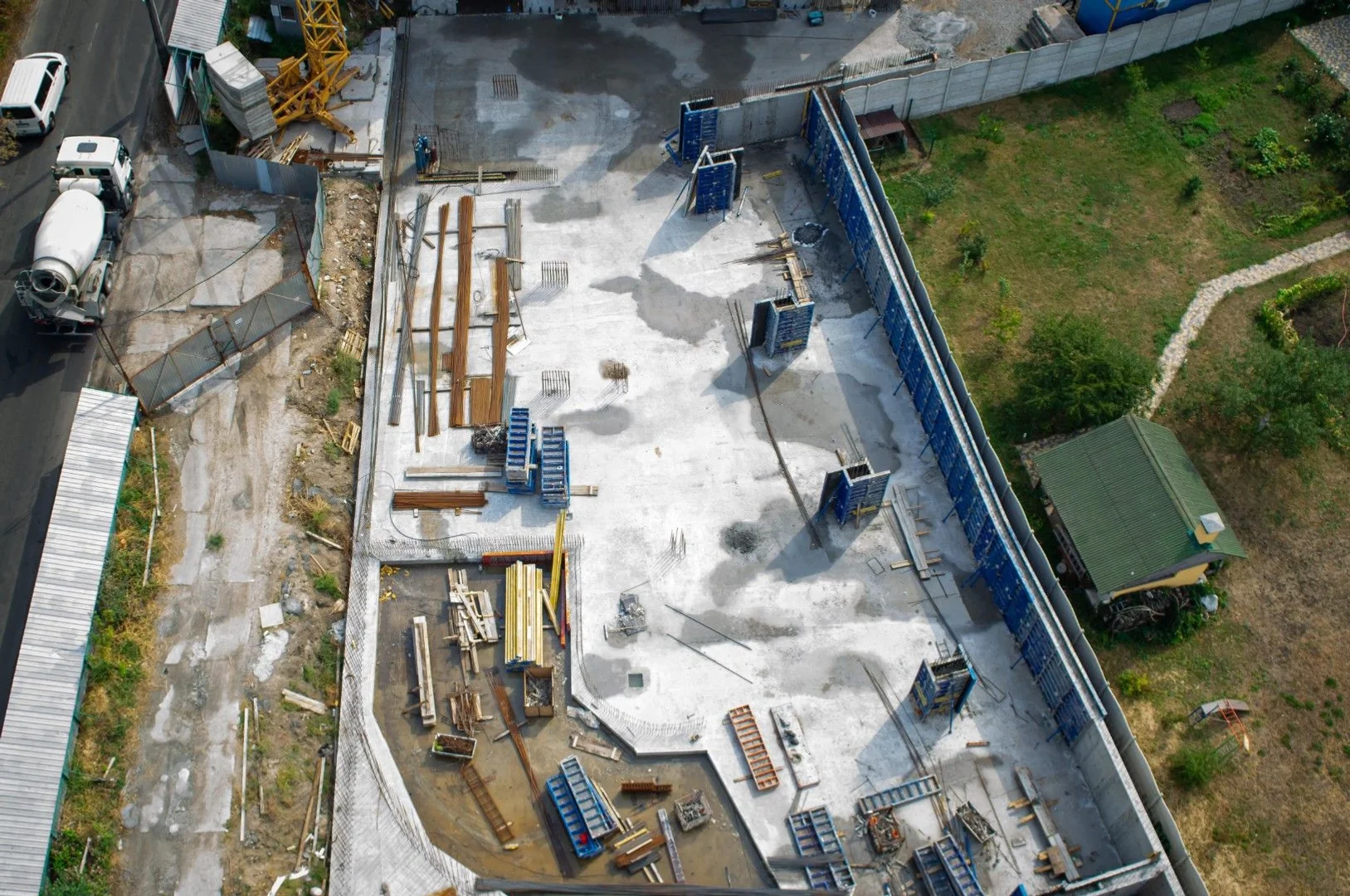

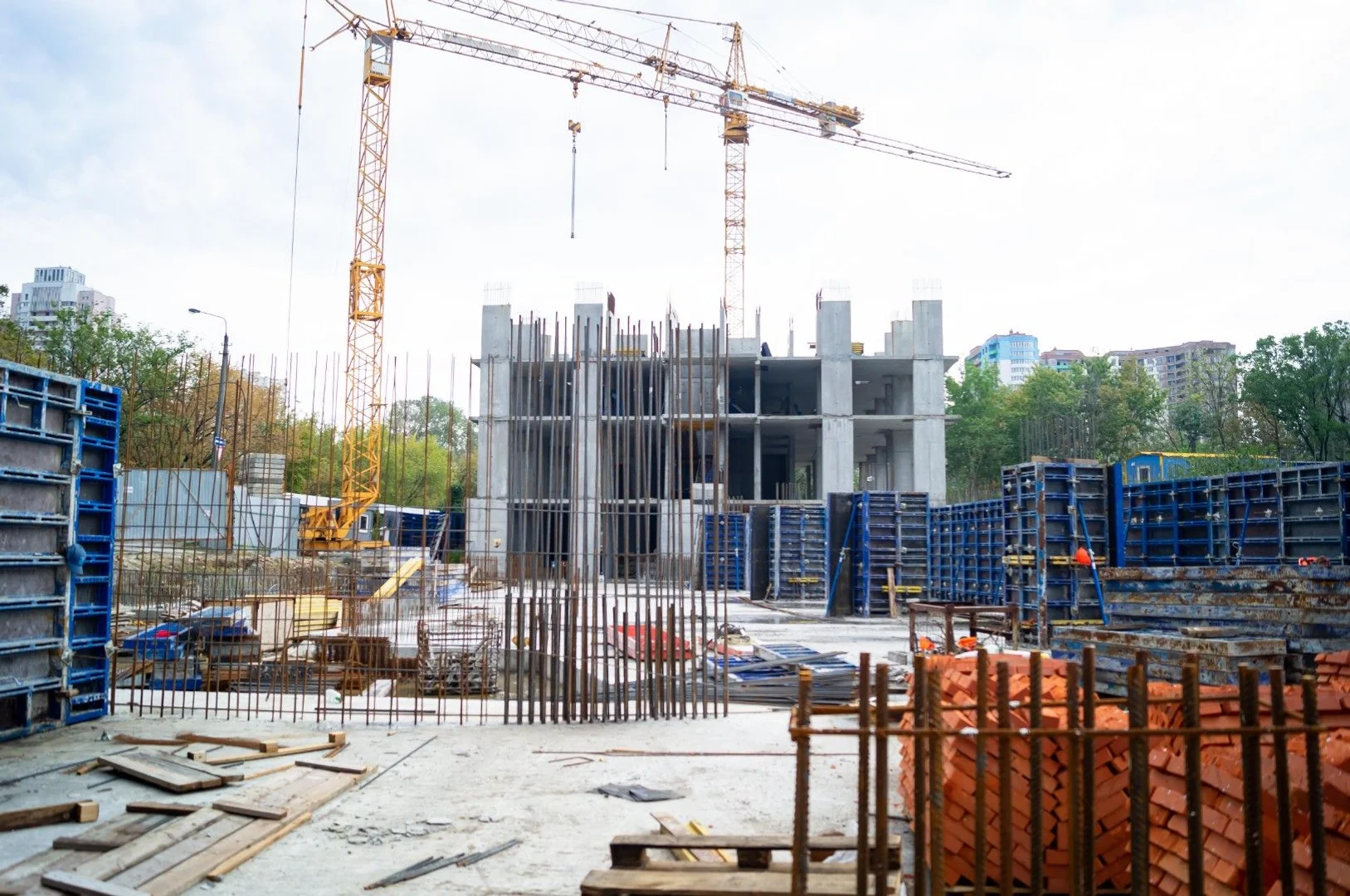

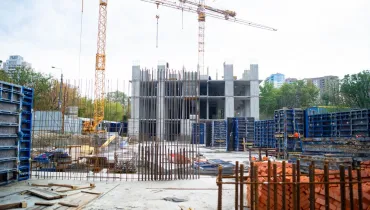

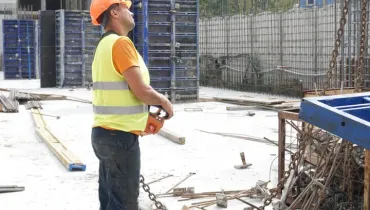

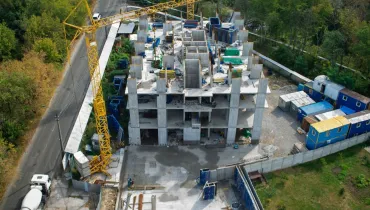

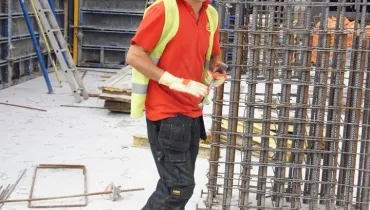

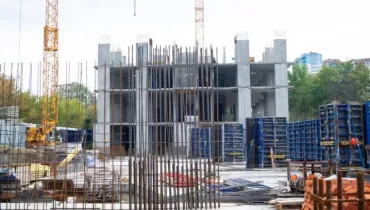

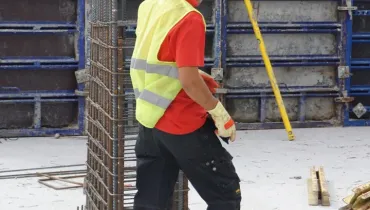

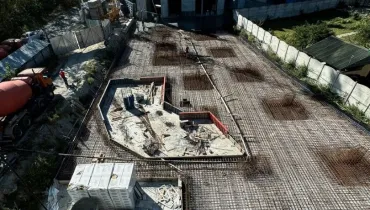

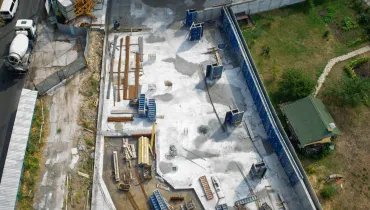

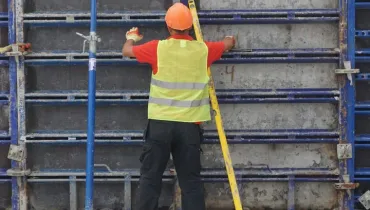

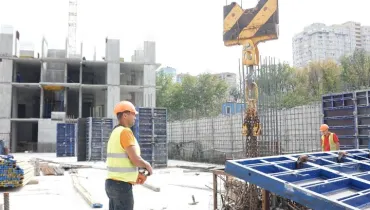

  • На 3-й частині підземного паркінгу залили бетонний фундамент. Армуємо та бетонуємо вертикальні конструкції.
