Синергія Київ: Хід будівництва — Лютий 2025
Фотозвіт з будівництва ЖК Синергія Київ від 15 лютого 2025 року
У 1 будинку:

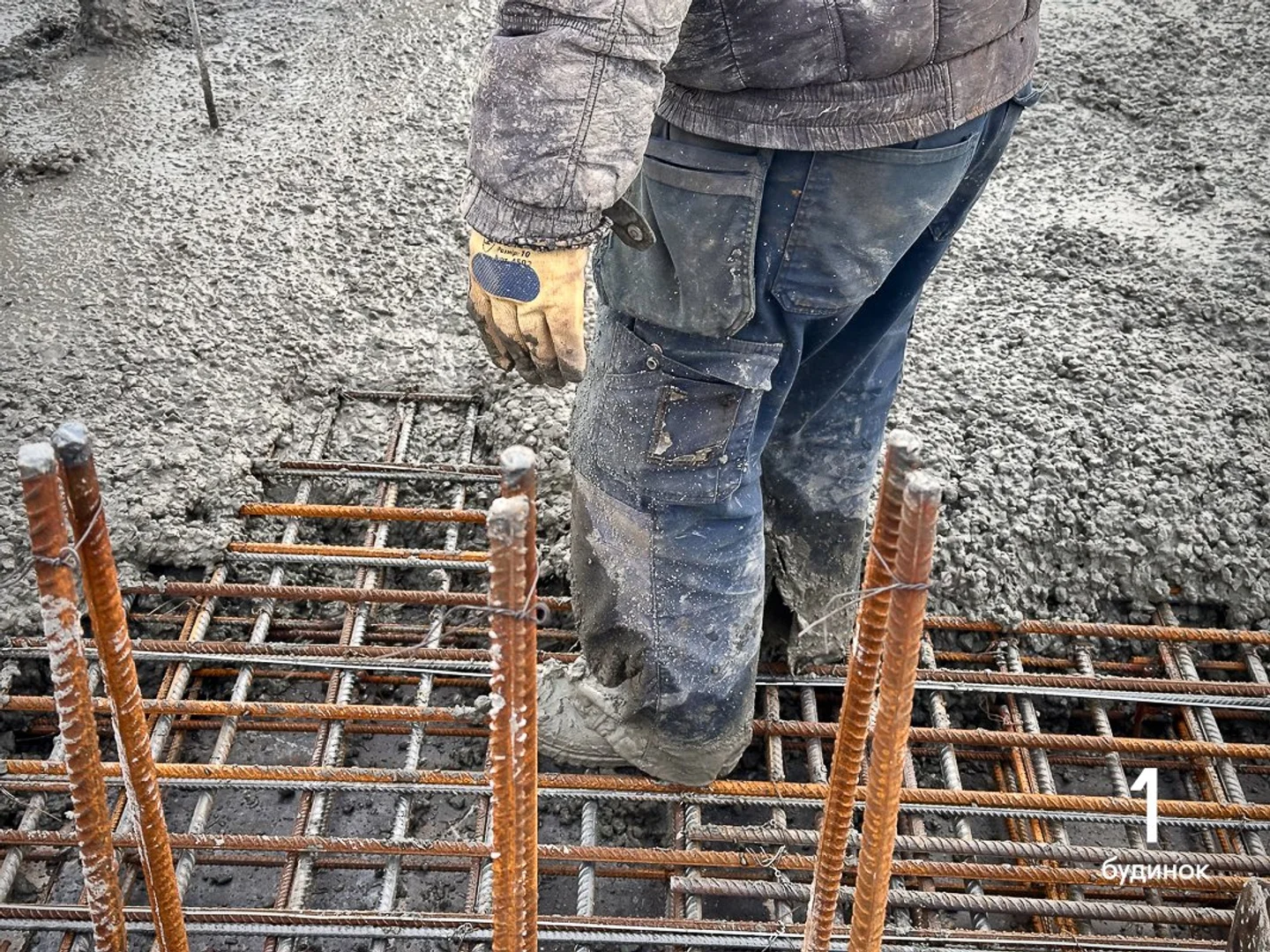

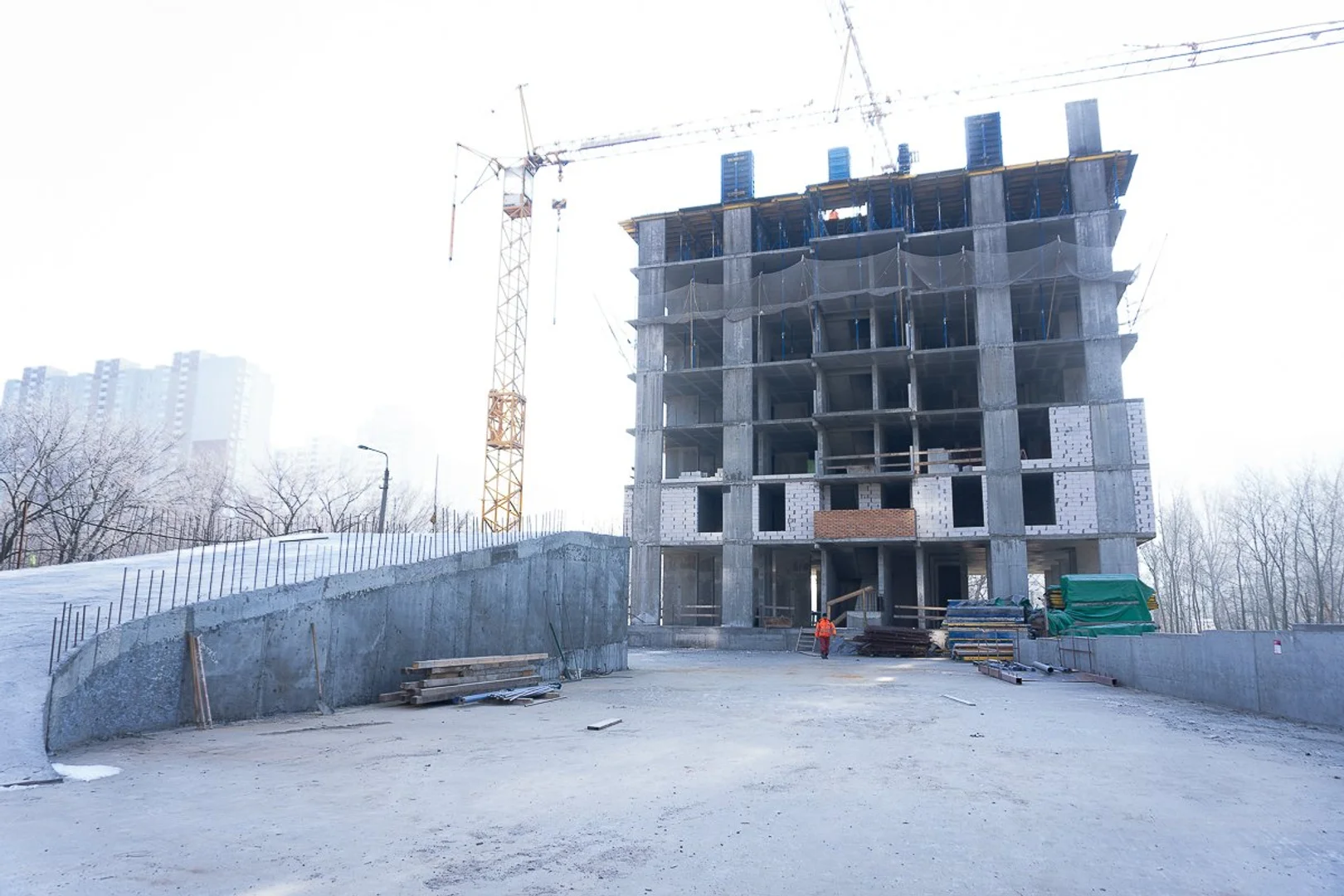

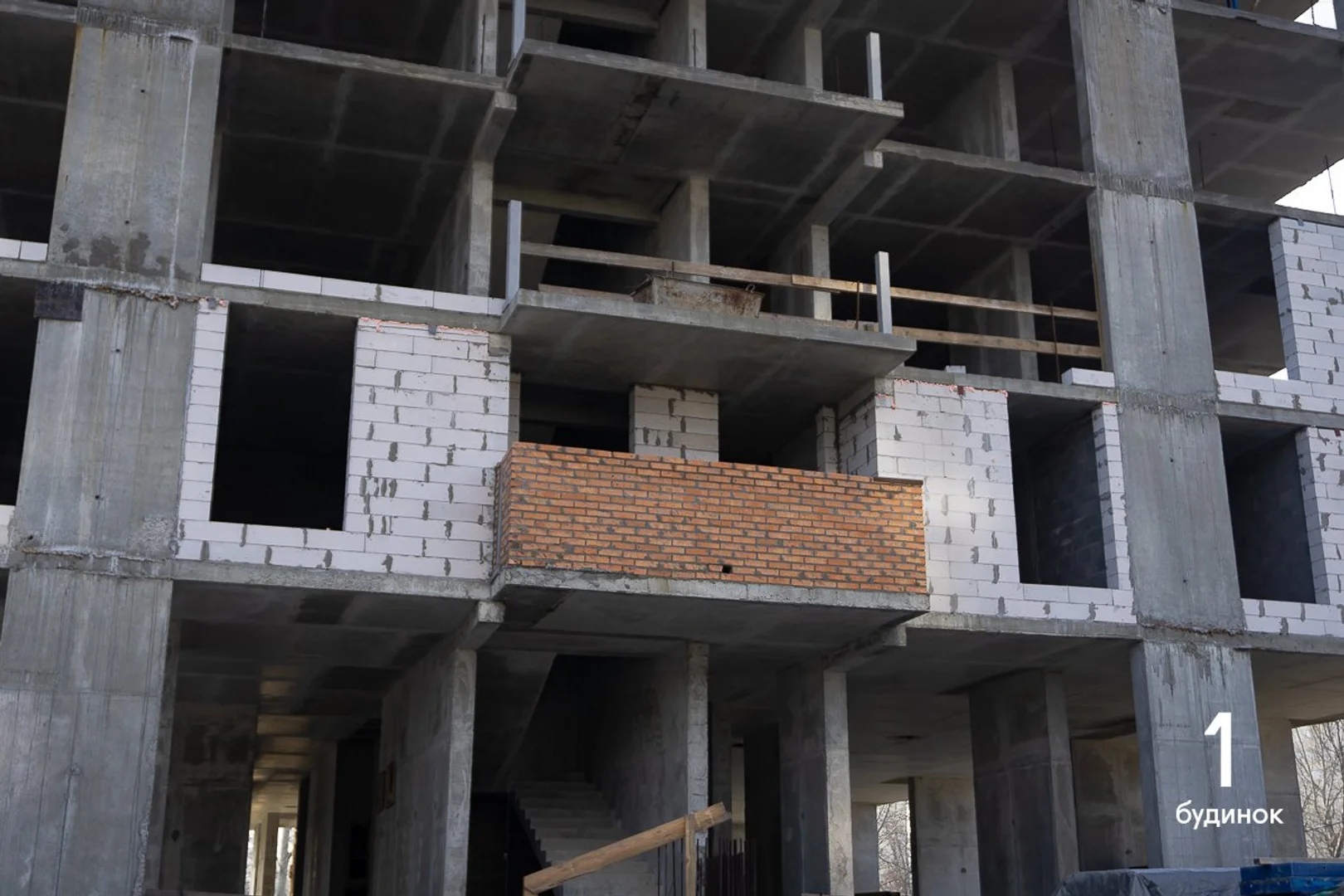

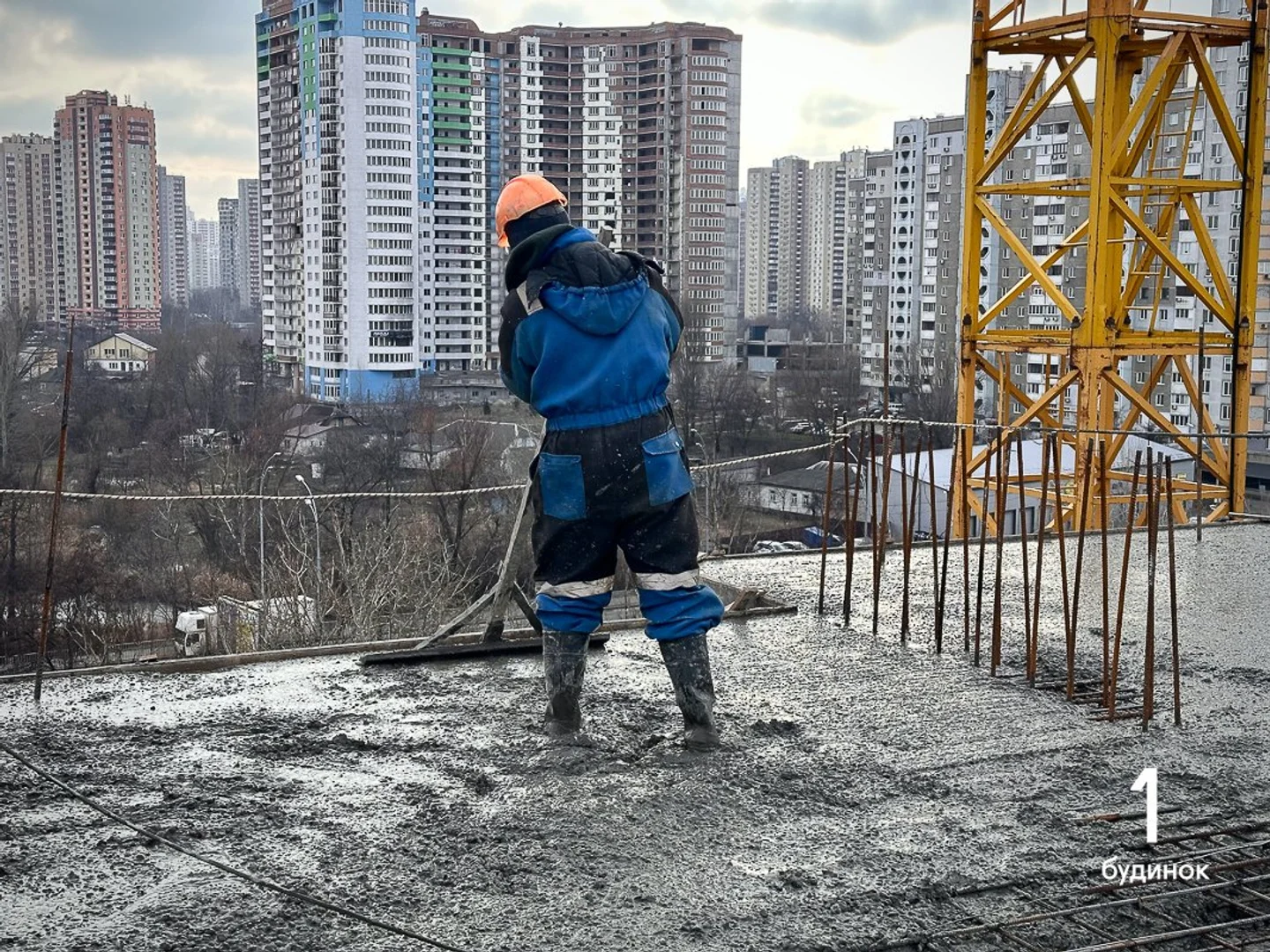

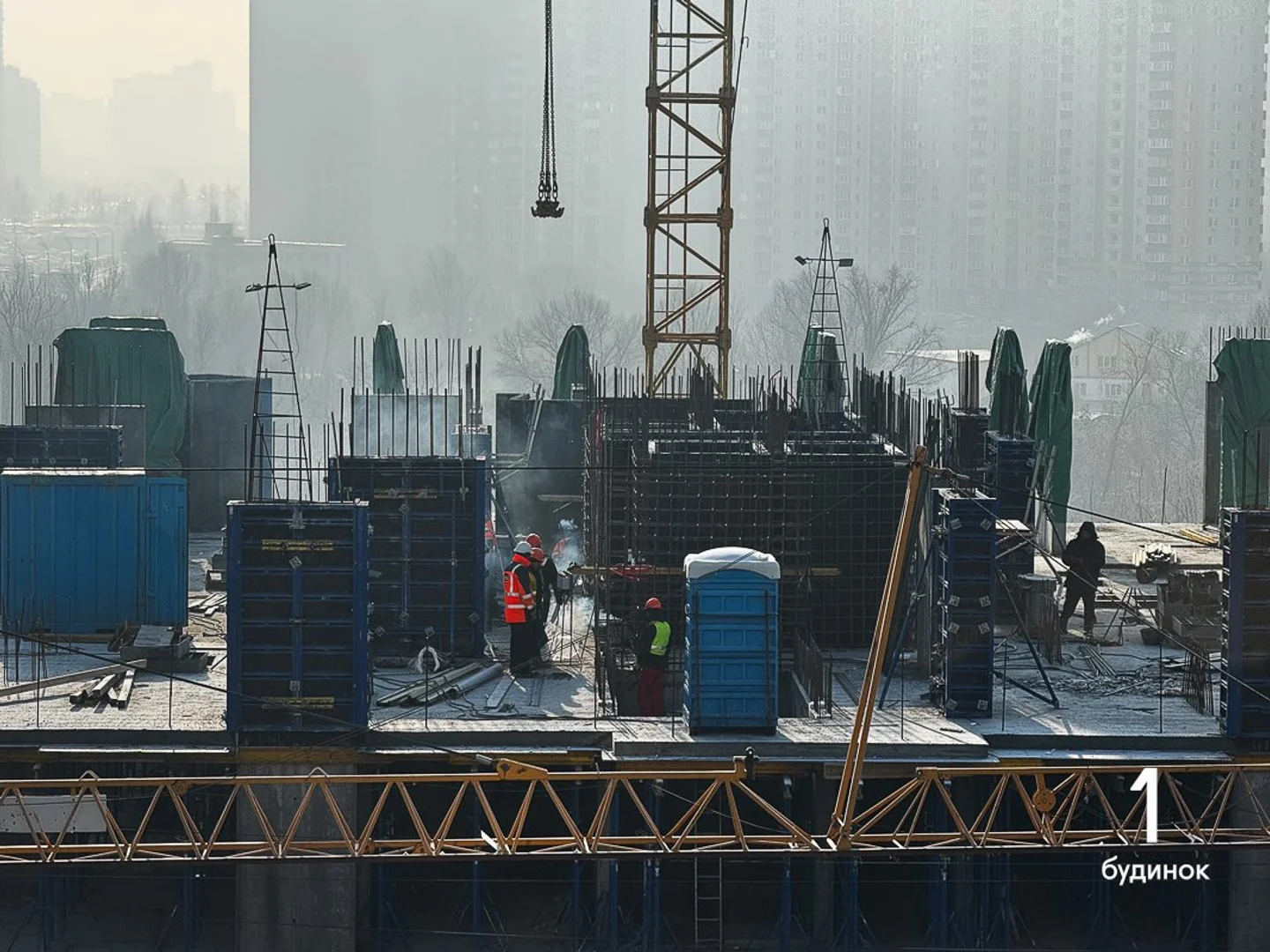

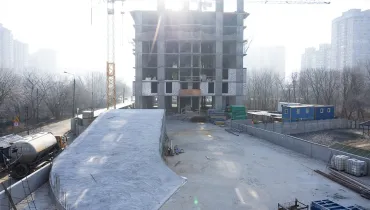

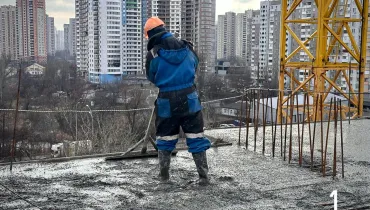

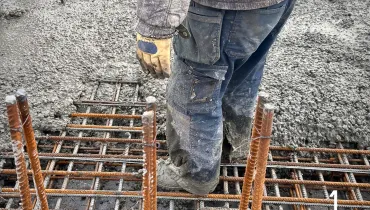

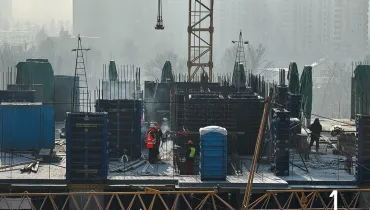

- Продовжуємо монолітні роботи: бетонуємо вертикальні елементи 7 поверху.
- Продовжуємо мурувати стіни на 3 поверсі.
У 2 будинку:

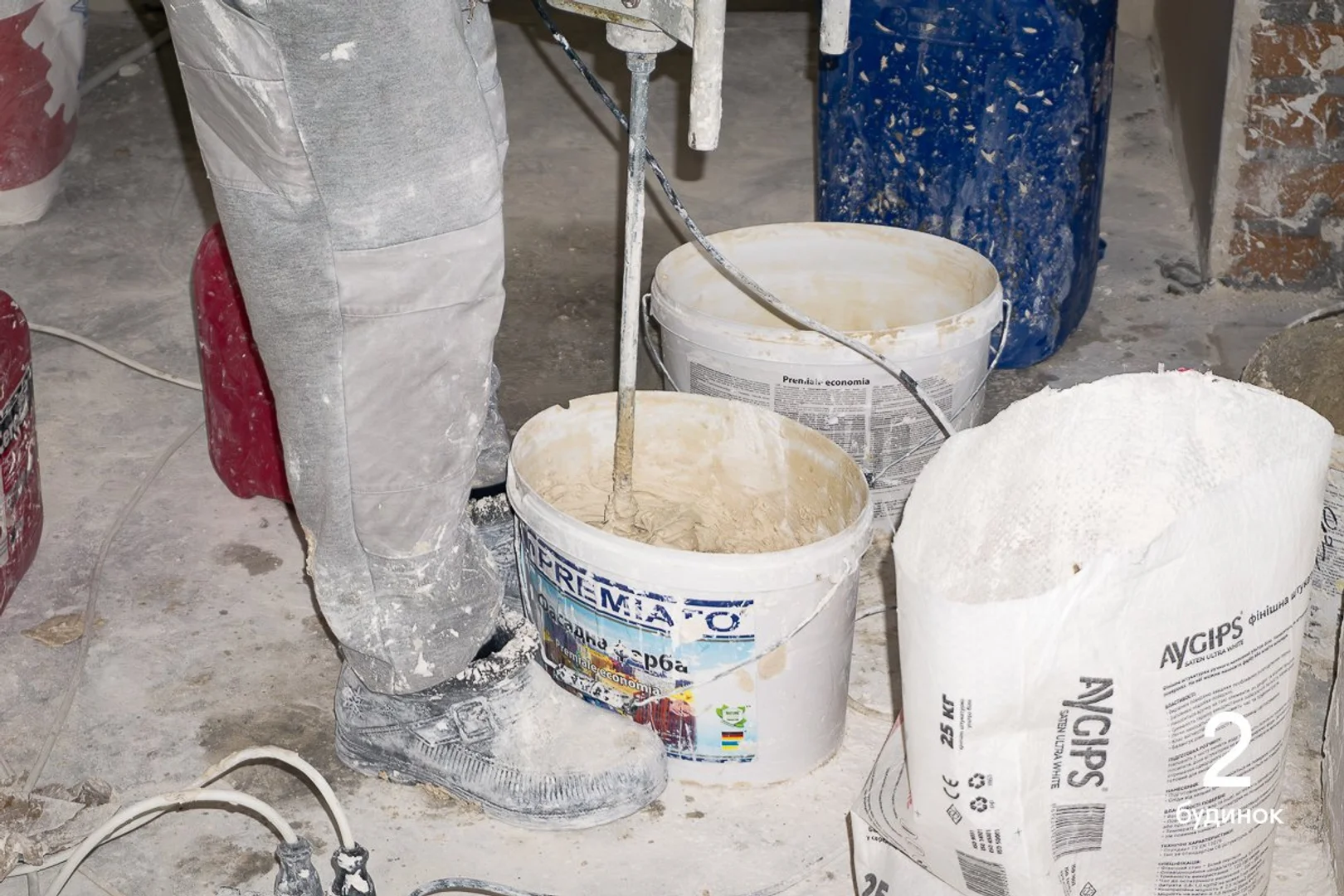

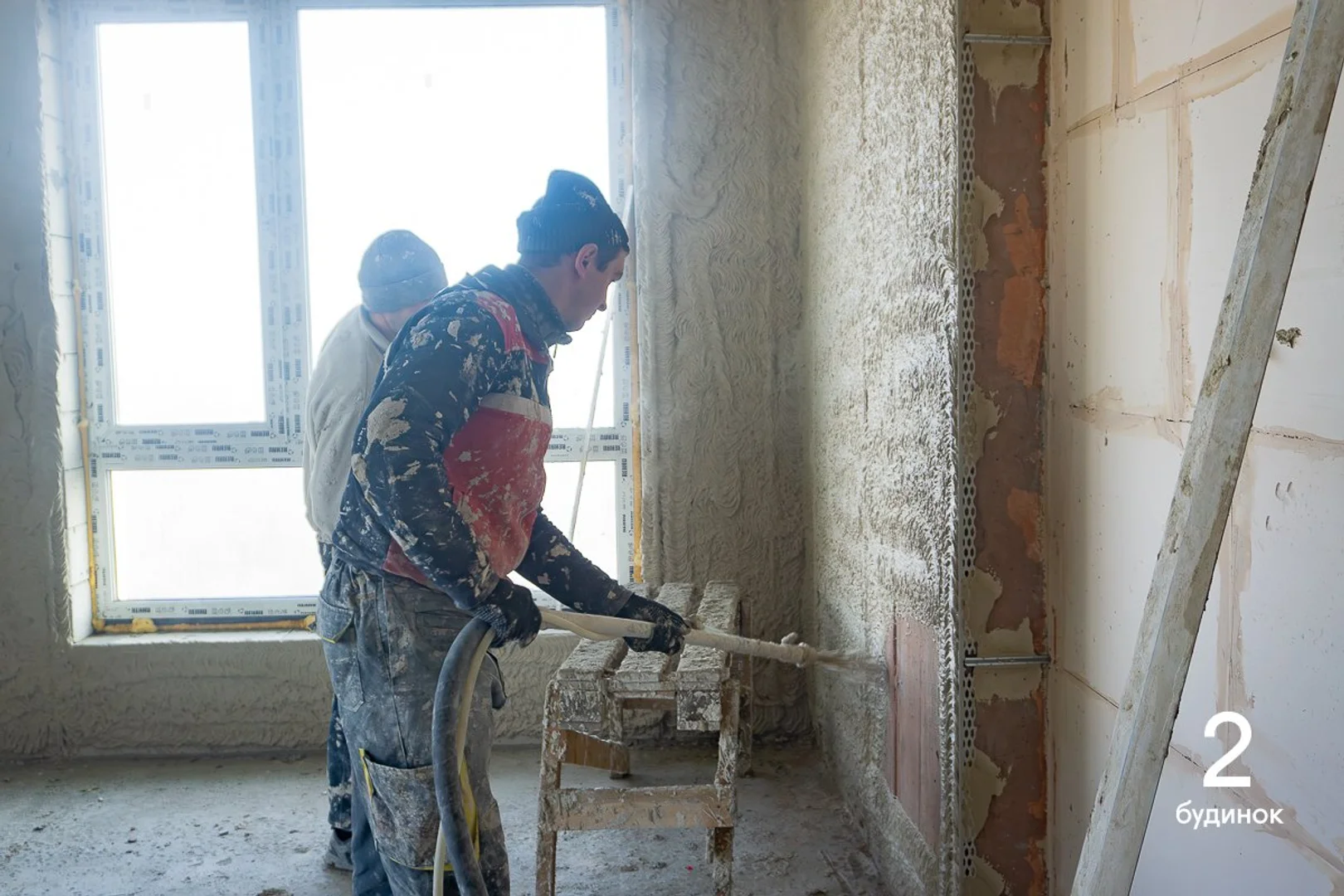

- Продовжуємо тинькувати квартири та спільні коридори на 13 та 22 поверхах.
- Продовжуємо укладати теплу підлогу на 19 поверсі.

- Продовжуємо влаштовувати стяжку підлоги на 17 поверсі.

- Продовжуємо укладати плитку у спільних коридорах на 6 і 9 поверхах.

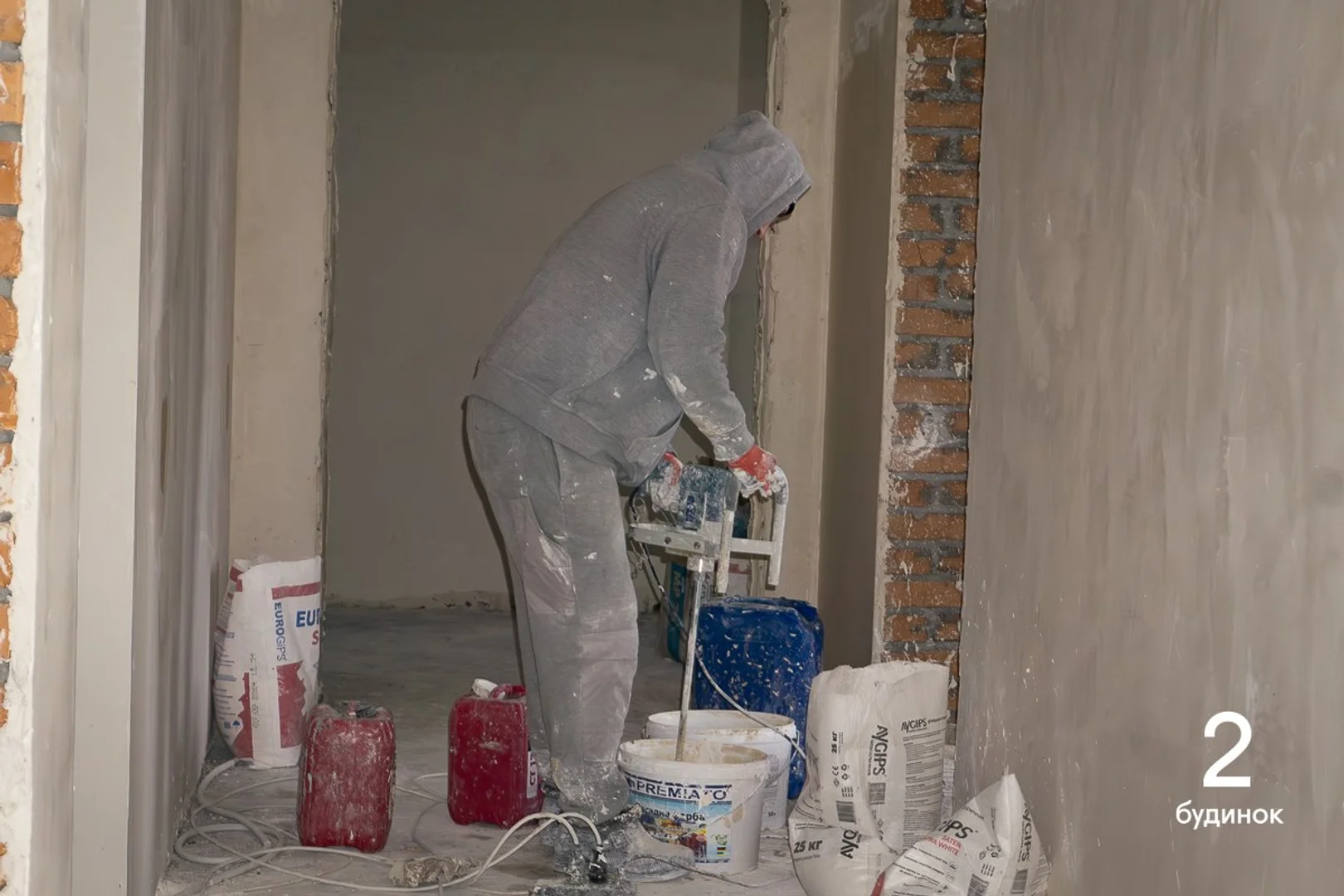

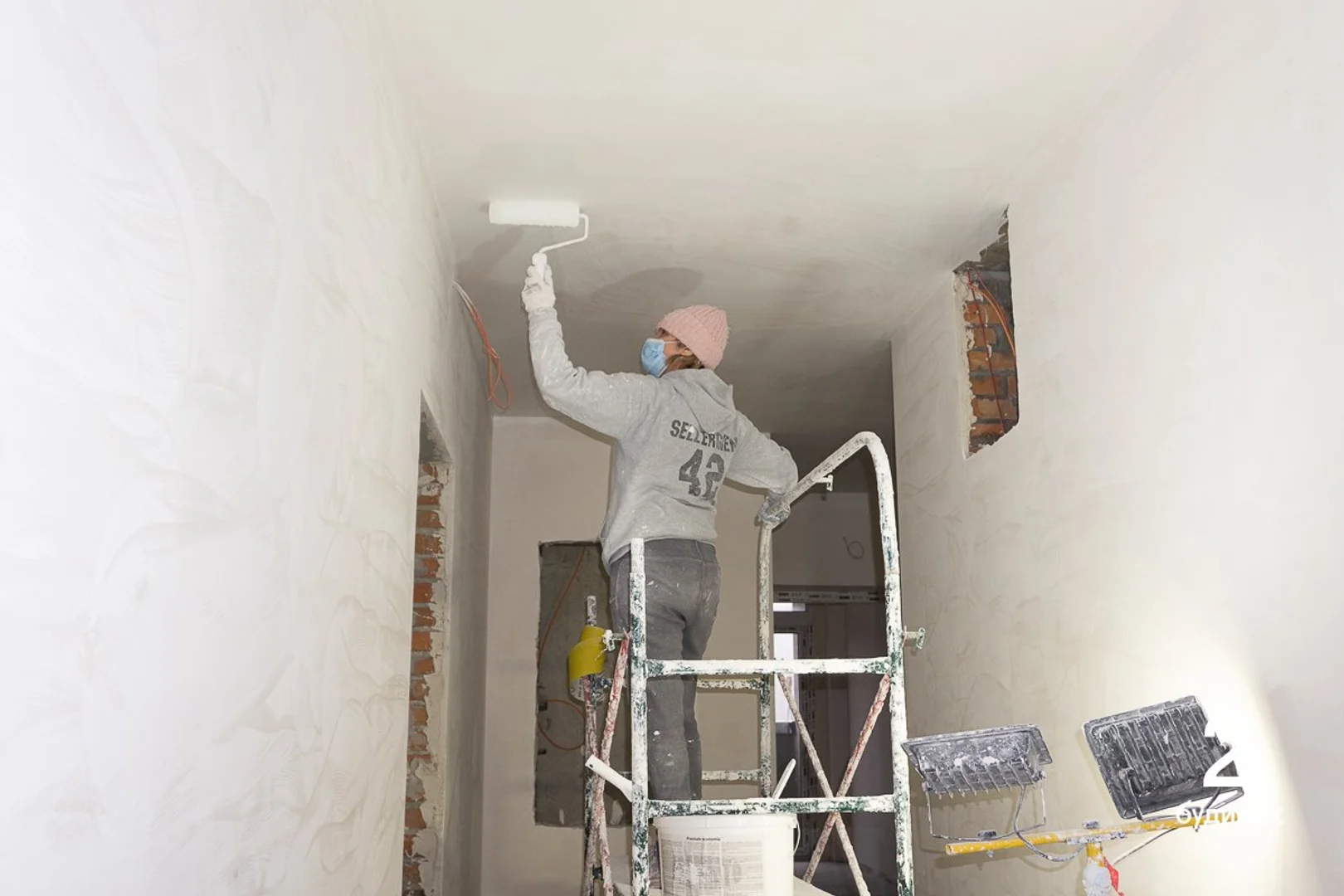

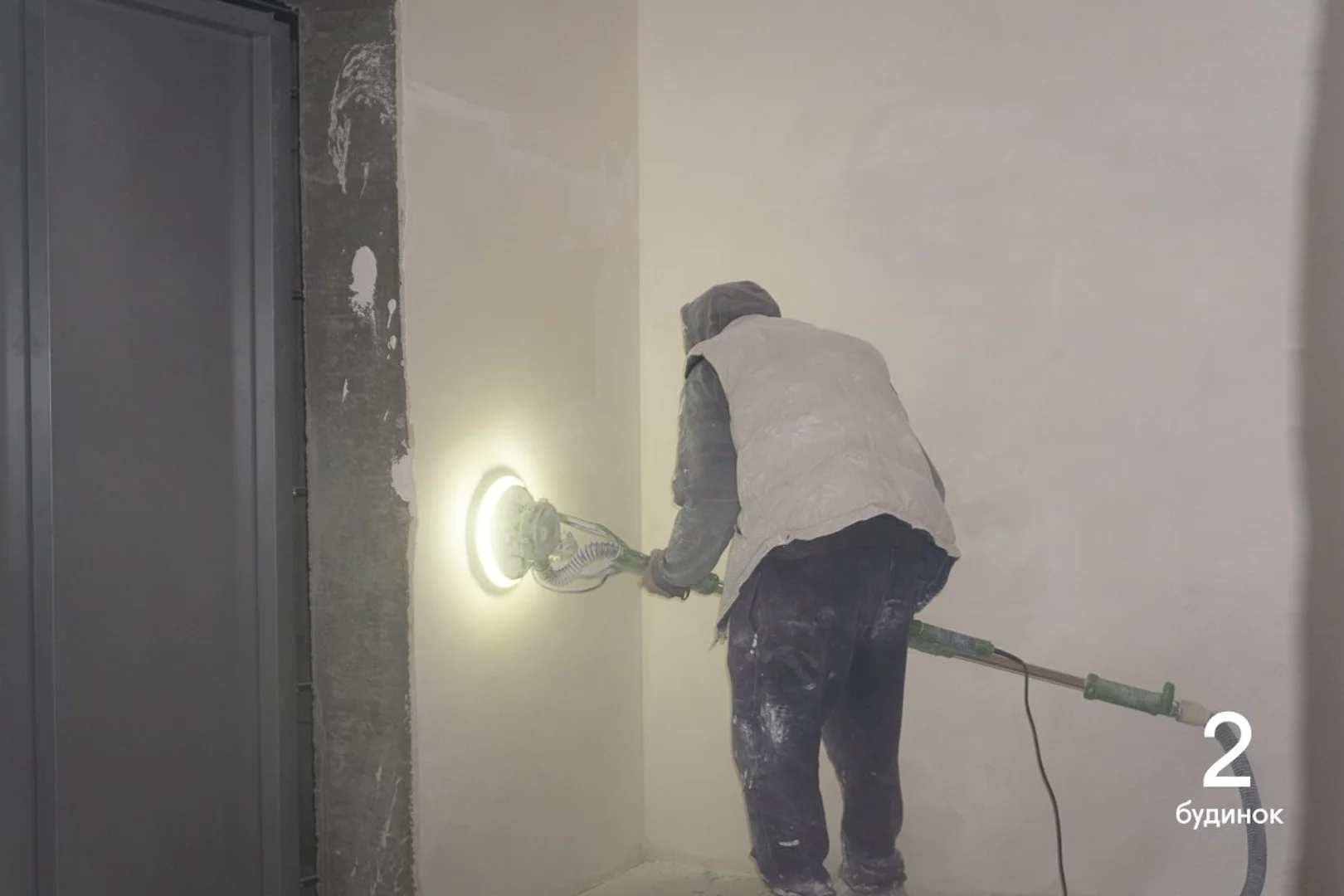

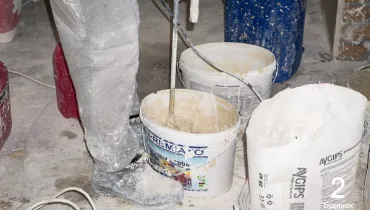

- Розпочали малярні роботи в спільних коридорах: фарбуємо стелю.

- Завершили встановлювати ліфт: змонтували ліфтову кабіну та встановили двері ліфту на поверхах. Проводимо тестові запуски і налаштування.

- Продовжуємо встановлювати двері до квартир на 6-му поверсі.

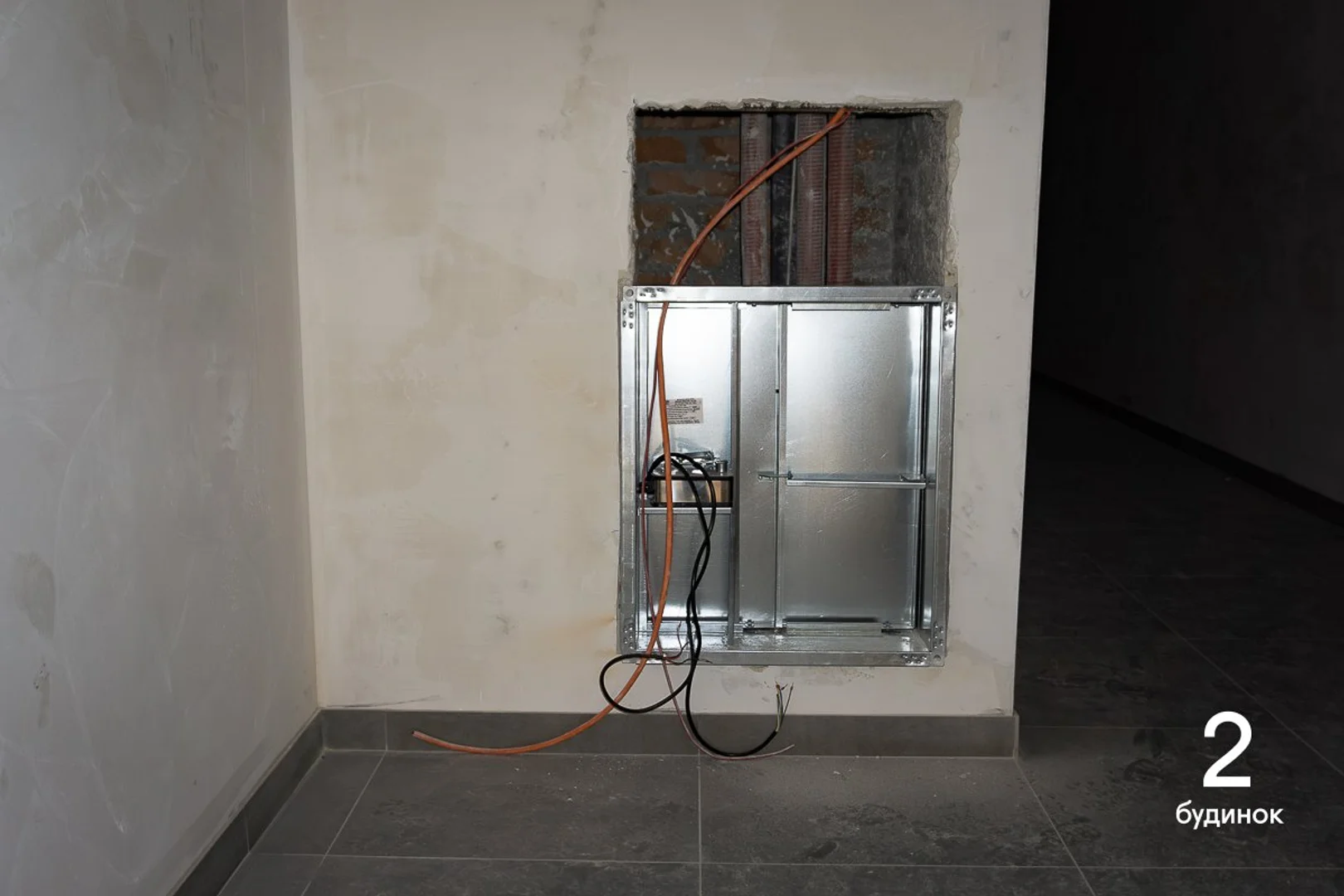

- Продовжуємо встановлювати двері в технічні приміщення та шафи.

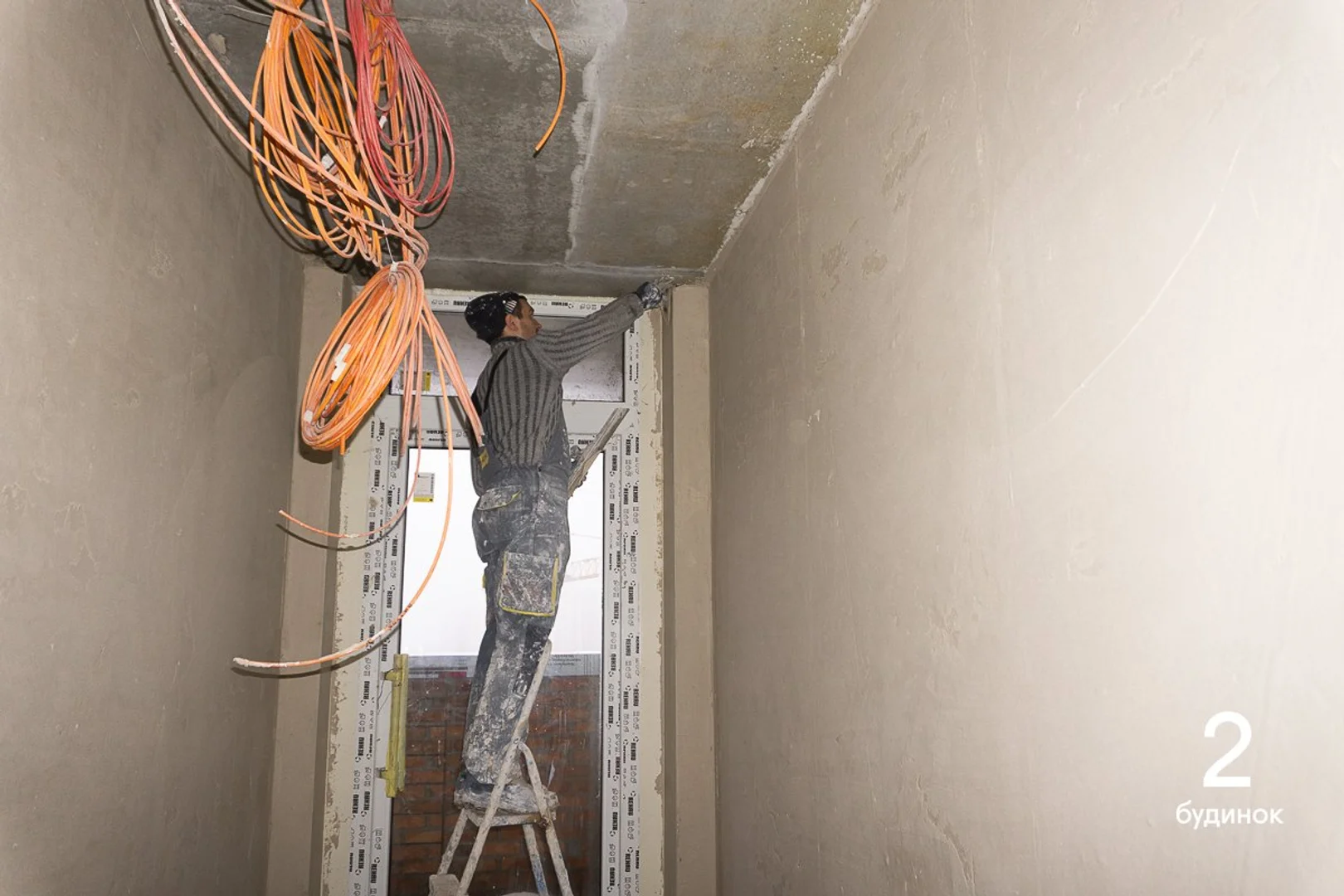

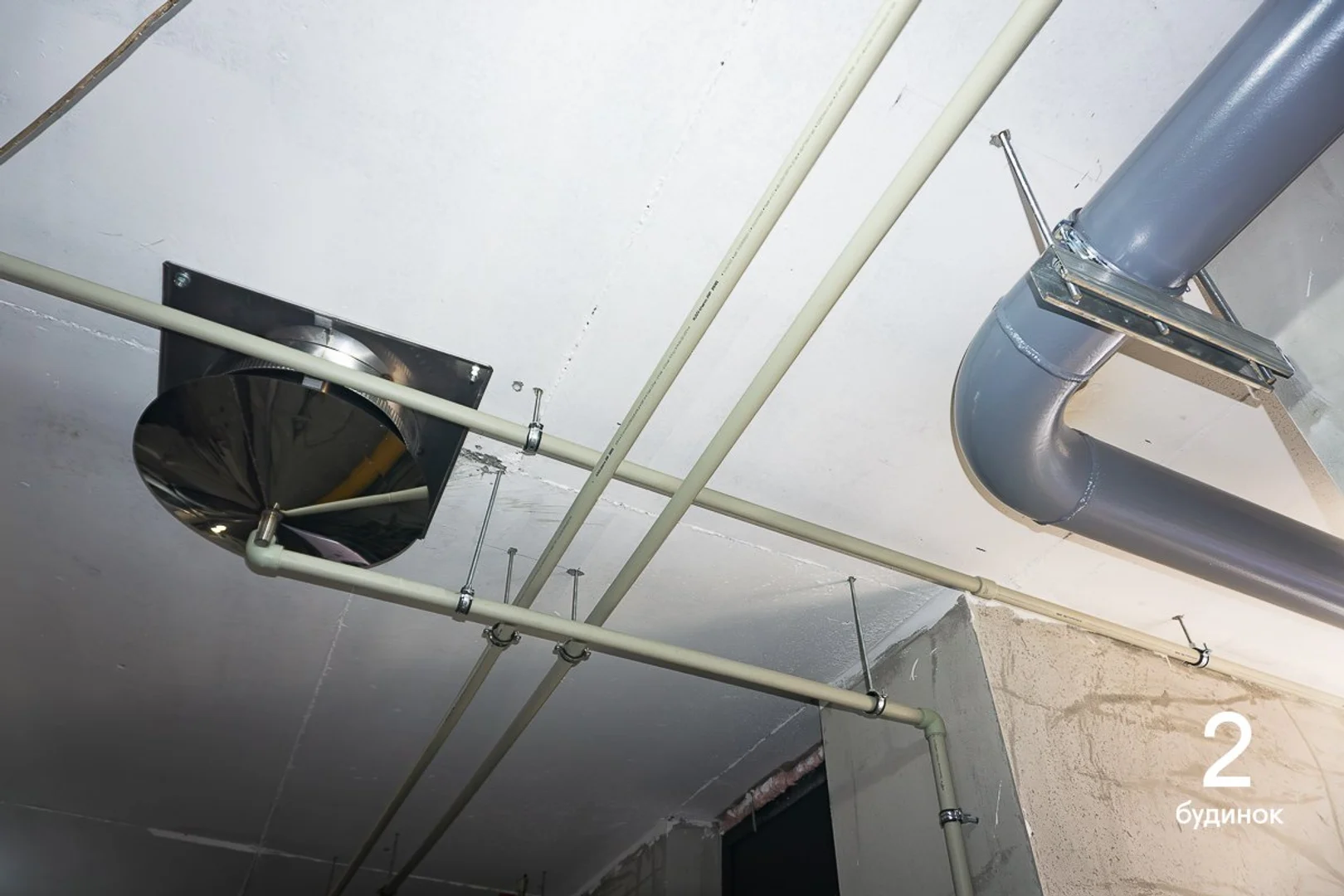

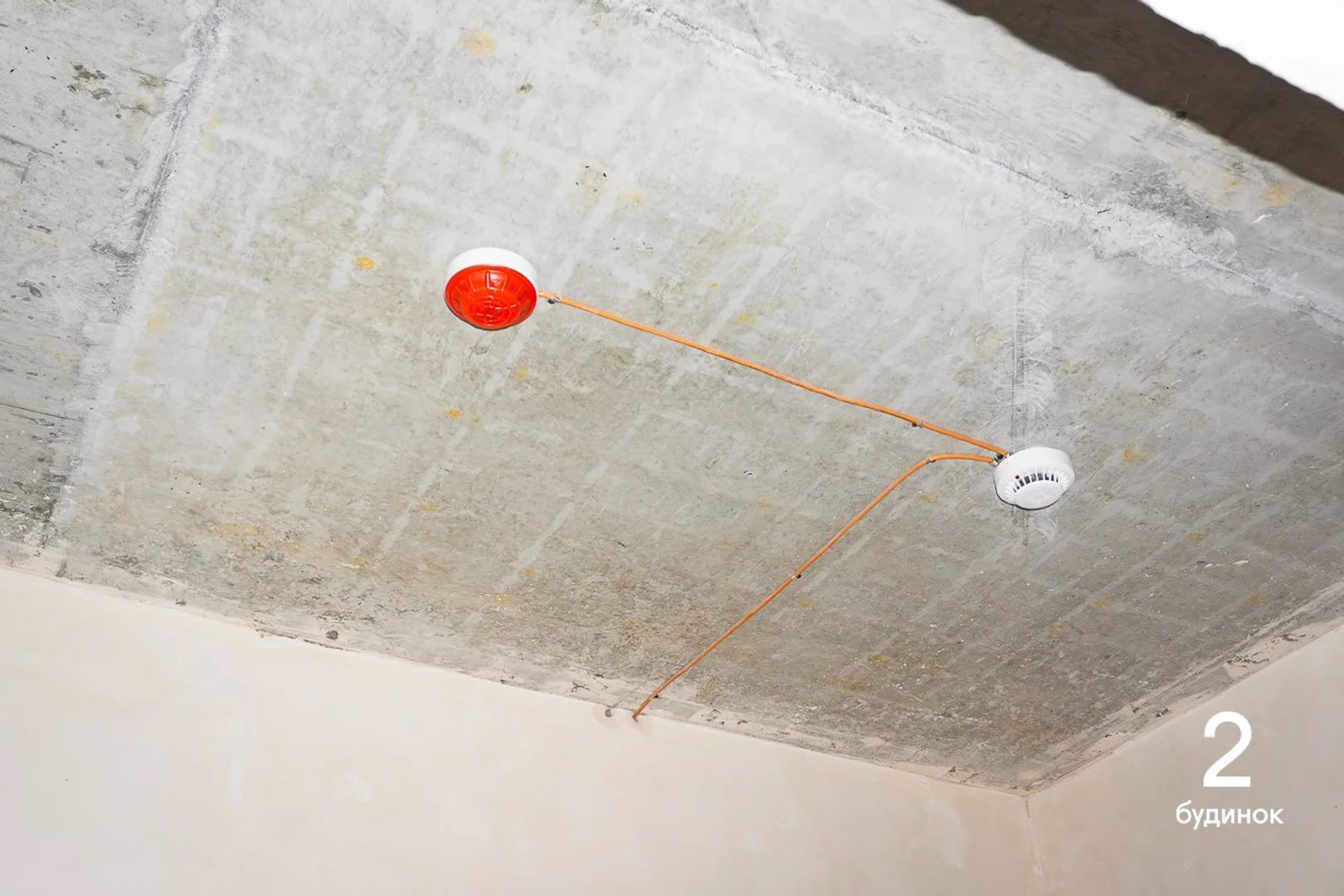

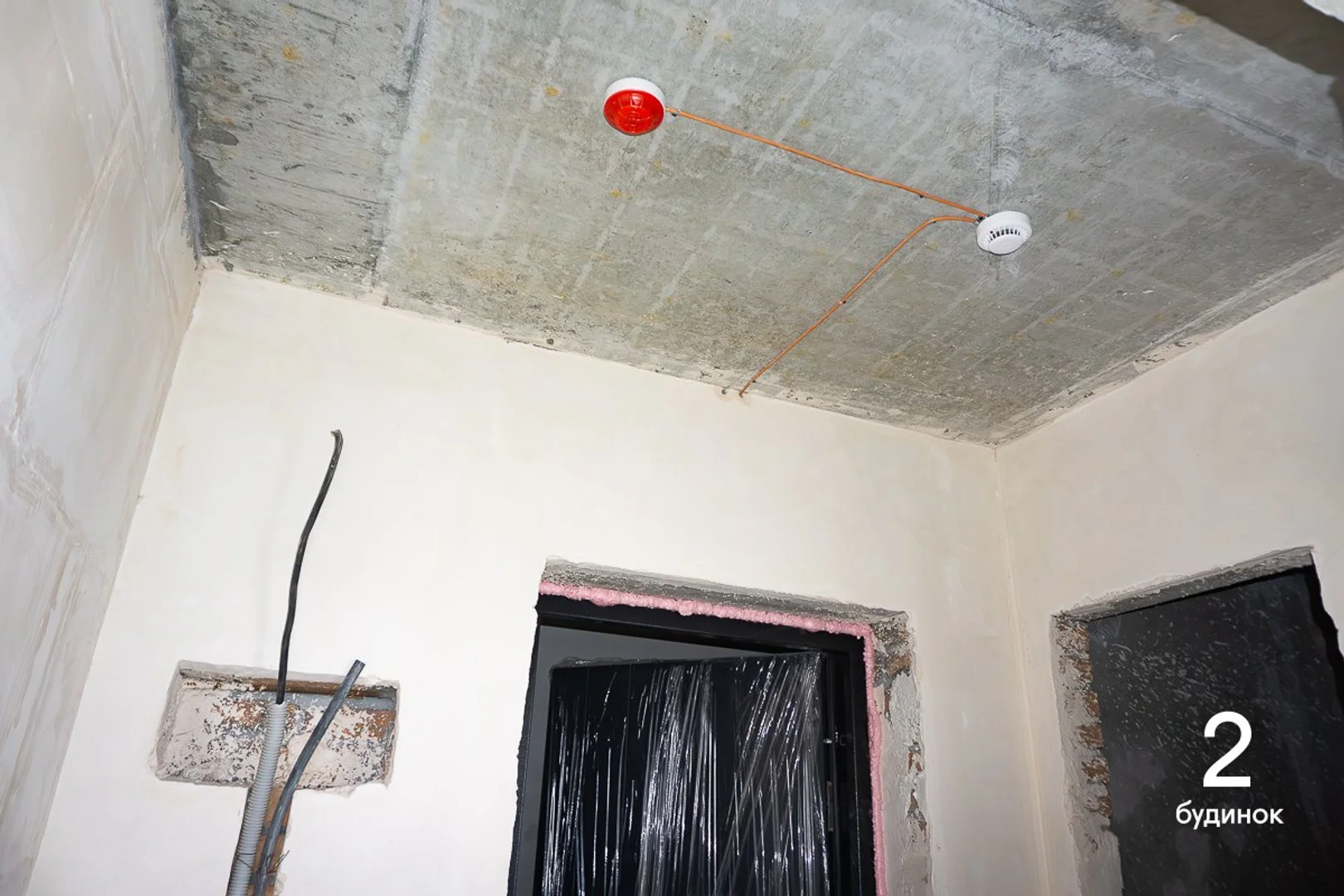

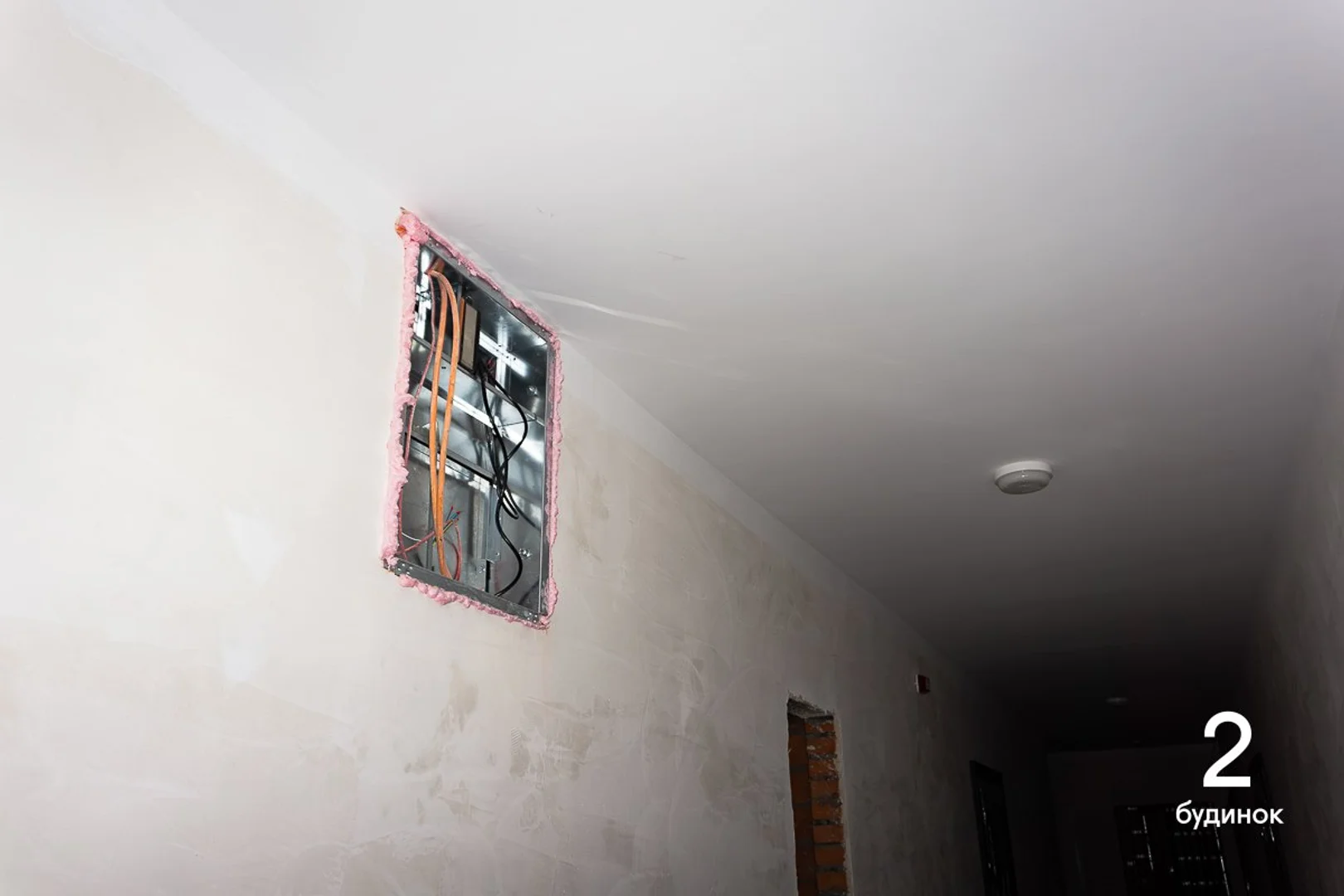

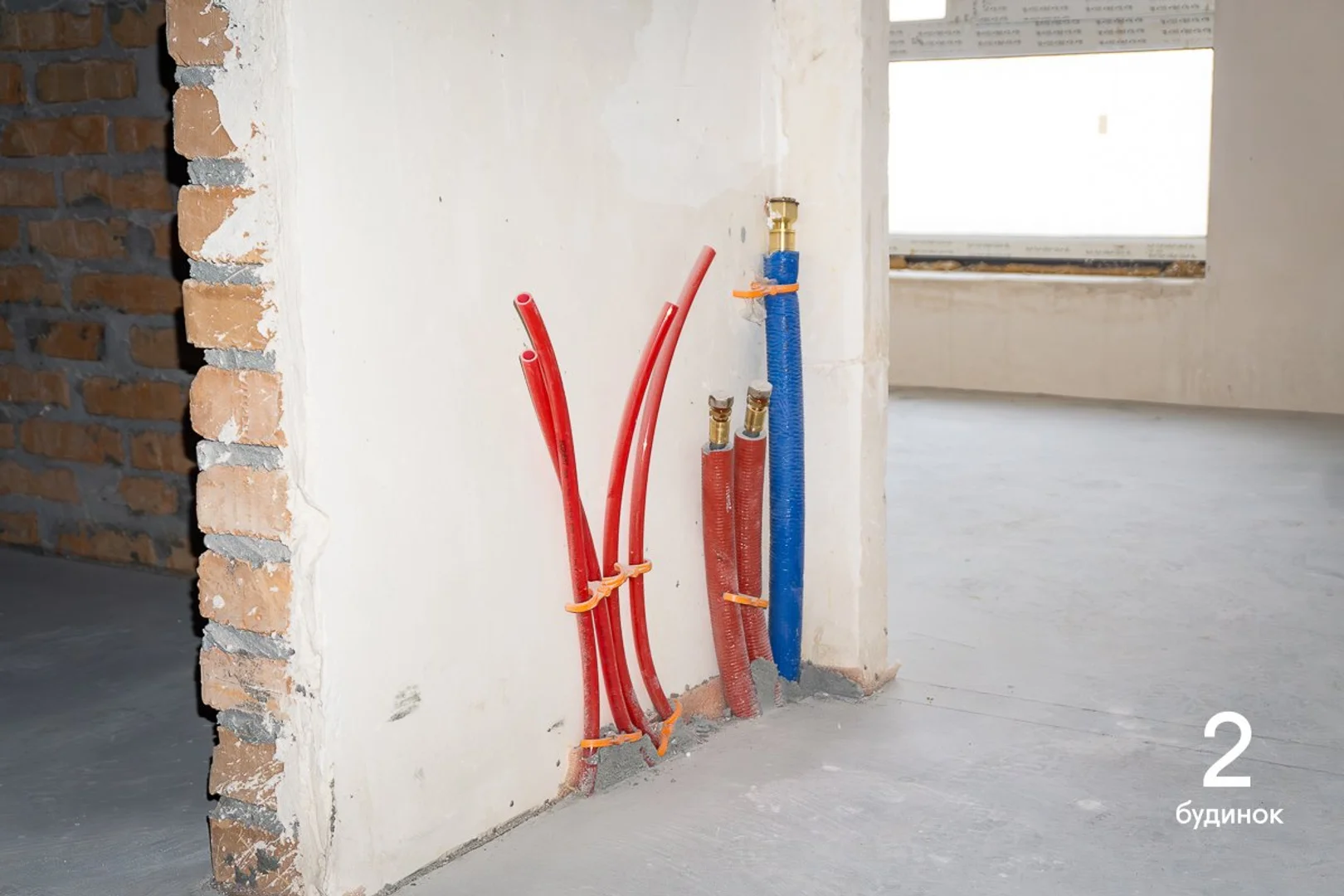

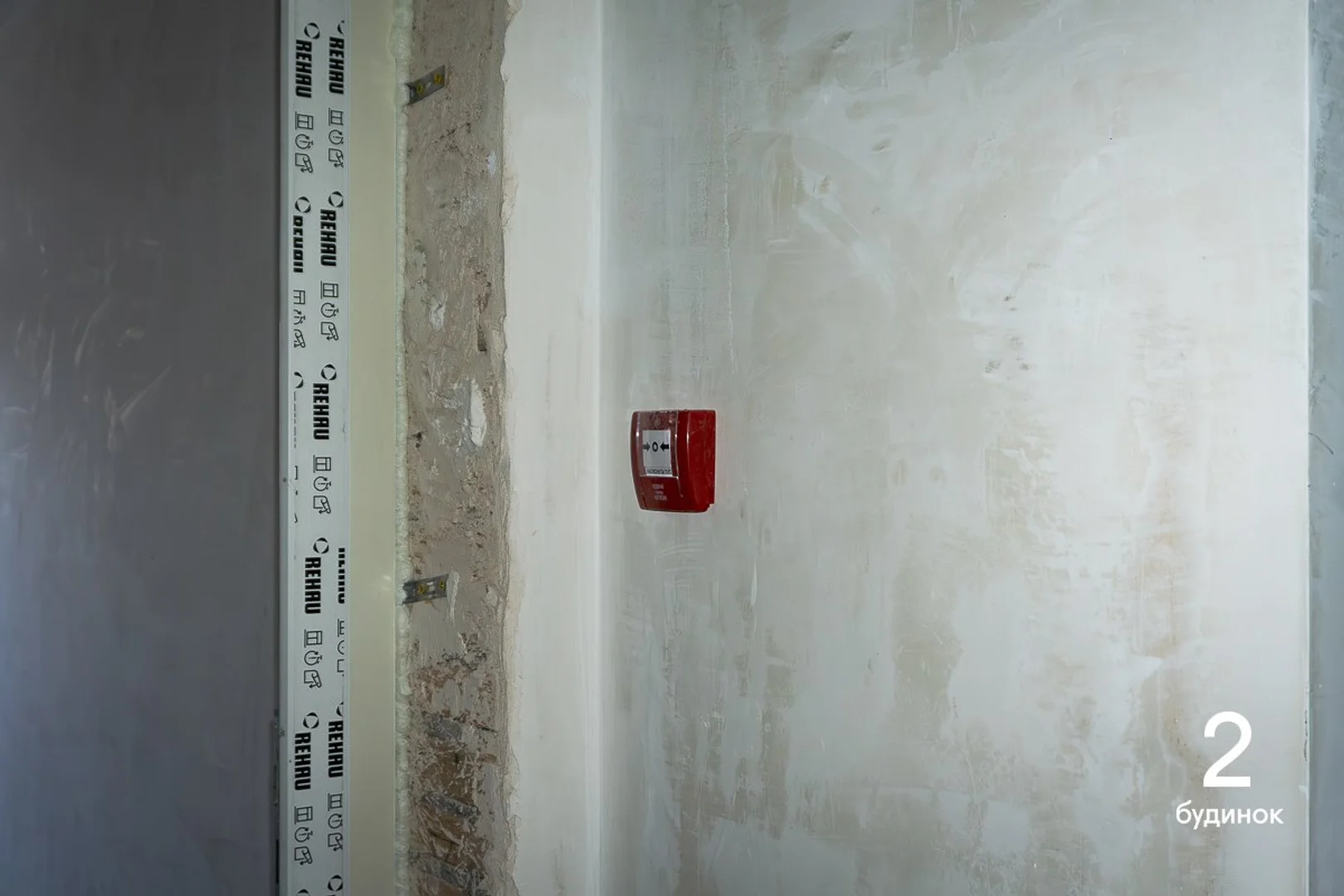

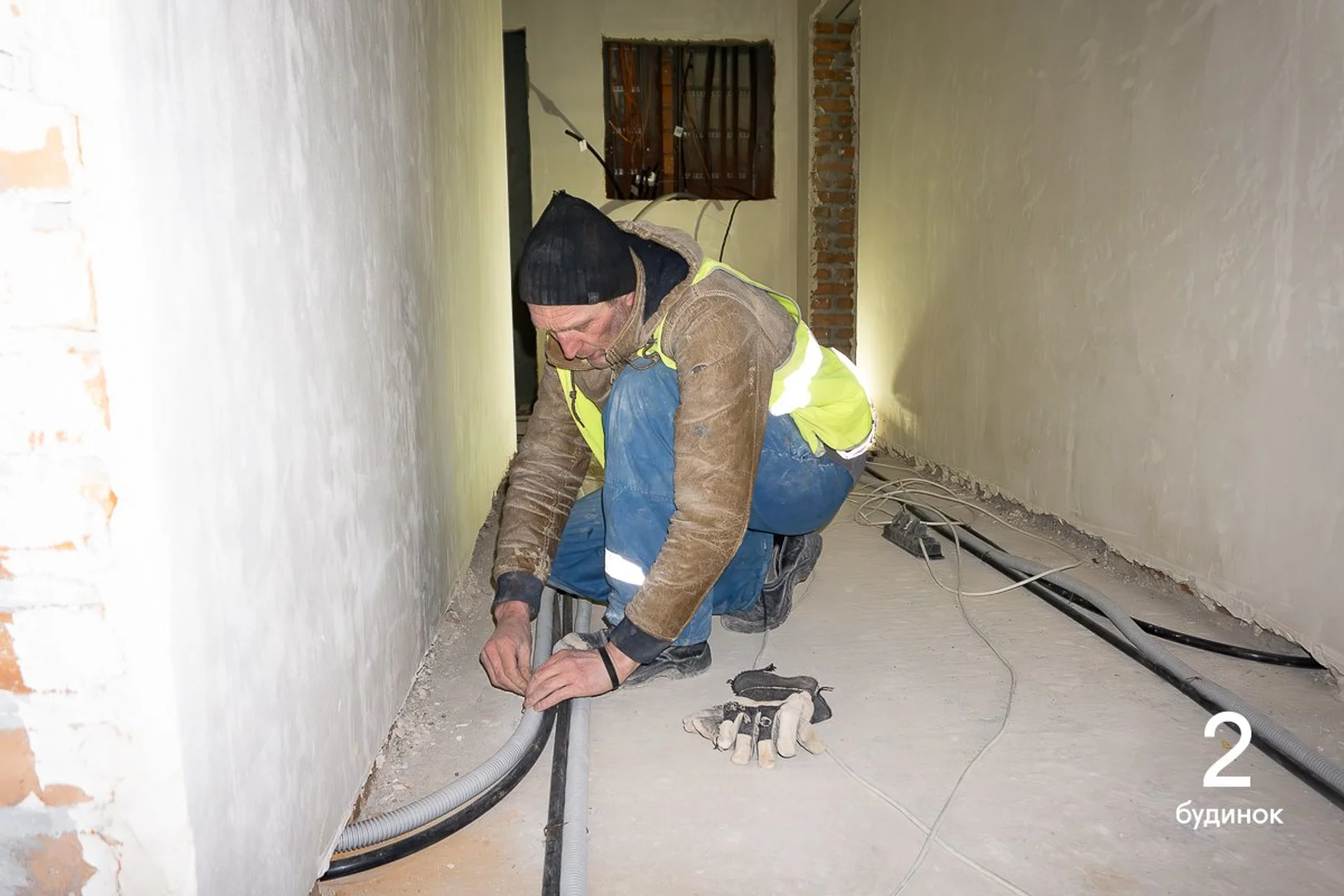

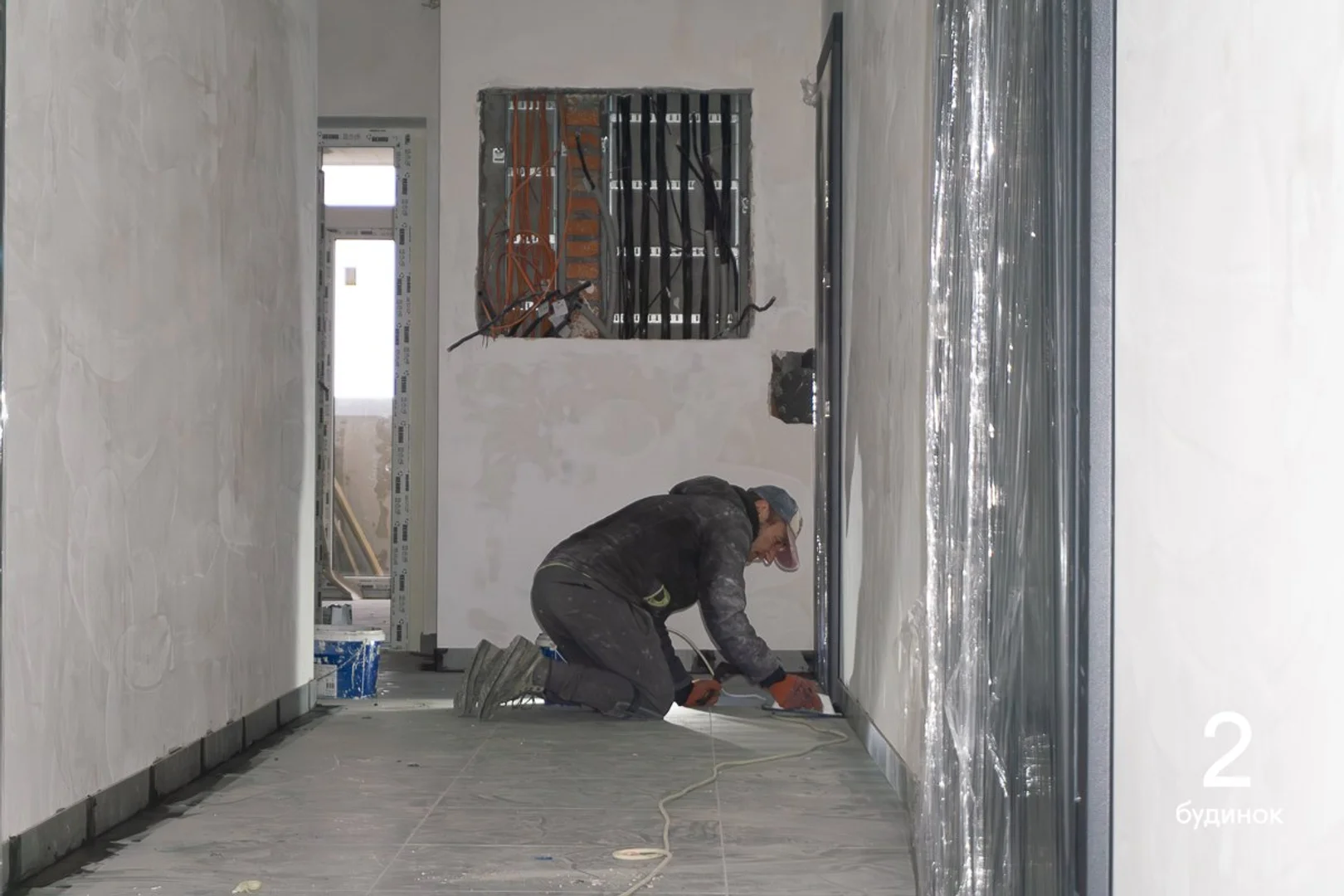

- Продовжуємо прокладати електричні та сантехнічні мережі на поверхах.

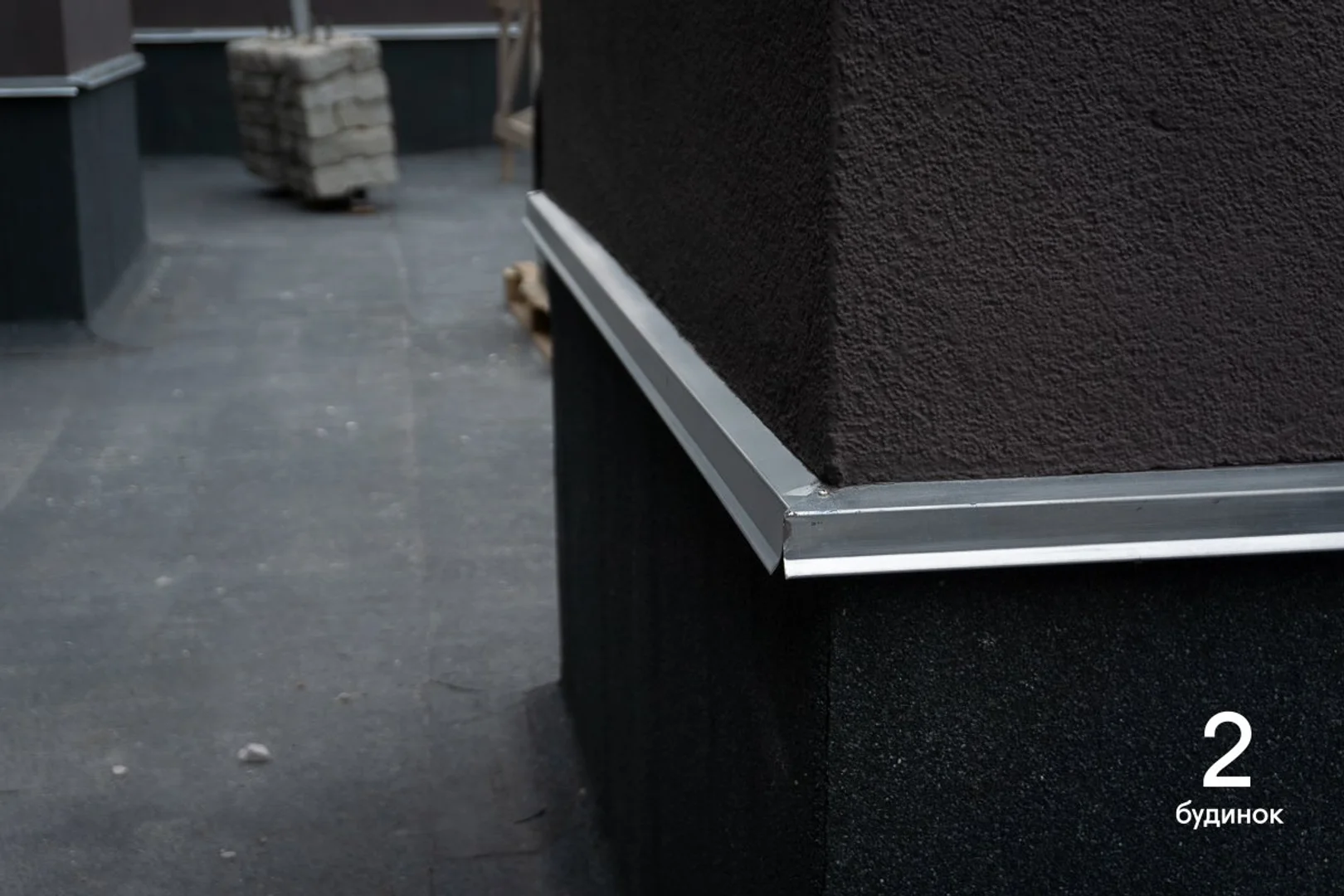

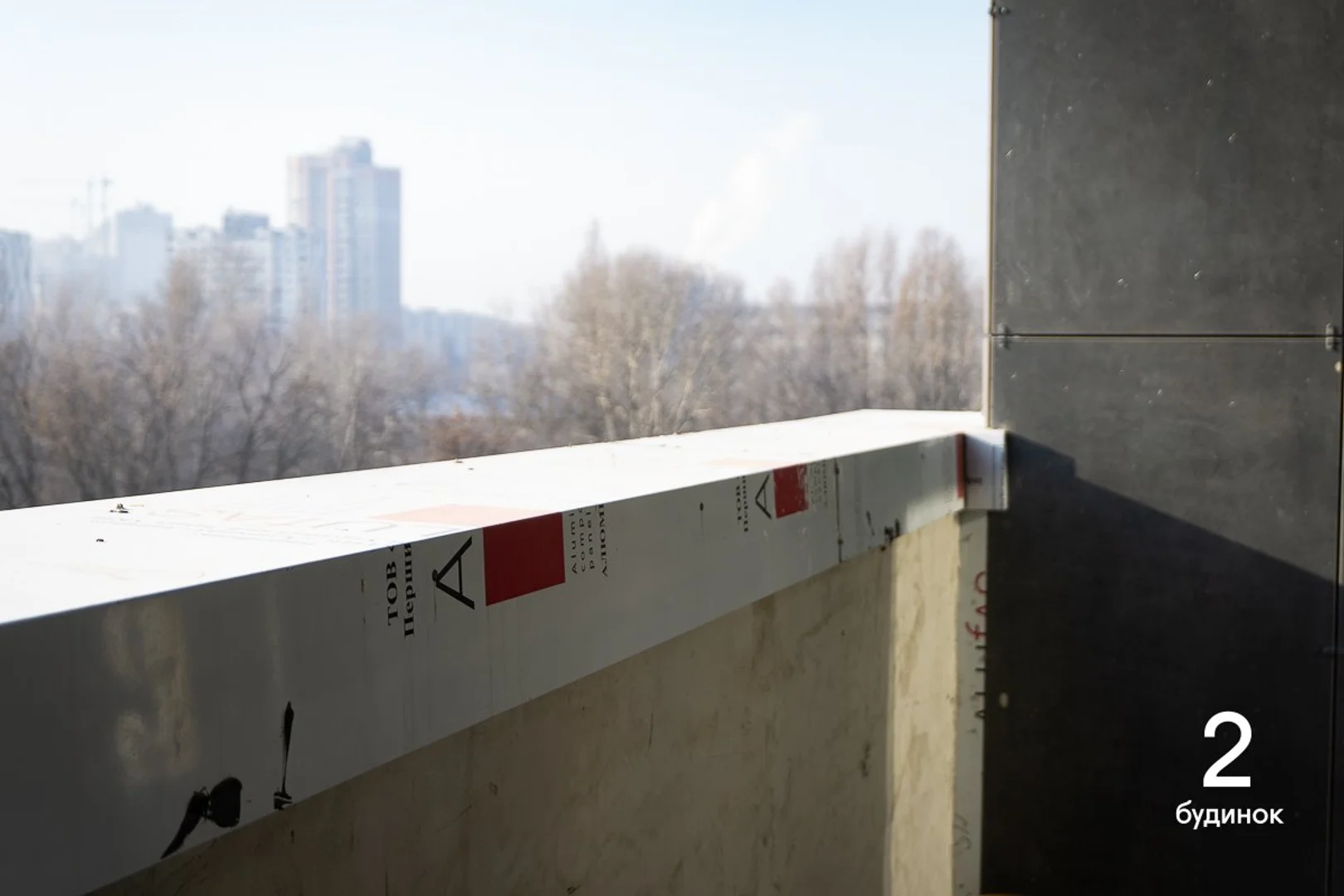

- Завершили монтувати відливи з балконів та накривки парапету на даху.

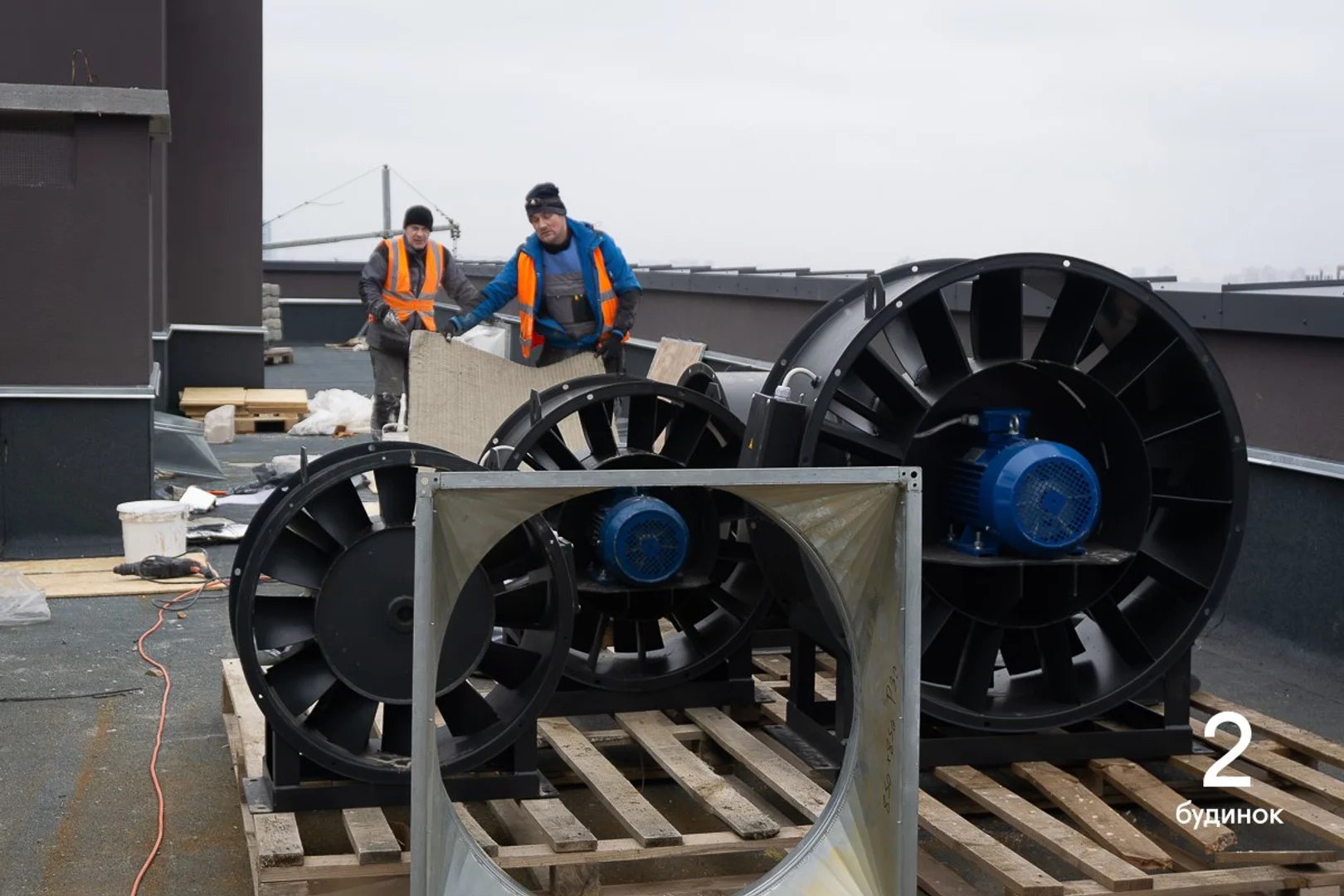

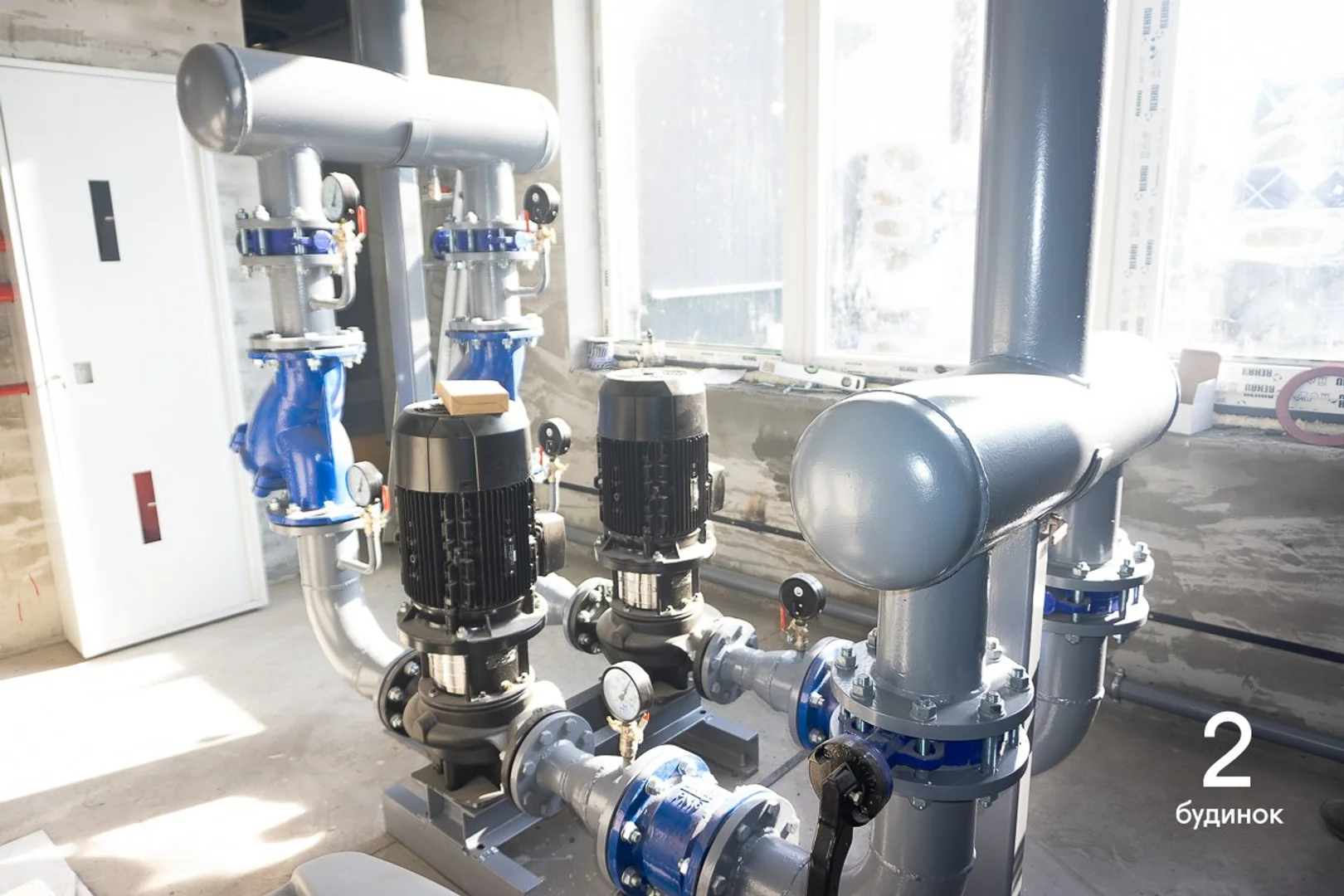

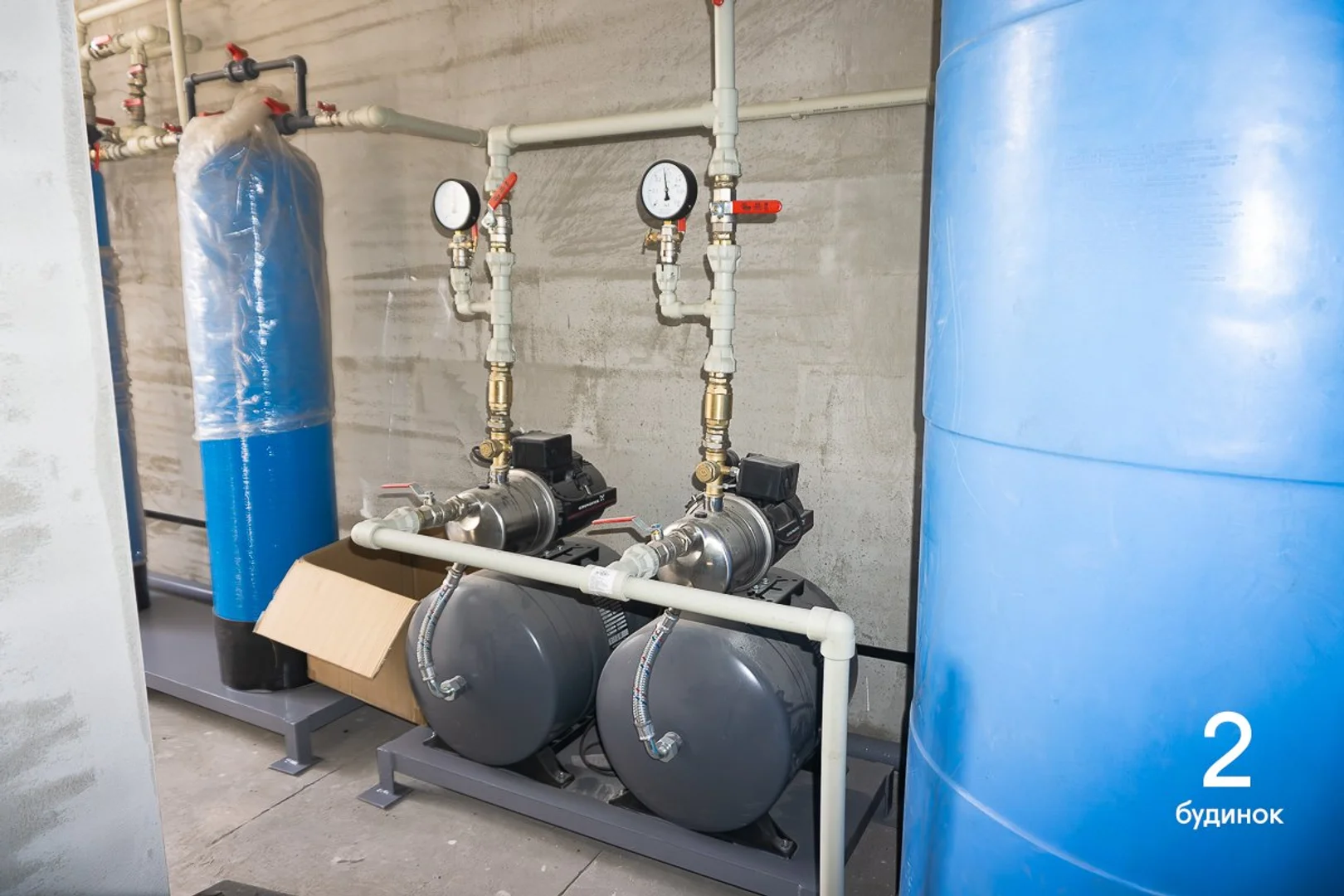

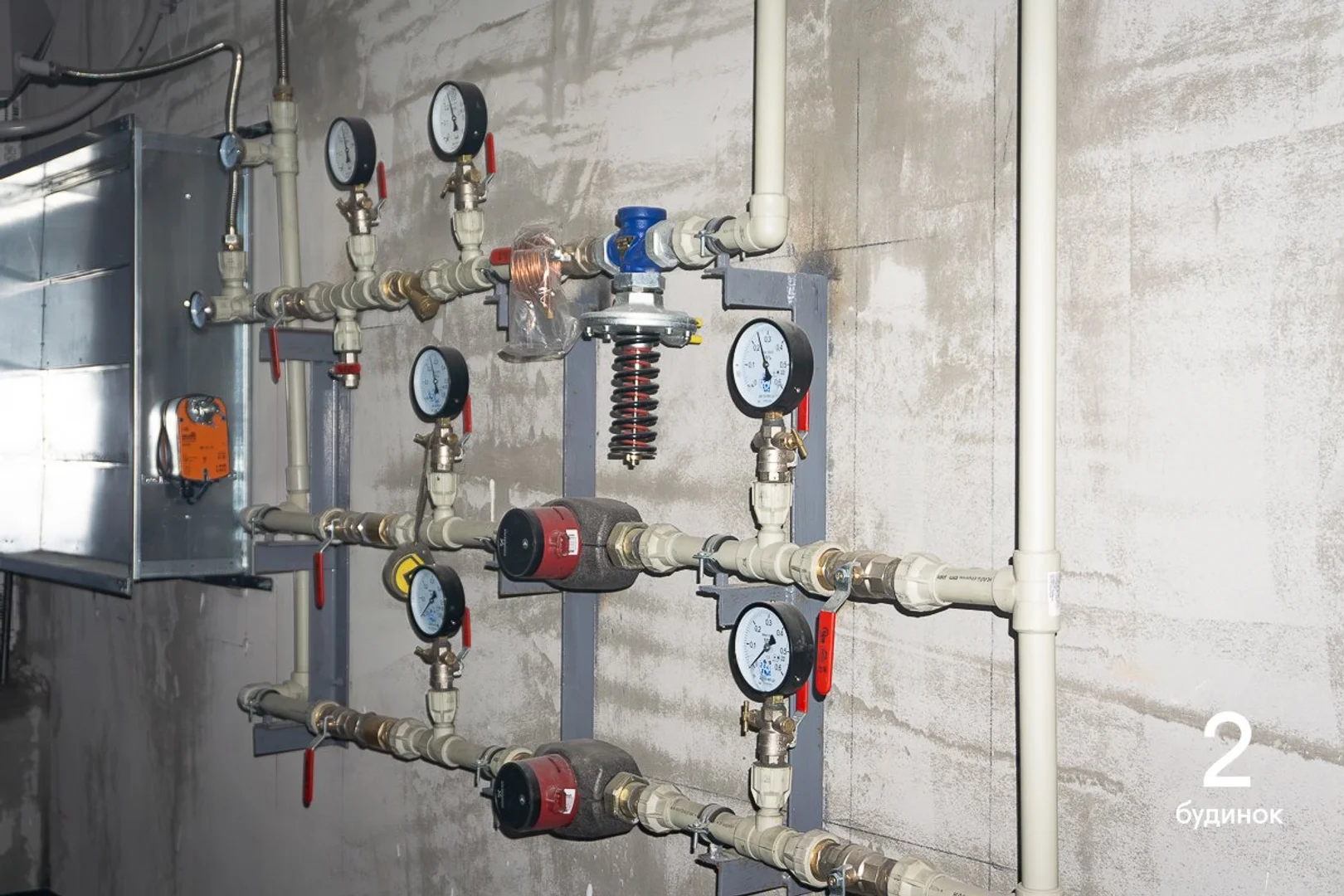

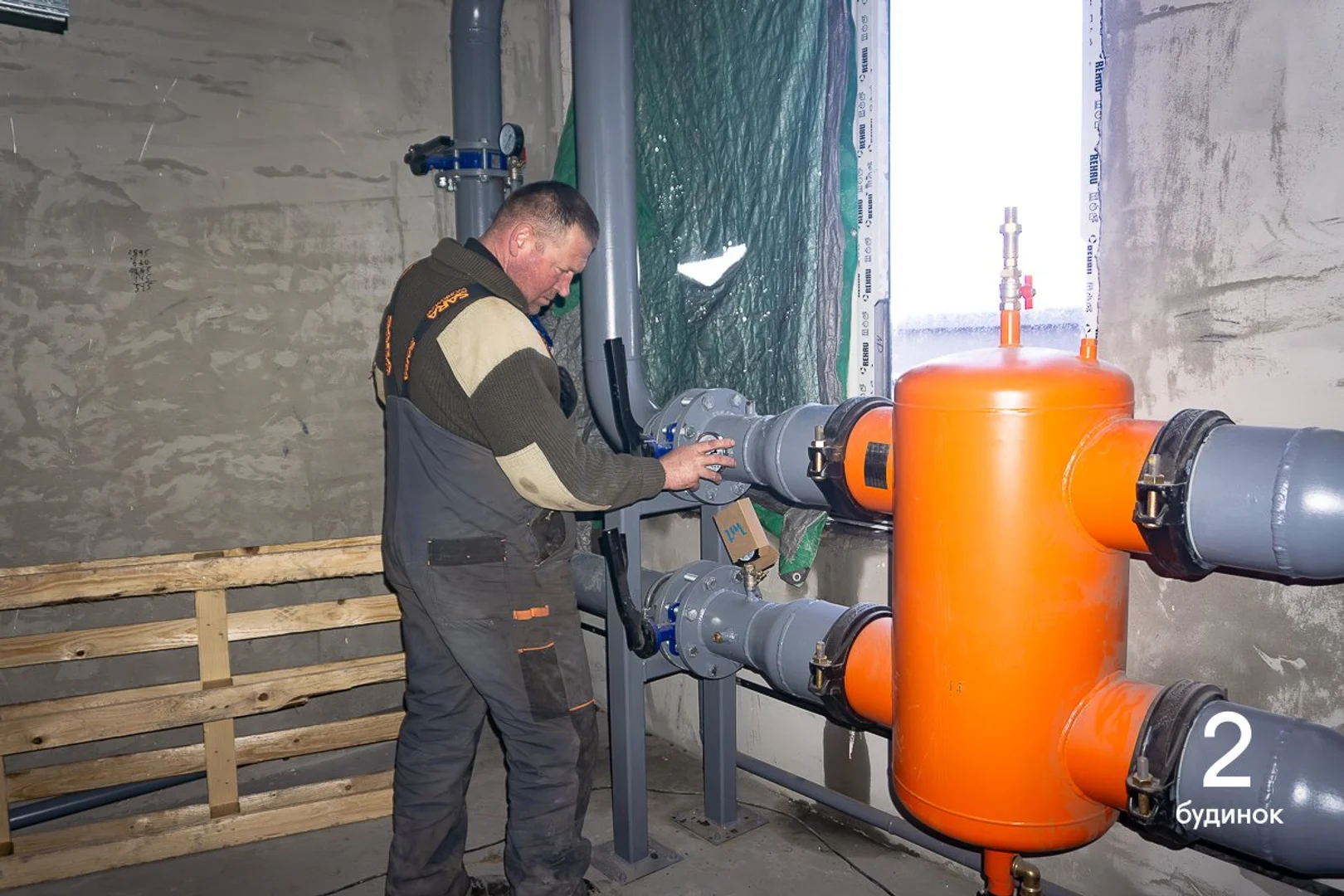

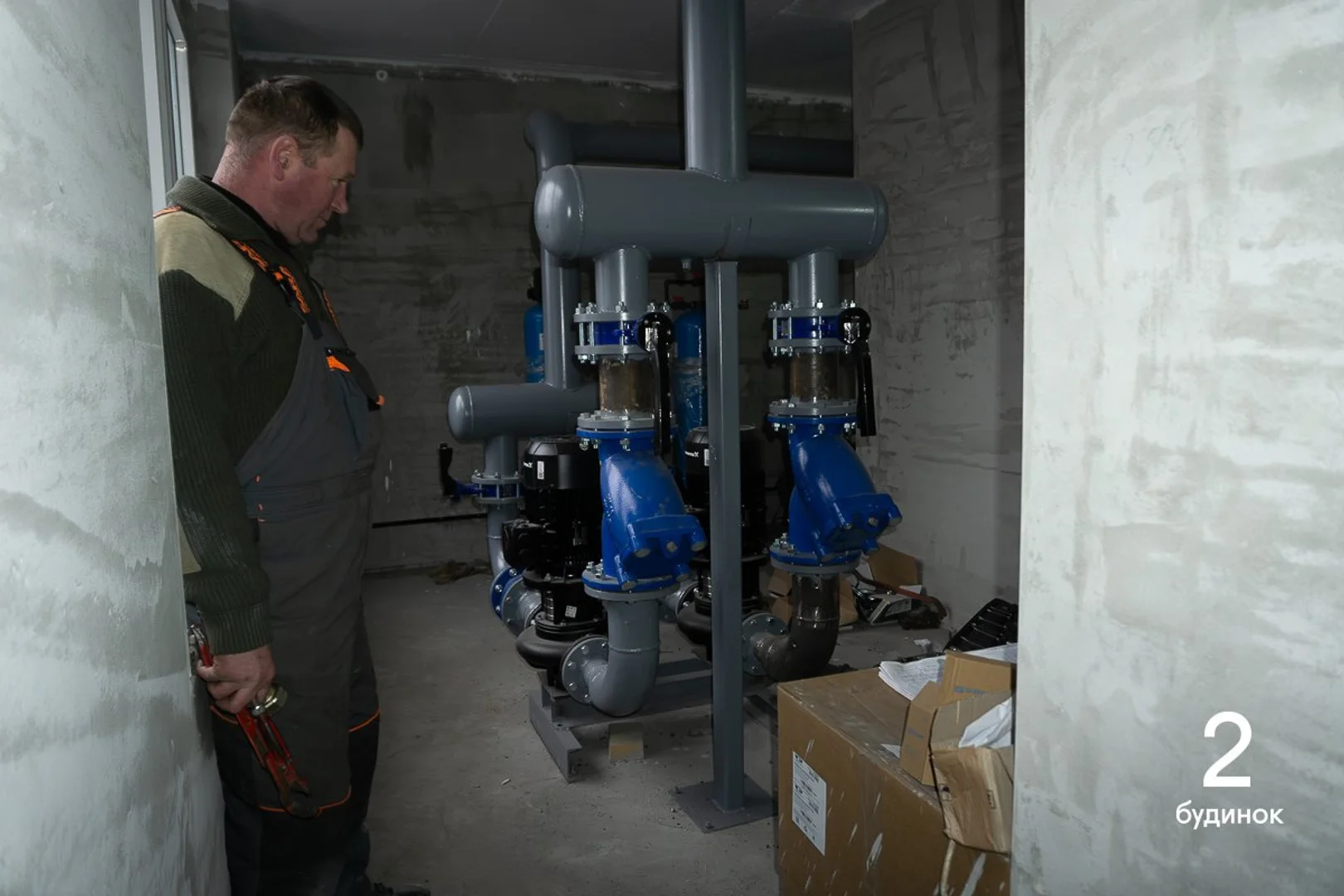

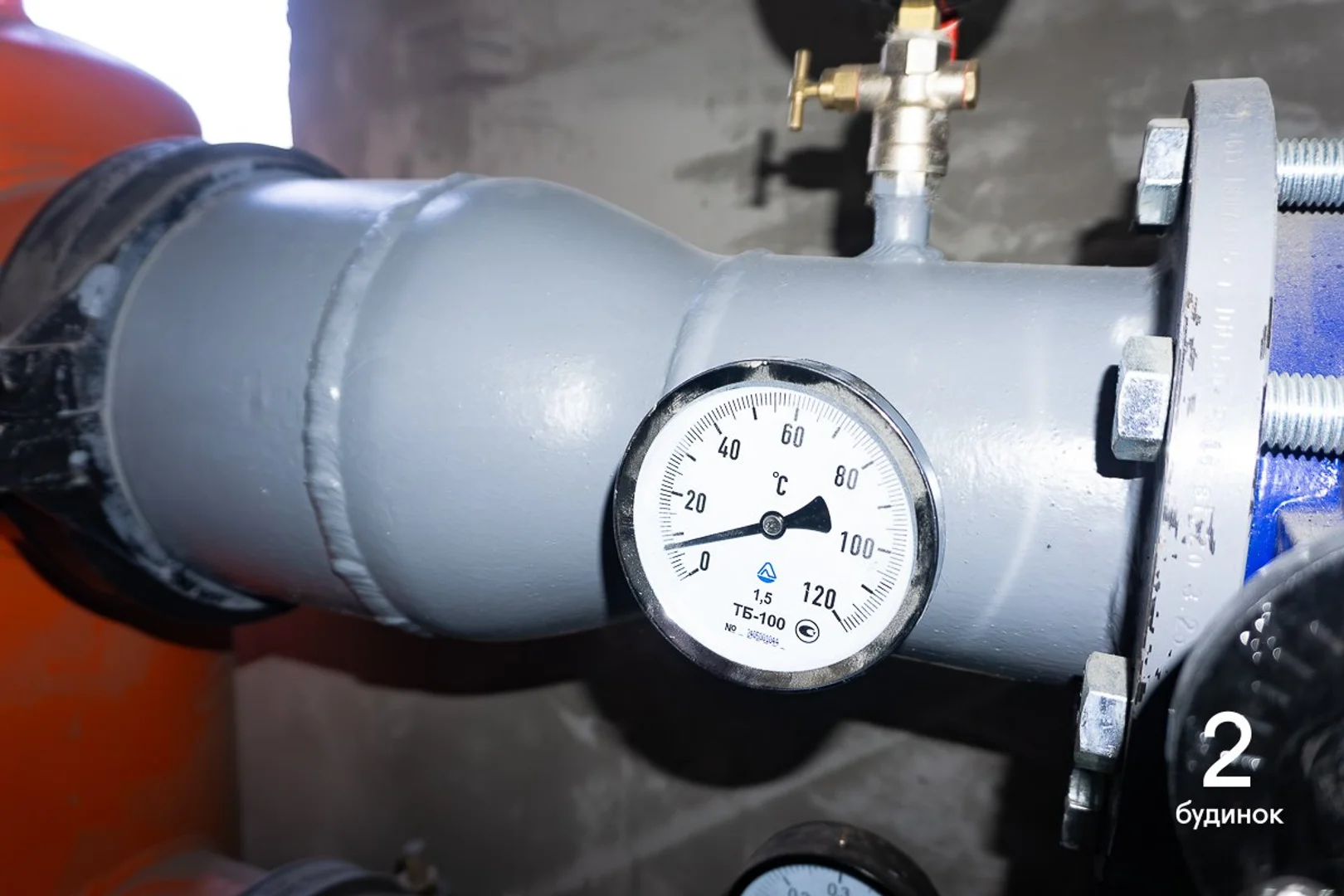

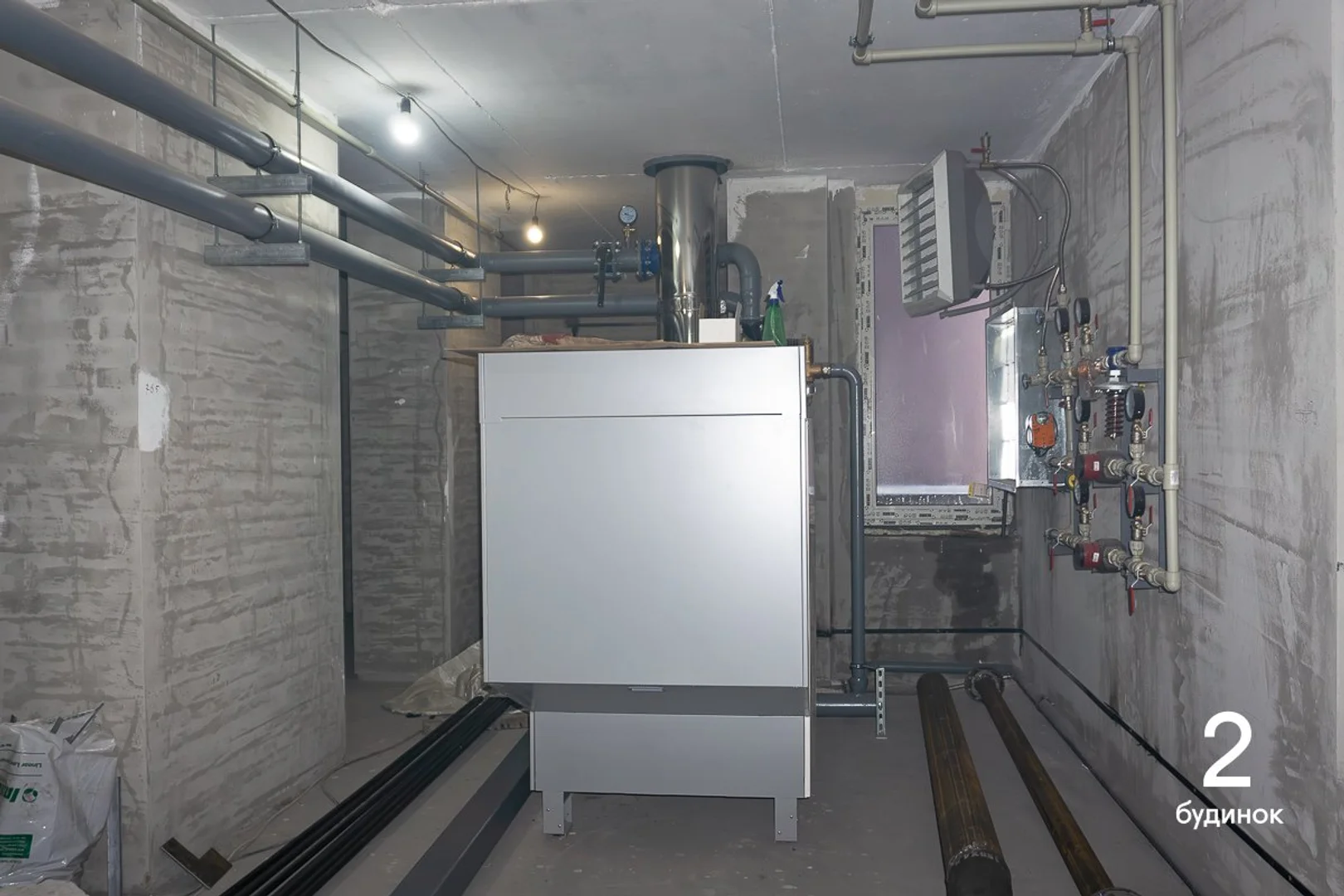

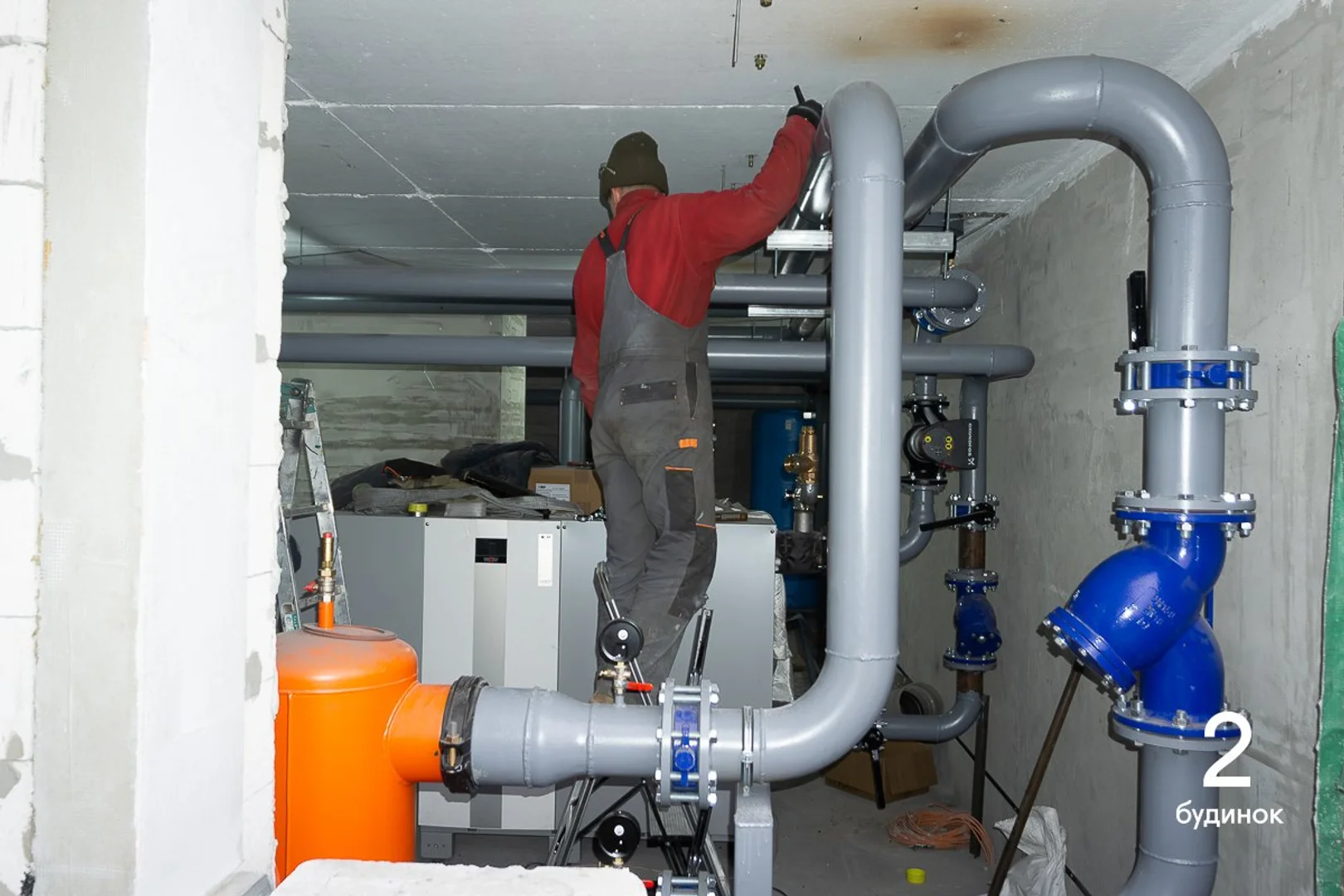

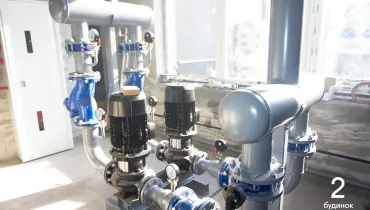

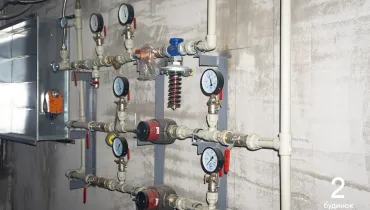

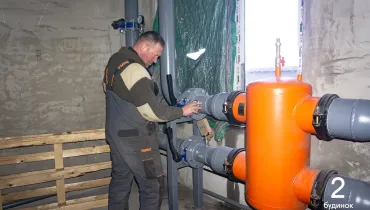

- Завершили монтаж обладнання в даховій котельні. Проводимо тестові запуски і налаштування.
У підземному паркінгу:

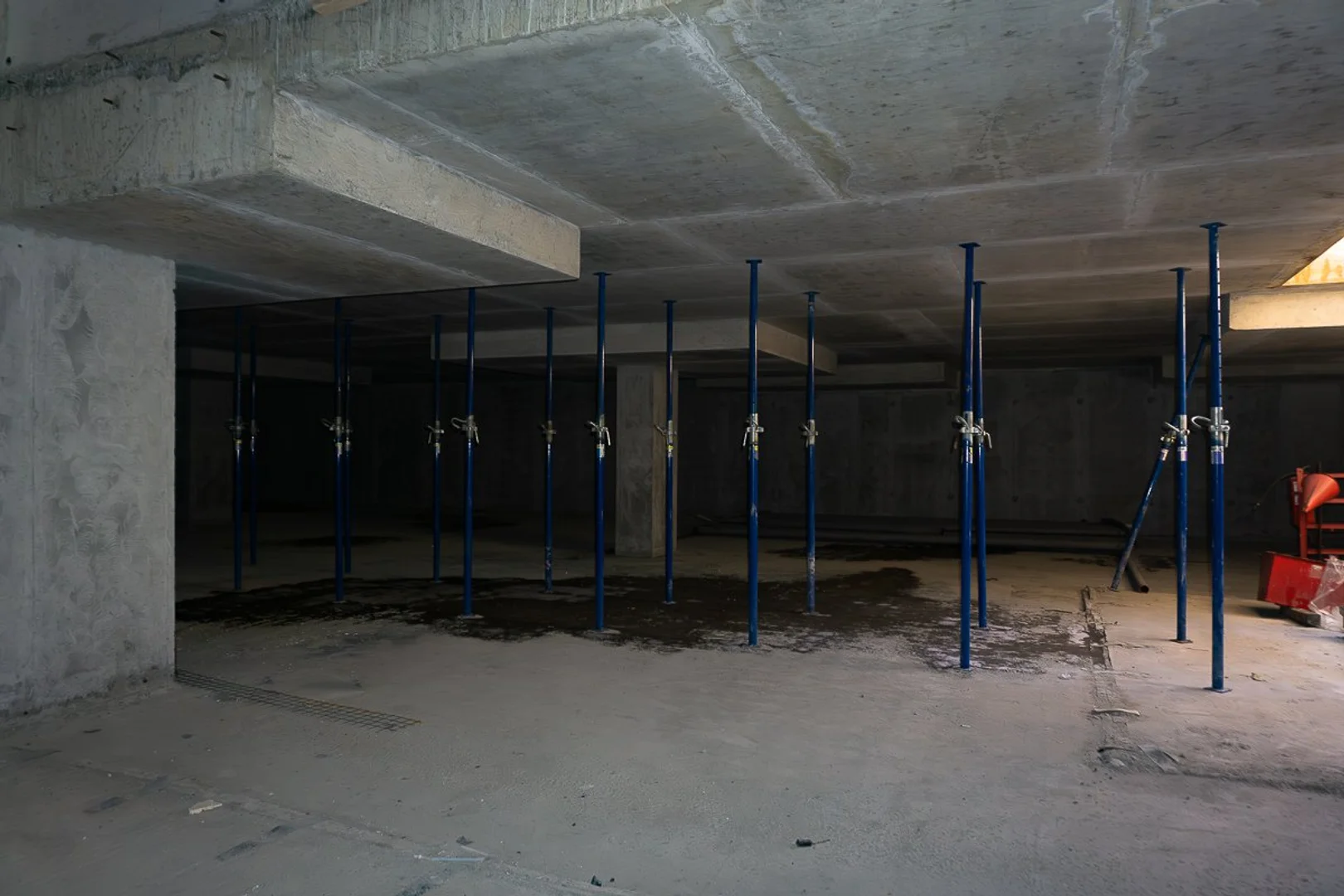

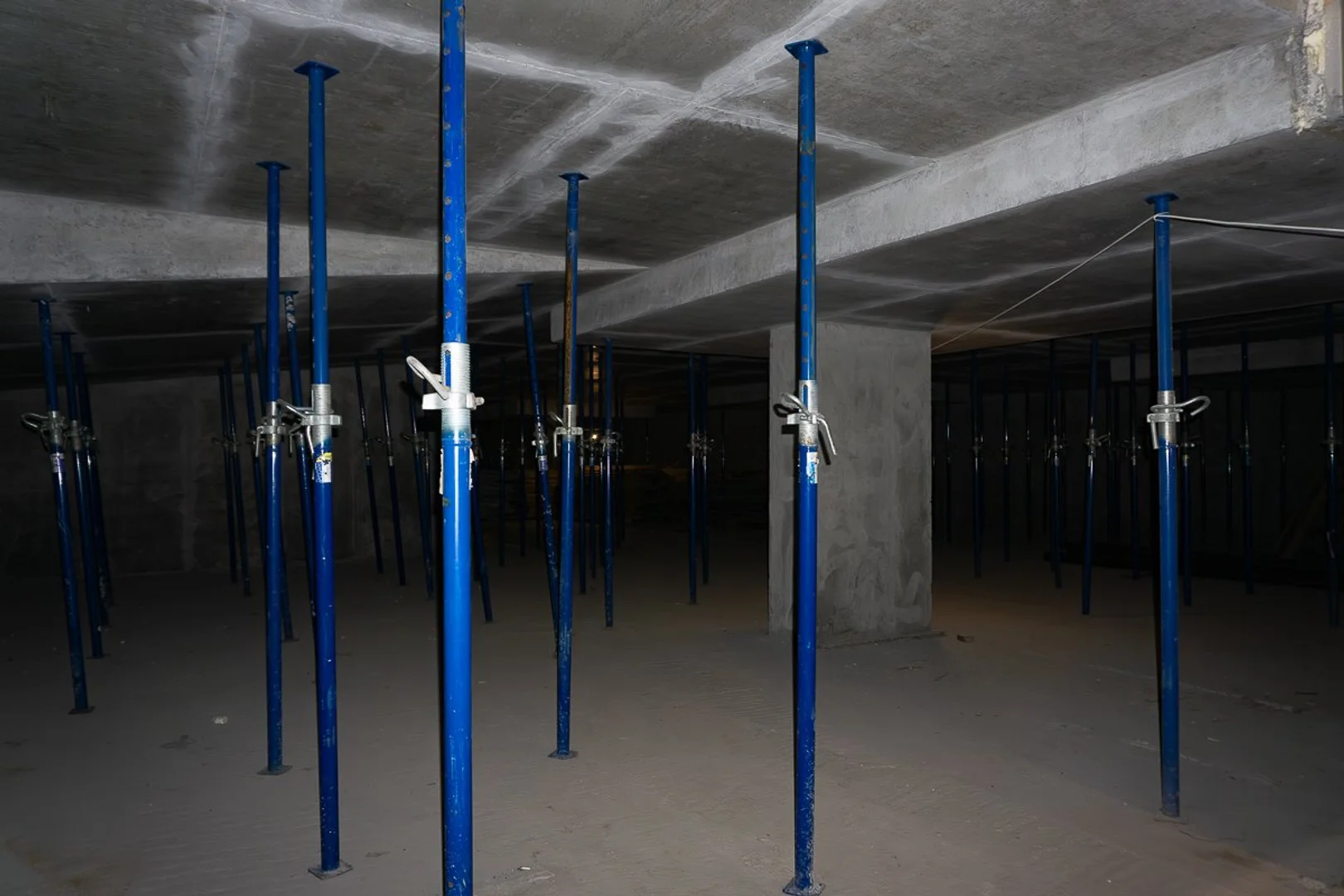

- На третій частині паркінгу завершили монолітні роботи.
