Синергія Київ: Хід будівництва — Червень 2025

DSC05629-Улучшено-Ум. шумаDSC05619-Улучшено-Ум. шумаDSC05618IMG_4812DSC09512DSC05610-Улучшено-Ум. шумаDSC05632DSC05636-Улучшено-Ум. шумаDSC06599-Улучшено-Ум. шумаDSC06601-Улучшено-Ум. шумаDSC06616-Улучшено-Ум. шумаDSC06632-Улучшено-Ум. шумаDSC06654-Улучшено-Ум. шумаDSC09406DSC09407DSC09408DSC09413DSC09414DSC09415DSC09423DSC09424DSC09448DSC09502-Улучшено-Ум. шумаDSC09504-Улучшено-Ум. шумаDSC09426DSC09510DSC09497IMG_4809DSC09444DSC09511DSC09425-Улучшено-Ум. шумаDSC09427-Улучшено-Ум. шумаDSC09429DSC09437DSC09440-Улучшено-Ум. шумаDSC09445DSC09452-Улучшено-Ум. шумаDSC09457-Улучшено-Ум. шумаDSC09458-Улучшено-Ум. шумаDSC09460DSC09461DSC09468DSC06653-Улучшено-Ум. шумаDSC06662-Улучшено-Ум. шумаDSC06665-Улучшено-Ум. шумаDSC09422DSC09494



Фотозвіт з будівництва ЖК Синергія Київ від 15 червня 2025 року



У 1 будинку:

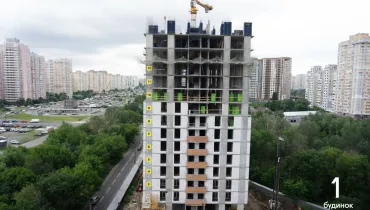

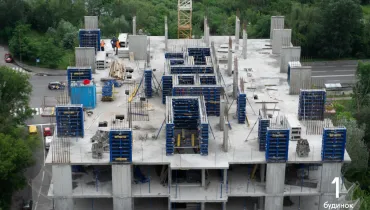

• Продовжуємо монолітні роботи: бетонуємо вертикалі 15-го поверху.

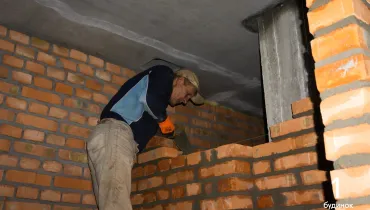

• Продовжуємо мурування стін на 9-му поверсі.

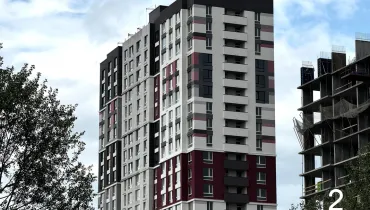

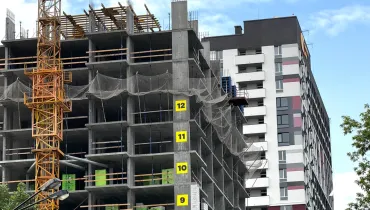

• Встановили вікна на 2-3-му поверхах.

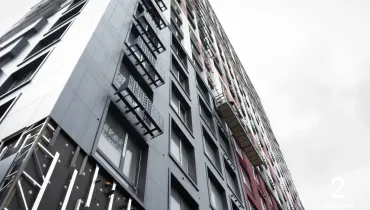

У 2 будинку:

• Завершили укладання теплої підлоги.

• Завершили влаштування стяжки підлоги.

• Завершили укладання плитки у спільних коридорах.

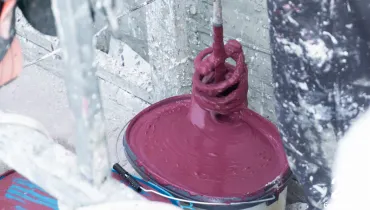

• Продовжуємо фарбування стін в спільних коридорах на 4-му поверсі.

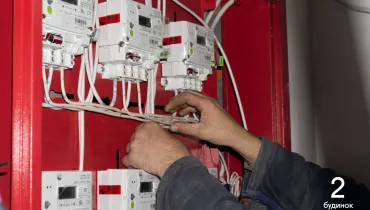

• Продовжуємо прокладання електричних та сантехнічних мереж на поверхах, встановлюємо лічильники.

• Продовжуємо фасадні роботи з тильної сторони будинку.

• Розпочали встановлення корзин для кондиціонерів.

• Встановили вікна на 1-му поверсі.

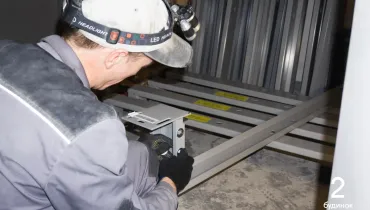

• Розпочали встановлення ще 2-х ліфтів.

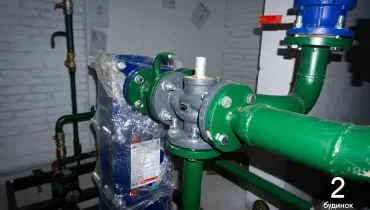

• Продовжуємо монтувати насос для постачання води до квартир.

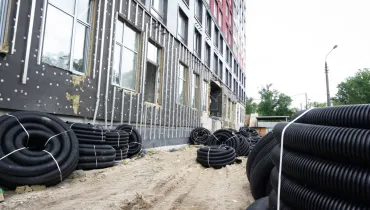

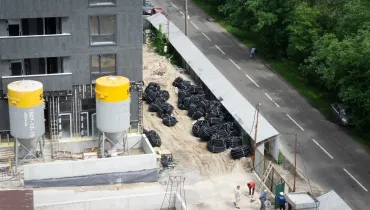

• Продовжуємо влаштування зовнішніх мереж.
