Синергія Сіті: Хід будівництва — Вересень 2026

dji_fly_20260914_135618_0135_1789383970033_photodji_fly_20260914_140228_0160_1789383938528_photoDSC00058DSC00060DSC00061DSC00062DSC00064IMG_0703IMG_0717IMG_0719IMG_0720IMG_0723IMG_0727IMG_0728dji_fly_20260914_140148_0156_1789383943522_photoDSC08836DSC08837DSC08838DSC08842DSC08843DSC08844DSC08845DSC08847IMG_0787IMG_0805IMG_9346IMG_9657dji_fly_20260914_140142_0155_1789383944753_photodji_fly_20260914_140204_0158_1789383940926_photoIMG_0672IMG_0673IMG_0681IMG_0684IMG_0686IMG_0687IMG_0689IMG_0735IMG_0785IMG_0807IMG_9676dji_fly_20260914_140136_0154_1789383945953_photodji_fly_20260914_140214_0159_1789383939723_photoDSC08854DSC08855DSC08856DSC08857DSC08859DSC08860DSC08865DSC08866DSC08869DSC08871IMG_0691IMG_0692IMG_0693IMG_0694IMG_0696IMG_0697IMG_0700IMG_0736IMG_0755IMG_0762IMG_0764-Улучшено-Ум. шумаIMG_0768-Улучшено-Ум. шумаIMG_0775-Улучшено-Ум. шумаIMG_0779-Улучшено-Ум. шумаIMG_0782IMG_9673dji_fly_20260914_135600_0134_1789383971194_photoIMG_0676IMG_0701IMG_0702IMG_0705IMG_0707IMG_0708IMG_0709IMG_0710IMG_0712IMG_0733dji_fly_20260914_140052_0150_1789383951235_photodji_fly_20260914_140104_0152_1789383948460_photoDSC09958DSC09959DSC09960DSC09962DSC09993DSC09996dji_fly_20260914_135748_0140_1789383964156_photoDSC00004DSC09980DSC09984IMG_9711DSC00007DSC00025DSC00027DSC00055dji_fly_20260914_135812_0141_1789383962969_photoDSC00038DSC00015DSC00019DSC00054DSC09971IMG_9357dji_fly_20260914_135822_0142_1789383961413_photoIMG_3375dji_fly_20260914_135902_0144_1789383958534_photodji_fly_20260914_135932_0147_1789383955144_photoDSC00031DSC00032DSC00034DSC00041DSC00044DSC08915DSC08924DSC08928IMG_0752dji_fly_20260914_135658_0137_1789383967842_photoDSC09965dji_fly_20260914_140254_0162_1789383936164_photodji_fly_20260914_140356_0167_1789383929646_photoDSC00069IMG_0664IMG_0666IMG_0668IMG_0669IMG_0741IMG_0744IMG_0745IMG_0746IMG_0751IMG_0803

Фотозвіт з будівництва ЖК Синергія Сіті від 15 вересня 2026 року

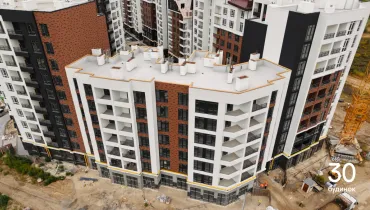

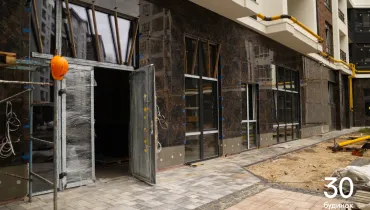

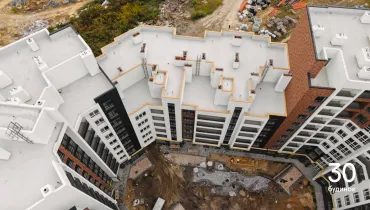

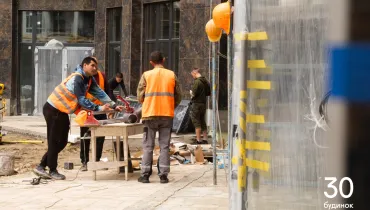

У 30 будинку завершили:

• стяжку підлоги у квартирах;

• влаштування покрівлі;

• тинькування;

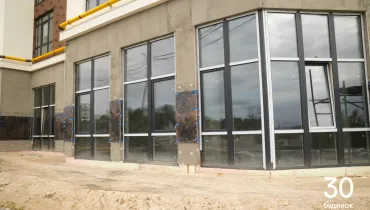

• монтаж вікон на 1 поверсі;

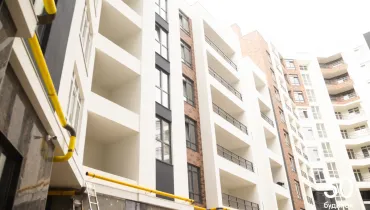

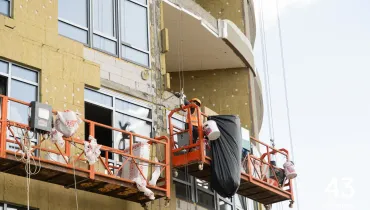

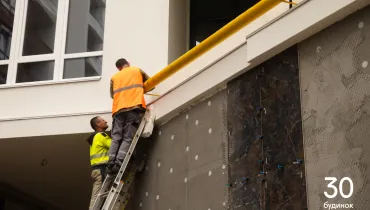

• фасадні роботи на 1 поверсі;

• монтаж накривок парапетів.

Розпочинаємо монтаж вхідних дверей у квартири.

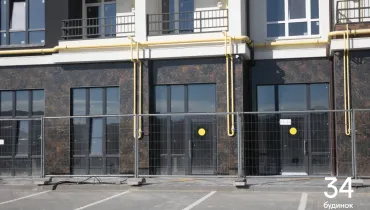

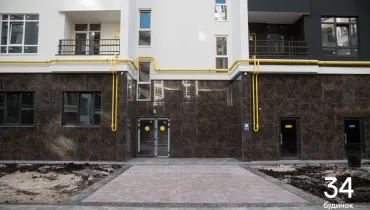

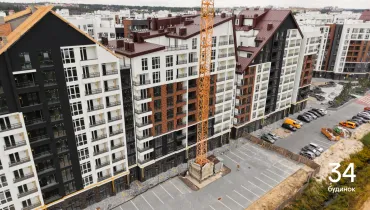

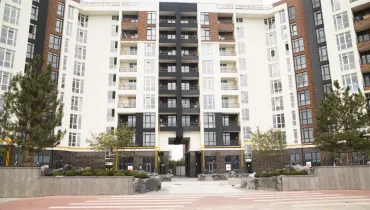

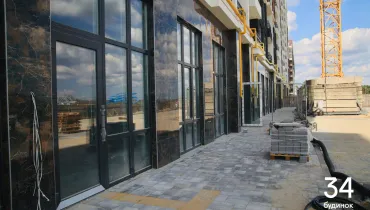

У 34 будинку завершили:

• монтаж огороджень лоджій;

• малярні роботи у спільних коридорах.

• монтаж ліфтового обладнання;

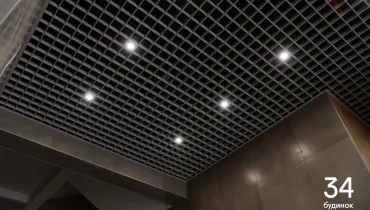

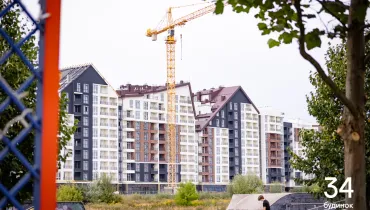

• роботи у лобі.

Будинок повністю готовий та отримав сертифікат готовності до експлуатації.

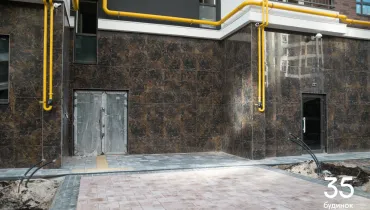

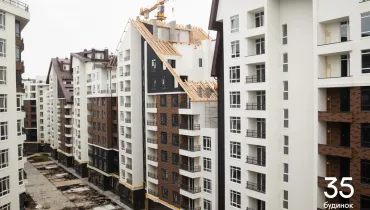

У 35 будинку продовжуємо:

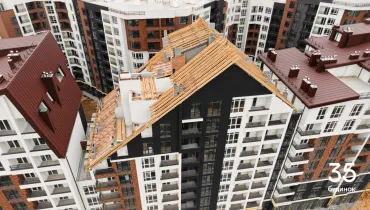

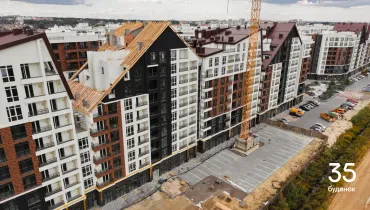

• монтаж дерев’яних крокв на скатному даху;

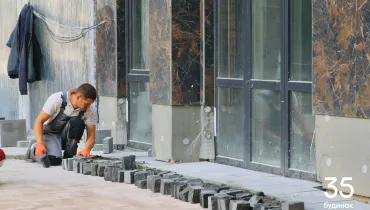

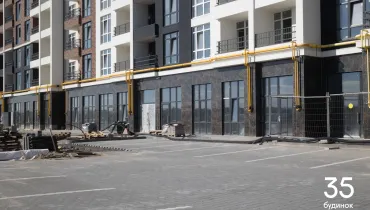

• укладання плитки у лобі;

• малярні роботи;

• монтаж огороджень лоджій.

Завершили:

• монтаж вхідних дверей;

• монтаж ліфтового обладнання.

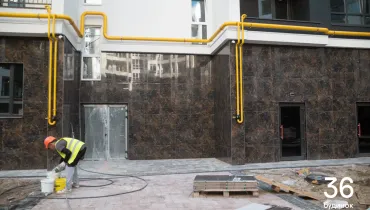

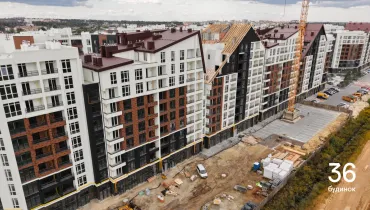

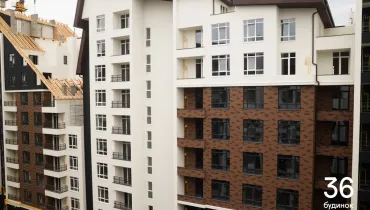

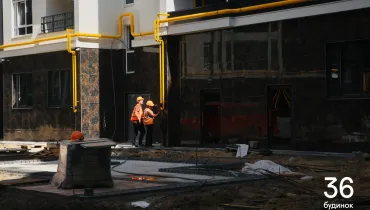

У 36 будинку завершили:

• роботи у лобі;

• малярні роботи та облицювання плиткою спільних коридорів;

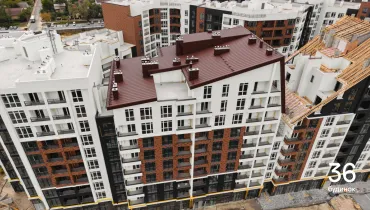

• облаштування даху;

• монтаж вхідних дверей;

• монтаж газової обв’язки та котлів;

• стяжку підлоги у квартирах і спільних коридорах.

Продовжуємо монтаж огороджень лоджій.

Розпочали встановлення ліфта.

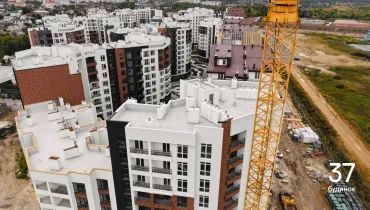

У 37 будинку продовжуємо:

• малярні роботи у спільних коридорах;

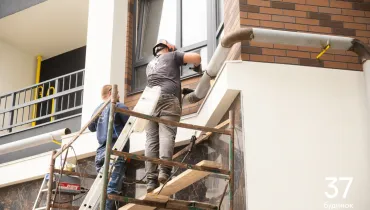

• монтаж газової обв’язки.

Розпочали укладання плитки у лобі.

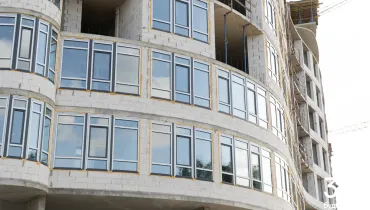

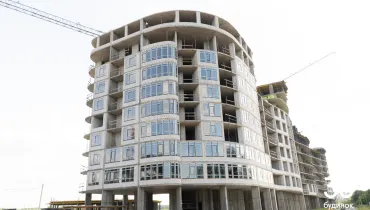

Завершили:

• стяжку підлоги у спільних коридорах;

• влаштування покрівлі;

• монтаж ліфтового обладнання;

• бетонування монолітних сходів у дворівневих квартирах.

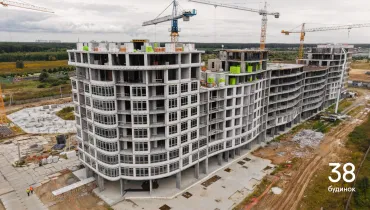

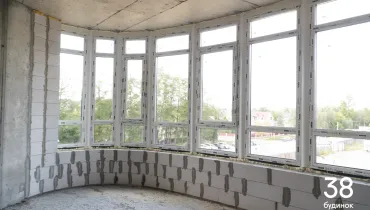

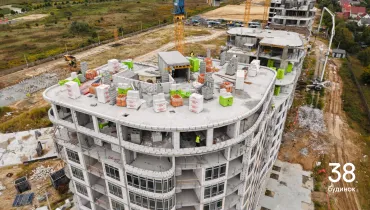

У 38 будинку завершуємо цегляну кладку на 10 поверсі.

Продовжуємо монтаж вікон із 2 до 8 поверху.

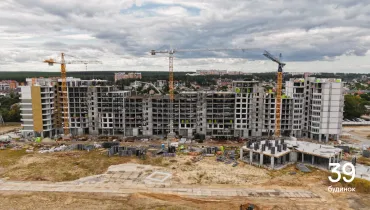

У 39 будинку завершуємо:

• монолітні роботи: забетонували вертикальні конструкції 10 поверху.

• цегляну кладку з 2 до 8 поверху.

Розпочали монтаж вікон на 2 та 3 поверхах.

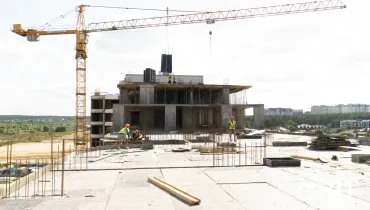

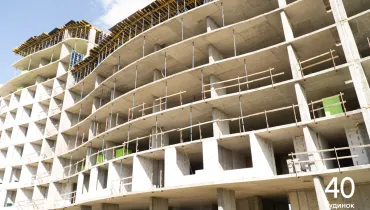

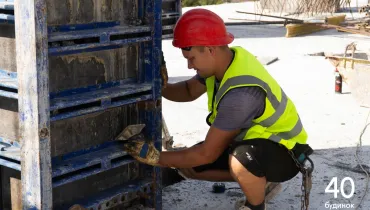

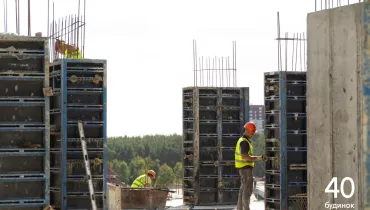

У 40 будинку продовжуємо монолітні роботи: бетонуємо плиту перекриття 8 поверху.

Розпочали цегляну кладку на 2 поверсі.

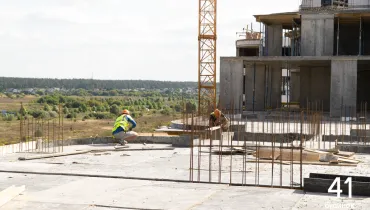

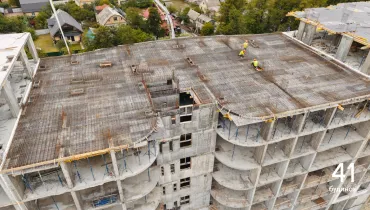

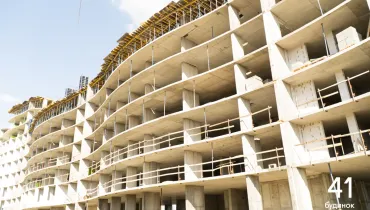

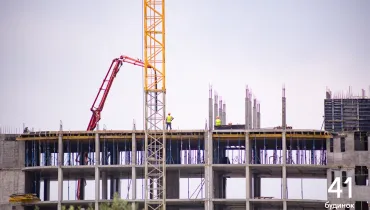

У 41 будинку продовжуємо монолітні роботи: бетонуємо плиту перекриття 8 поверху.

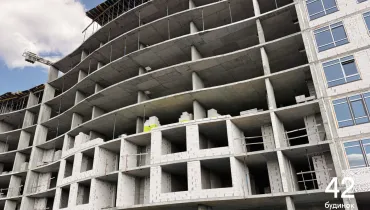

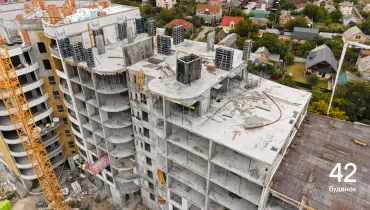

У 42 будинку продовжуємо:

• бетонування вертикальних конструкцій 10 поверху;

• цегляну кладку з 2 до 4 поверху.

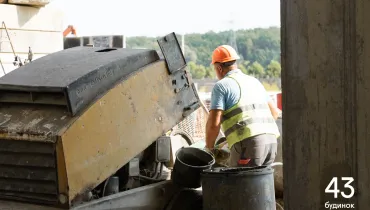

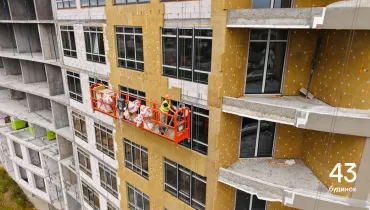

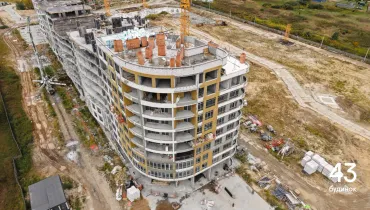

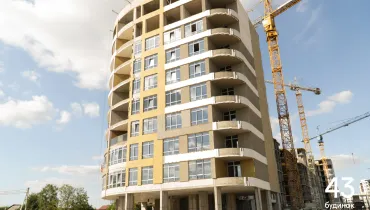

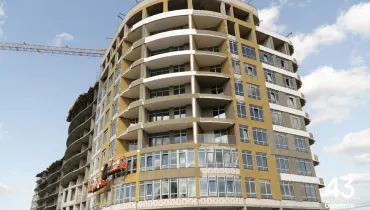

У 43 будинку завершуємо цегляну кладку на 10 поверсі.

Завершили монтаж опусків блискавкозахисту.

Продовжуємо монтаж вікон із 2 до 8 поверху.

Розпочали:

• фасадні роботи;

• стяжку підлоги з 2 до 6 поверху;

• влаштування розуклонки покрівлі;

• тинькування у спільних коридорах.

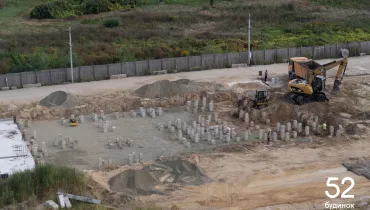

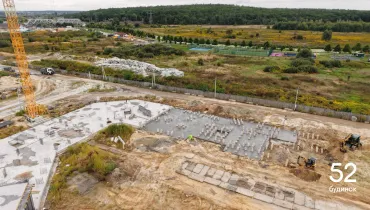

У 52 будинку готуємося до бетонування фундаментної плити.

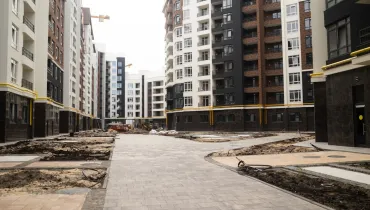

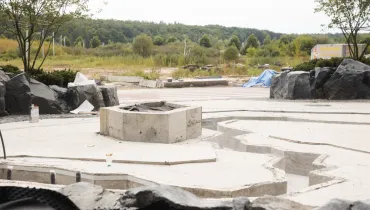

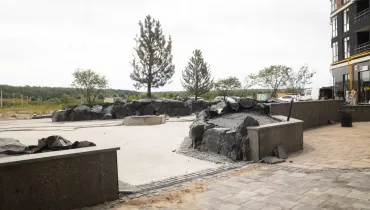

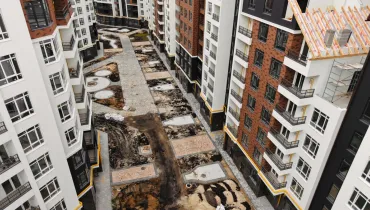

Продовжуємо влаштовувати благоустрій:

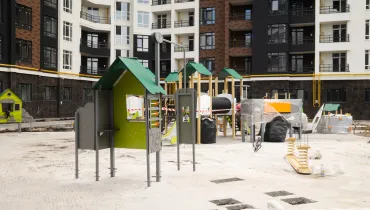

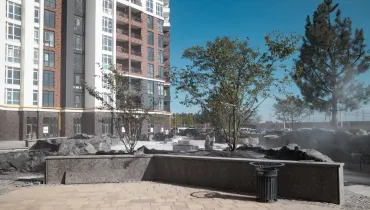

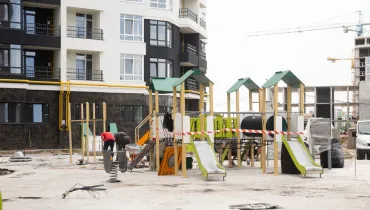

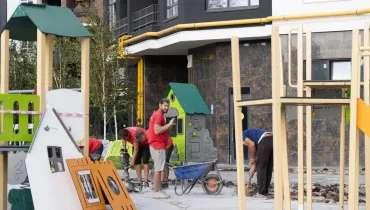

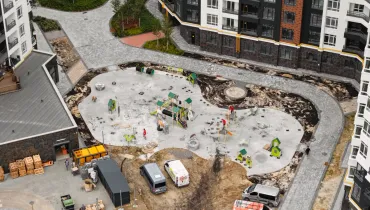

• біля 29 будинку встановили МАФи для нового дитячого майданчика та виконуємо заміщення ґрунту;

• у новій частині променаду продовжуємо заміщення ґрунту;

• завершили облаштування зони біля трансформаторної підстанції;

• у зоні каменів влаштовуємо бетонну основу під гумове покриття та виконуємо гідроізоляцію струмка;

• розпочали облаштування парковки біля 7 черги, поруч із 34 будинком;

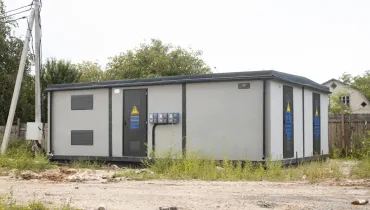

• завершили роботи та здали трансформаторну підстанцію біля 8 черги.
