Щомісячний фотозвіт з будмайданчиків Будівельної групи Синергія
Звіт про хід будівництва ЖК «Синергія Сіті»
У першій секції продовжуємо фасадні роботи 1-го поверху. Продовжуємо оздоблювальні роботи місць загального користування. Завершили влаштування внутрішнього газопостачання. Розпочали прокладання зовнішнього газопостачання.
У другій секції продовжуємо фасадні роботи 1-го поверху. Розпочали заливати стяжку у місцях загального користування.
У третій секції завершили зводити стіни 8-го поверху.
У четвертій секції продовжуємо зводити стіни 4-го поверху.
У п’ятій секції завершили зводити стіни 7-го поверху.
У шостій секції завершили зводити стіни 2-го поверху.
У сьомій секції завершили встановлювати відливи на балконах.
У восьмій секції завершили встановлювати відливи на балконах.
У дев’ятій секції завершили прокладати внутрішню газову обв’язку. Завершили встановлювати відливи на балконах. Продовжуємо фасадні роботи 1-го поверху. Завершуємо прокладання зовнішньої газової обв’язки.
У десятій секції завершуємо зведення зовнішніх та внутрішніх стін. Завершили цегляну кладку на покрівлі. Завершили прокладання внутрішніх комунікацій (каналізація, ливнева каналізація, вода). Завершуємо монтаж вікон. Завершуємо монтаж блискавкозахисту. Розпочали прокладання електрообладнання у місцях загального користування. Завершуємо залиття стяжки на покрівлі.
У одинадцятій секції завершуємо зведення зовнішніх та внутрішніх стін. Завершуємо монтаж вікон. Продовжуємо прокладання внутрішніх комунікацій (каналізація, ливнева каналізація, вода). Завершуємо монтаж блискавкозахисту. Завершуємо залиття стяжки на покрівлі. Розпочали прокладання електрообладнання у місцях загального користування. Завершили цегляну кладку на покрівлі.

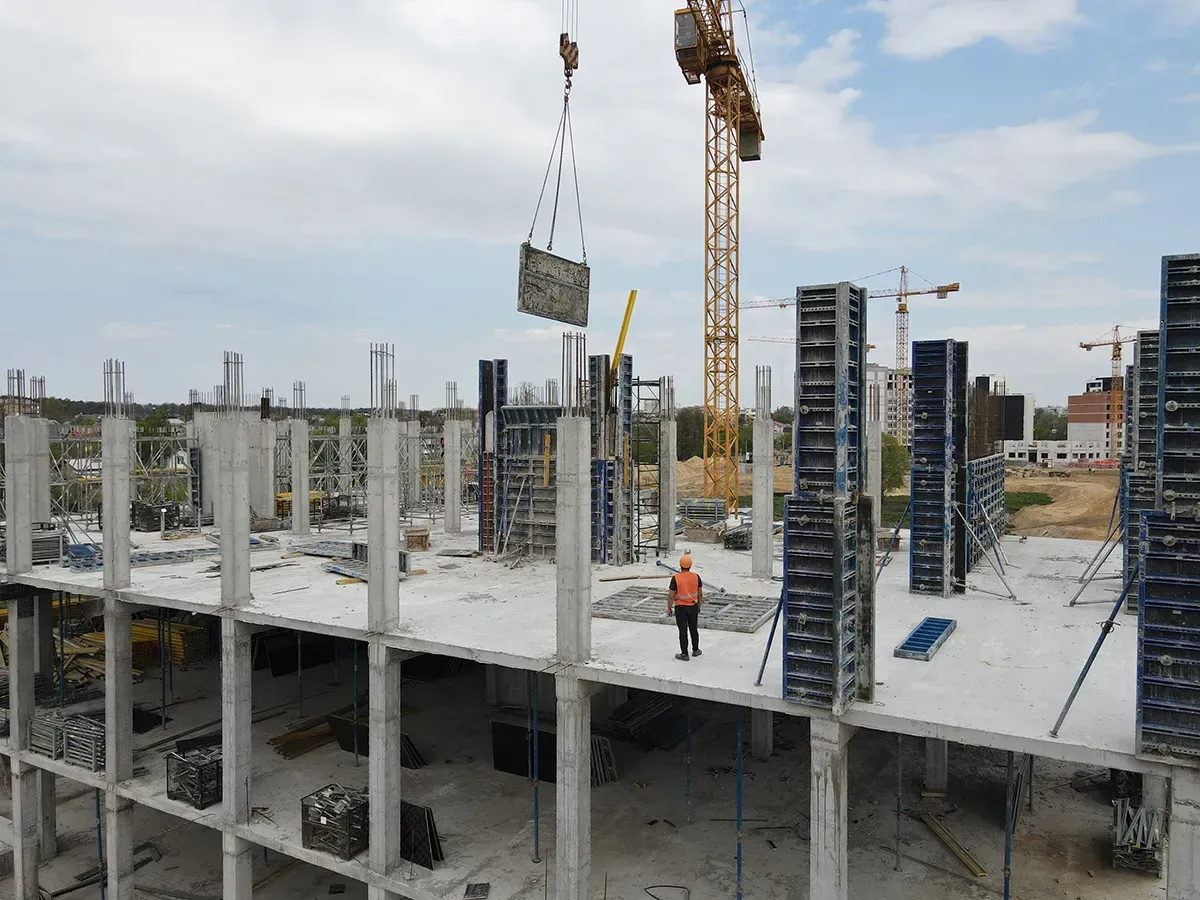

У двадцятій секції завершили влаштування фундаменту ростверку.
У двадцять першій секції завершили бетонування ростверків. Розпочали влаштування вертикальних конструкцій 1-го поверху.
У двадцять другій секції продовжуємо заливати фундаменти ростверку.
У двадцять третій секції продовжуємо фундаментну підготовку.
На території ЖК «Синергія Сіті» розпочали влаштування благоустрою біля 7 та 8 секцій.
Звіт про хід будівництва ЖК "Синергія 3+"
У сьомому будинку завершуємо влаштування вхідної групи.
У восьмому будинку завершили монтаж котлів. Завершили зовнішню газову обв’язку. Завершили фарбування місць загального користування. Продовжуємо влаштування вхідної групи.

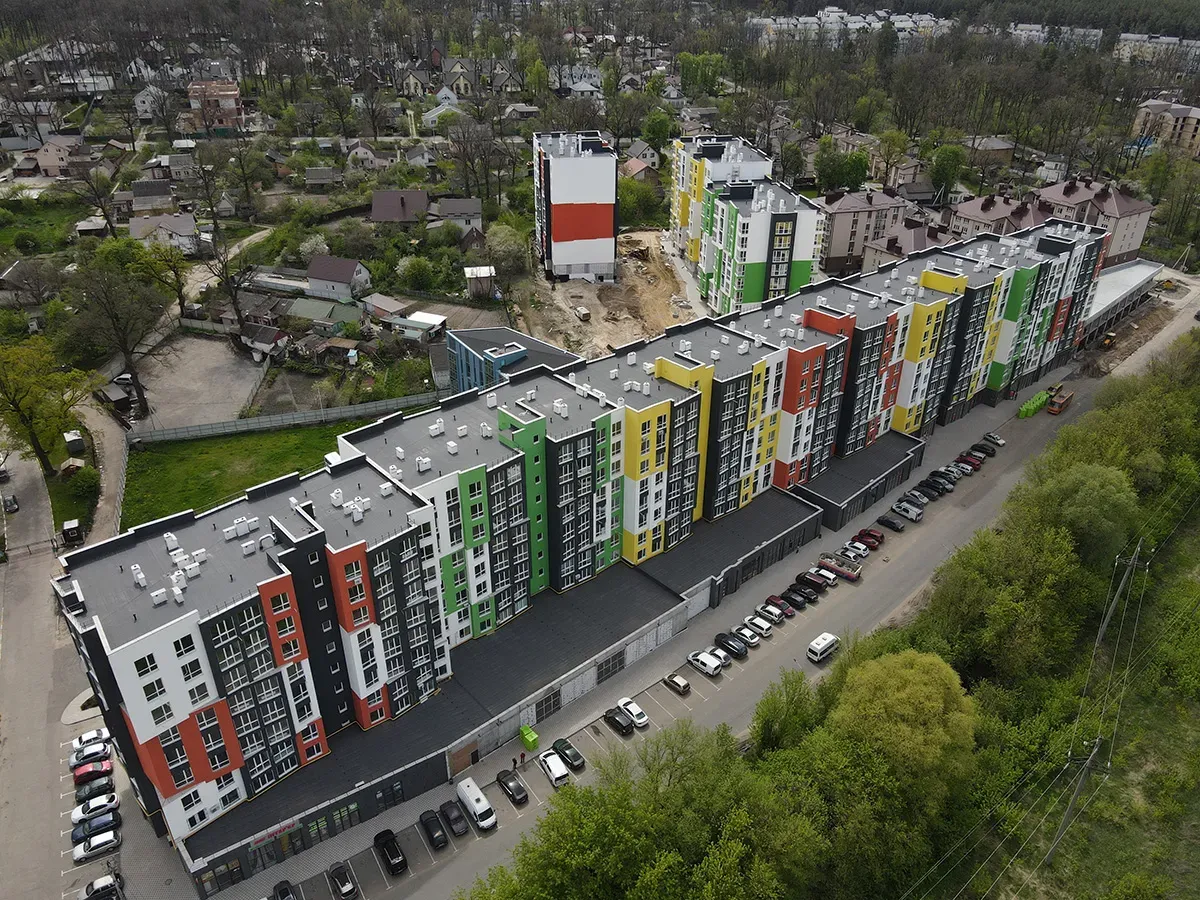

У дев’ятому будинку завершили укладку плитки у місцях загального користування. Завершили фарбувати місця загального користування. Продовжуємо внутрішню газову обв’язку. Розпочали влаштування вхідної групи.
На території ЖК «Синергія 3+» завершили укладку бруківки від 1 до 6 будинку. Завершуємо укладку бруківки біля 7 та 8 будинків.
Звіт про хід будівництва ЖК «City Park ІІ черга»

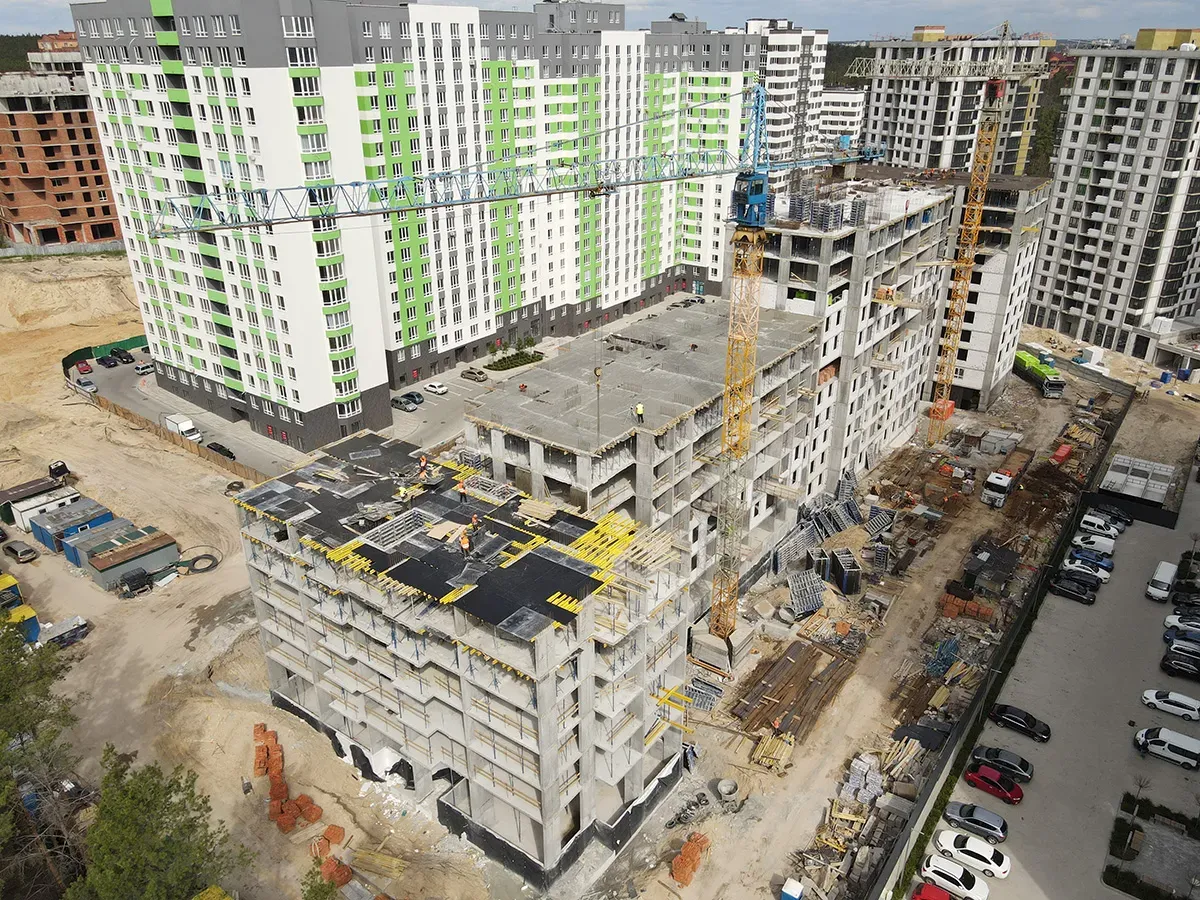

У першому будинку завершили влаштування плити перекриття над 11 поверхом.
У другому будинку завершуємо влаштування вертикальних конструкцій 12-го поверху. Продовжуємо зводити стіни 8-го поверху. Продовжуємо влаштовувати вентиляційні блоки на 9 та 10 поверхах.
У третьому будинку продовжуємо монолітні роботи 7-го поверху. Завершуємо зведення стін 3-го поверху. Продовжуємо монтаж вентиляційних блоків на 4-му поверсі.
У четвертому будинку розпочали влаштування плити-перекриття над 6-м поверхом.

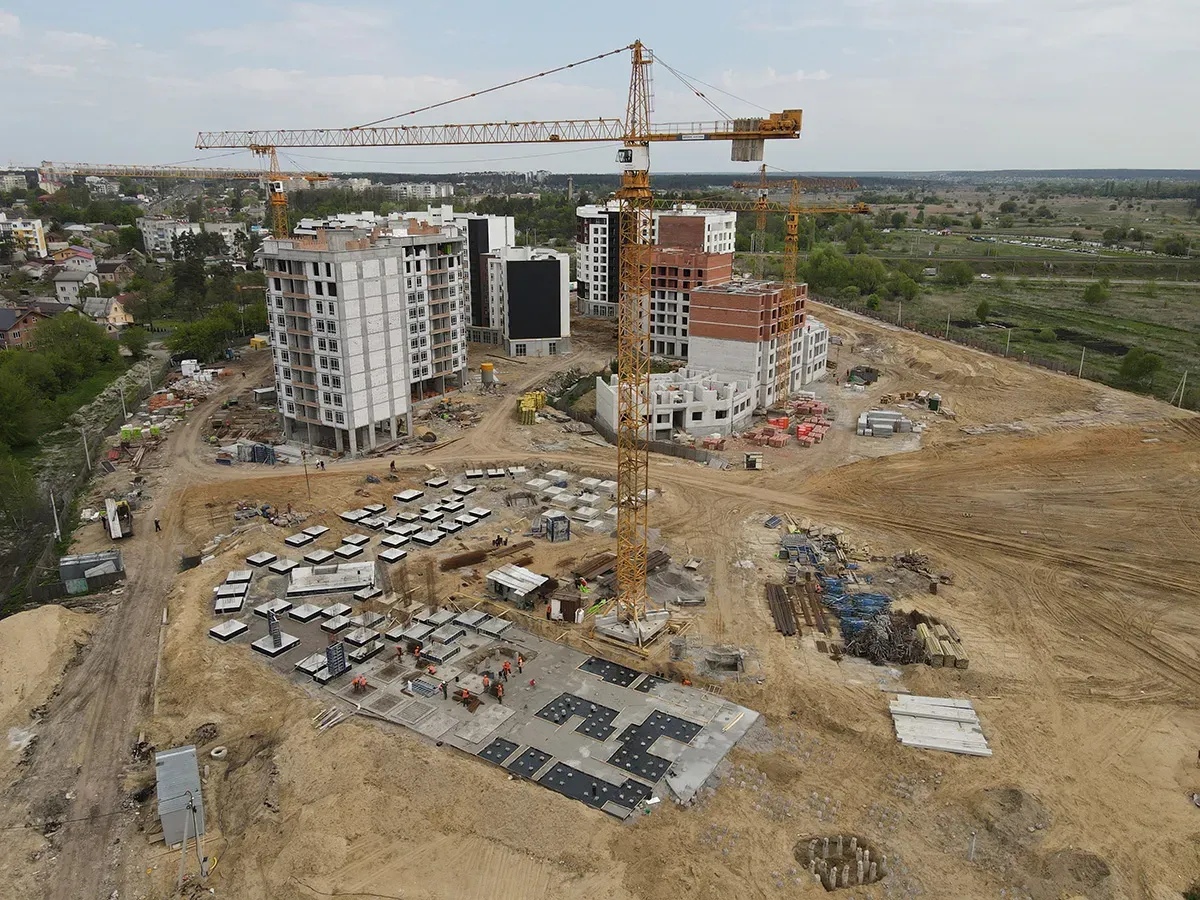

Звіт про хід будівництва школи-ліцею «Синергія»
У першому корпусі завершили монтаж горизонтальної опалубки для перекриття над 2-м поверхом. Завершуємо влаштування вертикальних конструкцій 3-го поверху.
