Синергія Київ: Хід будівництва — Серпень 2025

IMG_8395-Enhanced-NRIMG_8426IMG_4018IMG_4021IMG_8296-Enhanced-NRIMG_8340IMG_8361IMG_8212IMG_8293-Enhanced-NRIMG_8301-Enhanced-NRIMG_8347IMG_8350-Enhanced-NRIMG_8354-Enhanced-NRIMG_8355-Enhanced-NRIMG_8357-Enhanced-NRIMG_8358-Enhanced-NRIMG_5526-Улучшено-Ум. шумаIMG_5564-Улучшено-Ум. шумаIMG_5573-Улучшено-Ум. шумаIMG_5575-Улучшено-Ум. шумаIMG_8220-Enhanced-NRIMG_8225-Enhanced-NRIMG_8227-Enhanced-NRIMG_8228-Enhanced-NRIMG_8229-Enhanced-NRIMG_8231-Enhanced-NRIMG_8238-Enhanced-NRIMG_8263-Enhanced-NRIMG_8267-Enhanced-NRIMG_8277-Enhanced-NRIMG_8291-Enhanced-NRIMG_8297-Enhanced-NRIMG_8309-Enhanced-NRIMG_8312-Enhanced-NRIMG_8314-Enhanced-NRIMG_8319-Enhanced-NRIMG_8323-Enhanced-NRIMG_8332-Enhanced-NRIMG_8342IMG_8343IMG_8370-Enhanced-NRIMG_8378-Enhanced-NRIMG_8386-Enhanced-NRIMG_8397-Enhanced-NR

У 1 будинку ЖК Синергія Київ:

Продовжуємо:

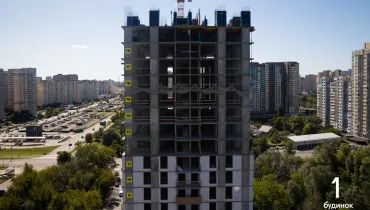

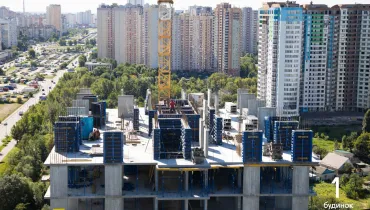

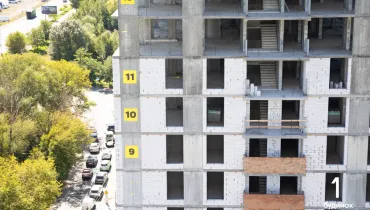

• монолітні роботи — бетонуємо вертикалі 19-го поверху

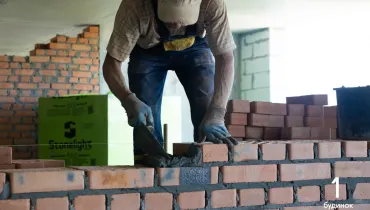

• мурування стін на 11-му поверсі.

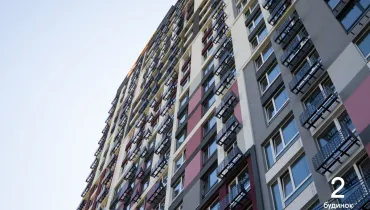

• встановлення вікон на 4-5-му поверхах

Розпочали:
• тинькування стін у спільних коридорах

У 2 будинку ЖК Синергія Київ:

Продовжуємо:

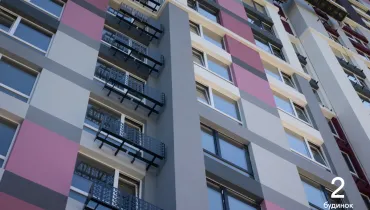

• фарбування стін у спільних коридорах на 13 поверсі

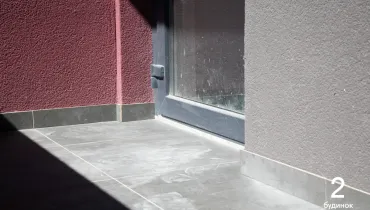

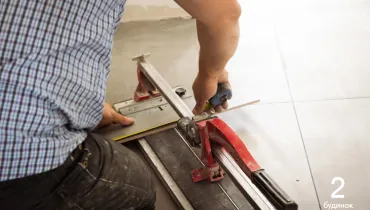

• укладання плитки у спільних коридорах і сходових прогонах на 14 поверсі

• тинькування сходових прогонів декоративно

• встановлення огородження на сходах

• встановлення лічильників водопостачання та опалення

• встановлення корзин для кондиціонерів

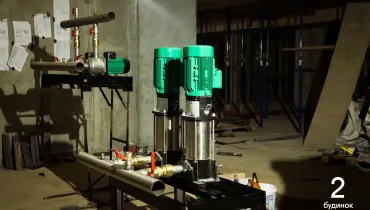

• монтаж насосу для постачання води до квартир.

• встановлення радіаторів опалення в квартирах.

• влаштування зовнішніх мереж – підключаємось до міста.

Завершили:

• встановлення ще 2-х ліфтів.

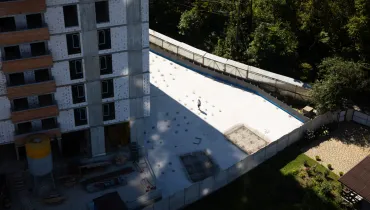

• укладання плитки у даховій котельні.

• прокладання електричних та сантехнічних мереж на поверхах, встановлення електролічильників.

 На території ЖК Синергія Київ продовжуємо :

• роботи з влаштування благоустрою над 2-ю частиною паркінгу у дворі.

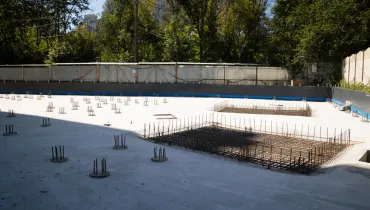

• будівництво 5-ї частини паркінгу біля 1-го будинку.
