Прогрес влаштування електромереж до ЖК City Park та ЖК Green Side за тиждень



Продовжуємо розповідати про динаміку будівництва нової електромережі до наших житлових комплексів City Park та Green Side. Роботи виконують підрядні організації Київобленерго по трьох напрямках.



По двох напрямках роботи завершені на 100%.  А саме:

1. Роботи з прокладання електричного кабелю від підстанції “Ірпінь” до нового розподільчого пункту (РП).

2. Облаштування РП  біля ЖК Utlandia та прокладання кабелів в межах вулиці Університетської та Чехова.

1

3. Динаміка робіт по третьому напрямку.

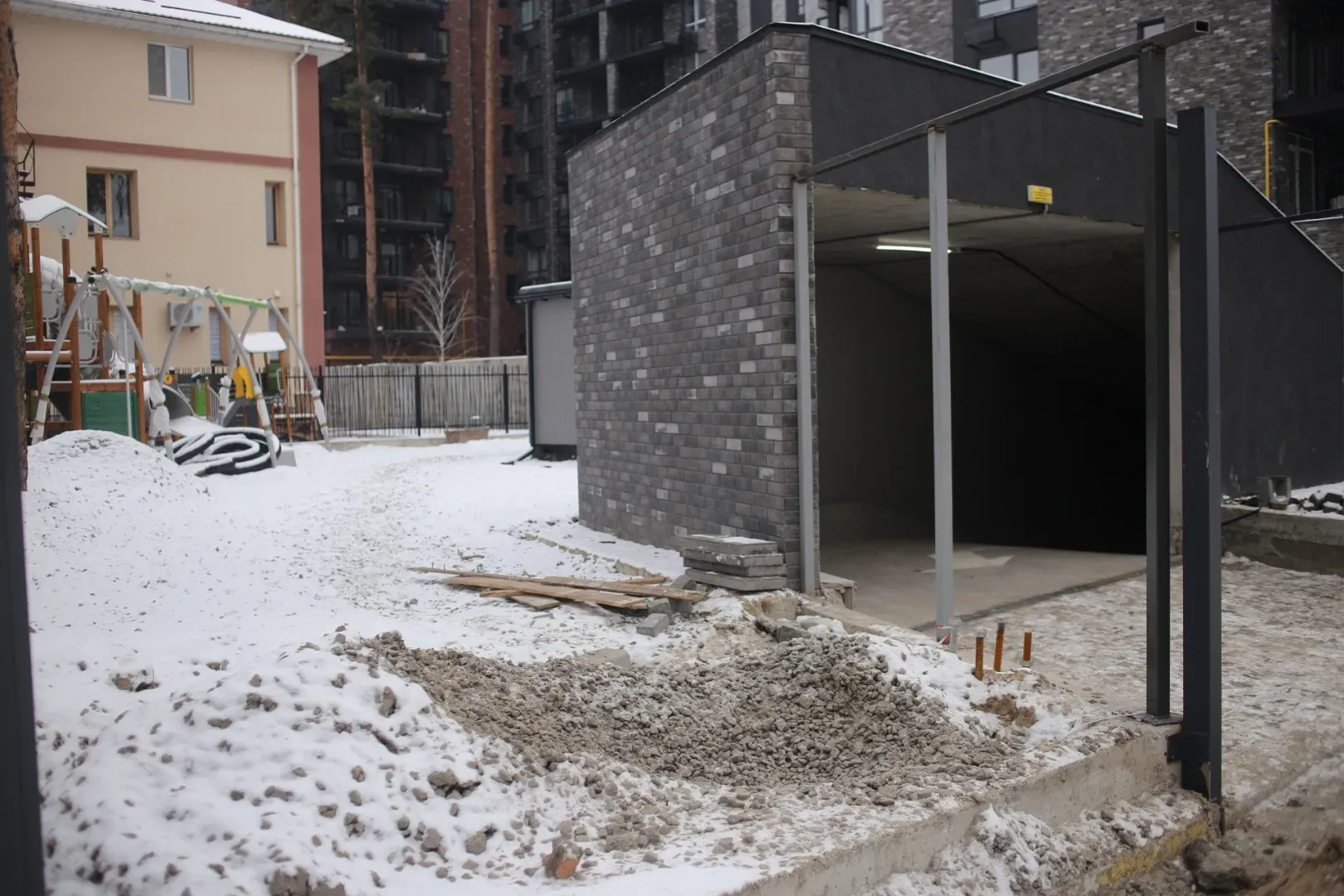

На території ЖК City Park підрядники завершують прокладати кабелі до під’їзду 1-го будинку.

2



На території ЖК Green Side бригада підрядника завершила влаштування траншей, проклали кабелі до всіх 5-ти будинків та вже закопують траншеї.

1

2

3

4

Щодо доставки БКТП на територію ЖК City Park та ЖК Green Side, представник ДТЕК повідомив про затримку поставки заводом-виробником АТ “Електроград”, що в м. Кривий Ріг (код ЄДРПОУ 30734728). Важелів впливу на пришвидшення цієї процедури ми не маємо, зі своєї сторони згідно Договору та Технічних умов приєднання до електромережі із “ДТЕК Київські регіональні електромережі” ми свої фінансові зобов'язання виконали в повному обсязі.

Про динаміку робіт по останньому незавершеному напрямку розповімо, коли відбудеться поставка БКТП до комплексів.

Нагадаємо, для стабільної та якісної подачі електроенергії для мешканців наших ЖК City Park та Green Side ми згідно Договору із Київобленерго забезпечуємо будівництво нової потужної електроінфраструктури в житлових районах міста Ірпінь.
